|
1、

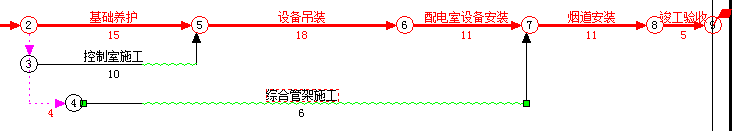

如下图。如果要修改成“配电室设备安装”和“综合管架施工”两项工作都完成后,才能进行节点8以后的内容。就要把下图中的节点5和节点8合并成一个节点。 |
|
2、节点合并在网络计划中的实际意义是“配电室设备安装”和“综合管架施工”同时与"烟道安装"建立完成-开始的搭接关系。鉴于“配电室设备安装”已经建立关系,所以操作的关键是如何建立“综合管架施工”与“烟道安装”的搭接关系。
方法一: 切换到链接任务模式或者按下Ctrl键,将鼠标移动到节点5的左边,当出现向右的鼠标箭头时按下鼠标左键并拖动,如下图
|
|
3、拖动鼠标时软件会浮动出现链接任务的信息提示框,如下图 |
|
4、将鼠标拖动到节点8的右侧,“烟道安装”任务的箭线左部分,软件会提示可以建立
“综合管架施工”与“烟道安装”的搭接关系,此时松开鼠标就可以自动建立关系并合并节点了。 |
|

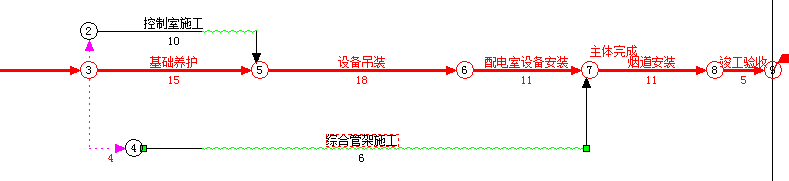

5、下图为已经合并后的效果图。 |
|
6、方法二:使用任务信息框中的后续任务定义来建立搭接关系。首先在“综合管架施工”名称上点击鼠标右键,进入【任务信息】框。 |
|
7、点击后续,在后续任务列表中点击任务名称列的空白行,在出现的下拉列表框中选择“烟道完成”任务,然后点击确定。 |
选中“烟道安装”后
|
8、保存完任务信息后,软件自动进行了节点的合并。 |
|
9、方法三:基本操作方法与方法一类似,差别是拖动到节点上方松开鼠标。 |
|
10、方法四:使用软件的链接节点模式 切换链接模式时,使用鼠标在两个节点直接拖拽 |
|
11、松开鼠标后,会弹出建立虚工作的对话框,也就是建立两个节点相关的工序之间的搭接关系,这里会默认计算出来间隔时间,可以修改为0. |
|
12、如果确实需要有明确的时间间隔,可以修改或采用软件自动计算出的延搁时间,如果只是为了合并节点,请将延搁时间修改为0.修改后的效果如下
|
|
如果不修改延搁时间的效果如下:因为有明确的延搁时间,所以出现了一个34天的虚工作将5,8节点连接了起来。 |
|
