 葛洲坝地产英皇集团中心新办公室装修工程

葛洲坝地产英皇集团中心新办公室装修工程

文件编号 9984 工期 110天 开始时间 2017-12-01 结束时间 2018-03-20
任务数 39K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

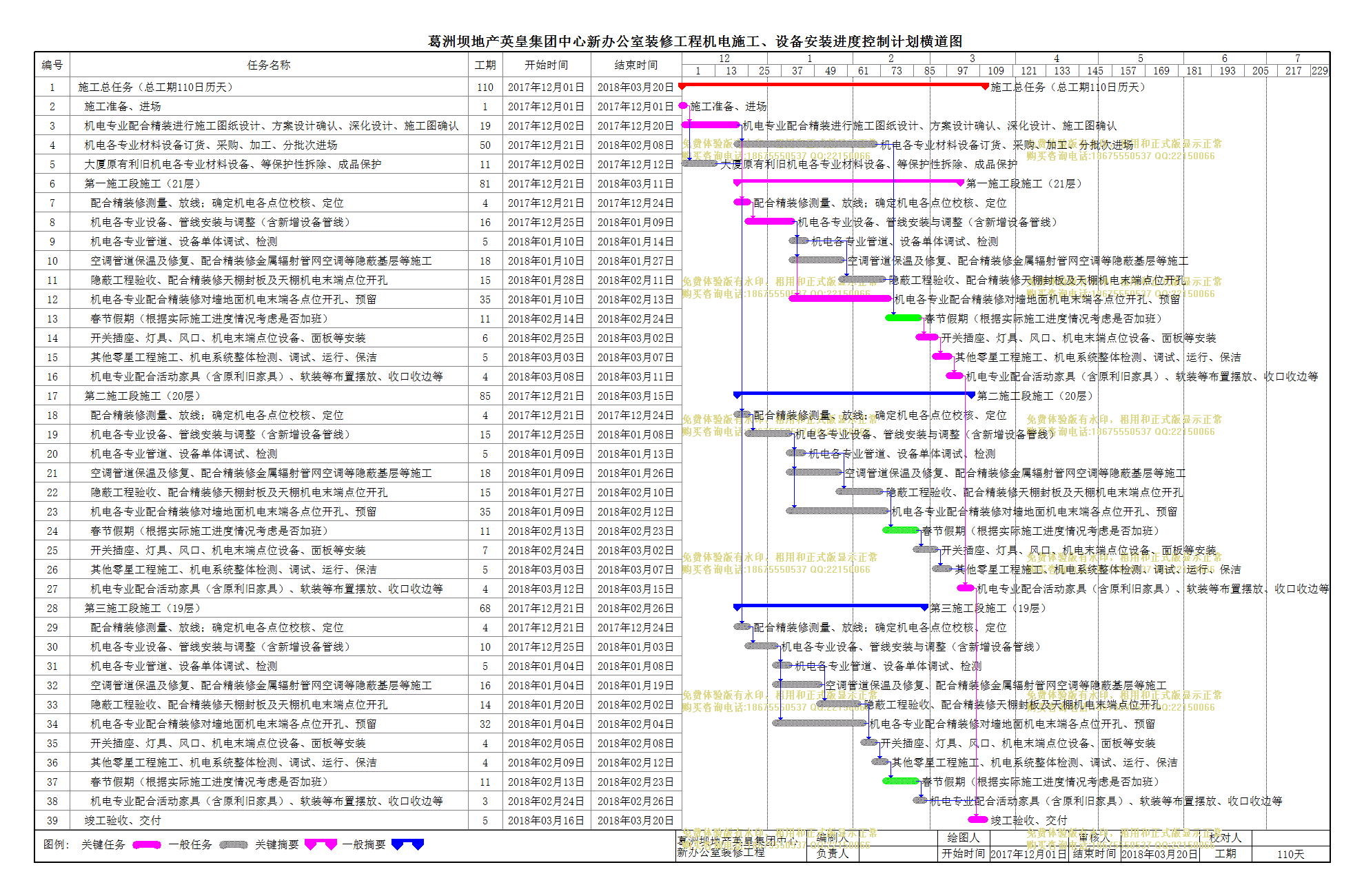

葛洲坝地产英皇集团中心新办公室装修工程

编号

任务名称

工期

开始时间

结束时间

1
施工总任务(总工期110日历天)
110天 2017年12月01日 2018年03月20日
2
施工准备、进场
1天 2017年12月01日 2017年12月01日
3
机电专业配合精装进行施工图纸设计、方案设计确认、深化设计、施工图确认
19天 2017年12月02日 2017年12月20日
4
机电各专业材料设备订货、采购、加工、分批次进场
50天 2017年12月21日 2018年02月08日
5
大厦原有利旧机电各专业材料设备、等保护性拆除、成品保护
11天 2017年12月02日 2017年12月12日
6
第一施工段施工(21层)
81天 2017年12月21日 2018年03月11日
7
配合精装修测量、放线;确定机电各点位校核、定位
4天 2017年12月21日 2017年12月24日
8
机电各专业设备、管线安装与调整(含新增设备管线)
16天 2017年12月25日 2018年01月09日
9
机电各专业管道、设备单体调试、检测
5天 2018年01月10日 2018年01月14日
10
空调管道保温及修复、配合精装修金属辐射管网空调等隐蔽基层等施工
18天 2018年01月10日 2018年01月27日
11
隐蔽工程验收、配合精装修天棚封板及天棚机电末端点位开孔
15天 2018年01月28日 2018年02月11日
12
机电各专业配合精装修对墙地面机电末端各点位开孔、预留
35天 2018年01月10日 2018年02月13日
13
春节假期(根据实际施工进度情况考虑是否加班)
11天 2018年02月14日 2018年02月24日
14
开关插座、灯具、风口、机电末端点位设备、面板等安装
6天 2018年02月25日 2018年03月02日
15
其他零星工程施工、机电系统整体检测、调试、运行、保洁
5天 2018年03月03日 2018年03月07日
16
机电专业配合活动家具(含原利旧家具)、软装等布置摆放、收口收边等
4天 2018年03月08日 2018年03月11日
17
第二施工段施工(20层)
85天 2017年12月21日 2018年03月15日
18
配合精装修测量、放线;确定机电各点位校核、定位
4天 2017年12月21日 2017年12月24日
19
机电各专业设备、管线安装与调整(含新增设备管线)
15天 2017年12月25日 2018年01月08日
20
机电各专业管道、设备单体调试、检测
5天 2018年01月09日 2018年01月13日
21
空调管道保温及修复、配合精装修金属辐射管网空调等隐蔽基层等施工
18天 2018年01月09日 2018年01月26日
22
隐蔽工程验收、配合精装修天棚封板及天棚机电末端点位开孔
15天 2018年01月27日 2018年02月10日
23
机电各专业配合精装修对墙地面机电末端各点位开孔、预留
35天 2018年01月09日 2018年02月12日
24
春节假期(根据实际施工进度情况考虑是否加班)
11天 2018年02月13日 2018年02月23日
25
开关插座、灯具、风口、机电末端点位设备、面板等安装
7天 2018年02月24日 2018年03月02日
26
其他零星工程施工、机电系统整体检测、调试、运行、保洁
5天 2018年03月03日 2018年03月07日
27
机电专业配合活动家具(含原利旧家具)、软装等布置摆放、收口收边等
4天 2018年03月12日 2018年03月15日
28
第三施工段施工(19层)
68天 2017年12月21日 2018年02月26日
29
配合精装修测量、放线;确定机电各点位校核、定位
4天 2017年12月21日 2017年12月24日
30
机电各专业设备、管线安装与调整(含新增设备管线)
10天 2017年12月25日 2018年01月03日
31
机电各专业管道、设备单体调试、检测
5天 2018年01月04日 2018年01月08日
32
空调管道保温及修复、配合精装修金属辐射管网空调等隐蔽基层等施工
16天 2018年01月04日 2018年01月19日
33
隐蔽工程验收、配合精装修天棚封板及天棚机电末端点位开孔
14天 2018年01月20日 2018年02月02日
34
机电各专业配合精装修对墙地面机电末端各点位开孔、预留
32天 2018年01月04日 2018年02月04日
35
开关插座、灯具、风口、机电末端点位设备、面板等安装
4天 2018年02月05日 2018年02月08日
36
其他零星工程施工、机电系统整体检测、调试、运行、保洁
4天 2018年02月09日 2018年02月12日
37
春节假期(根据实际施工进度情况考虑是否加班)
11天 2018年02月13日 2018年02月23日
38
机电专业配合活动家具(含原利旧家具)、软装等布置摆放、收口收边等
3天 2018年02月24日 2018年02月26日
39
竣工验收、交付
5天 2018年03月16日 2018年03月20日
