 富政储出(2017)13#地块进度计划

富政储出(2017)13#地块进度计划

文件编号 9855 工期 152天 开始时间 2018-08-01 结束时间 2018-12-30
任务数 64K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)

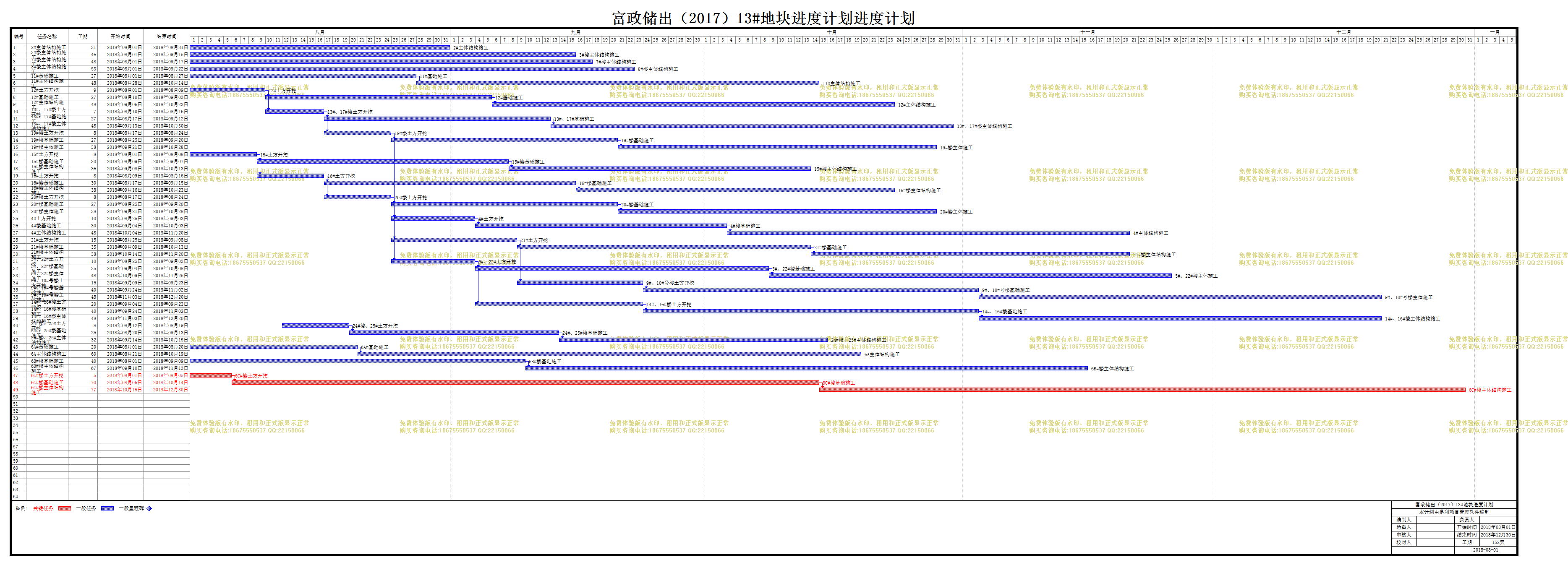

计划内容
富政储出(2017)13#地块进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
2#主体结构施工
31天 2018年08月01日 2018年08月31日
2
3#楼主体结构施工
46天 2018年08月01日 2018年09月15日
3
7#楼主体结构施工
48天 2018年08月01日 2018年09月17日
4
8#楼主体结构施工
53天 2018年08月01日 2018年09月22日
5
11#基础施工
27天 2018年08月01日 2018年08月27日
6
11#主体结构施工
48天 2018年08月28日 2018年10月14日 5
7
12#土方开挖
9天 2018年08月01日 2018年08月09日
8
12#基础施工
27天 2018年08月10日 2018年09月05日 7
9
12#主体结构施工
48天 2018年09月06日 2018年10月23日 8
10
13#、17#楼土方开挖
7天 2018年08月10日 2018年08月16日 7
11
13#、17#基础施工
27天 2018年08月17日 2018年09月12日 10
12
13#、17#楼主体结构施工
48天 2018年09月13日 2018年10月30日 11
13
19#楼土方开挖
8天 2018年08月17日 2018年08月24日 10
14
19#楼基础施工
27天 2018年08月25日 2018年09月20日 13
15
19#楼主体施工
38天 2018年09月21日 2018年10月28日 14
16
15#土方开挖
8天 2018年08月01日 2018年08月08日
17
15#楼基础施工
30天 2018年08月09日 2018年09月07日 16
18
15#楼主体结构施工
36天 2018年09月08日 2018年10月13日 17
19
16#土方开挖
8天 2018年08月09日 2018年08月16日 16
20
16#楼基础施工
30天 2018年08月17日 2018年09月15日 19
21
16#楼主体结构施工
38天 2018年09月16日 2018年10月23日 20
22
20#楼土方开挖
8天 2018年08月17日 2018年08月24日 19
23
20#楼基础施工
27天 2018年08月25日 2018年09月20日 22
24
20#楼主体施工
38天 2018年09月21日 2018年10月28日 23
25
4#土方开挖
10天 2018年08月25日 2018年09月03日 22
26
4#楼基础施工
30天 2018年09月04日 2018年10月03日 25
27
4#主体结构施工
48天 2018年10月04日 2018年11月20日 26
28
21#土方开挖
15天 2018年08月25日 2018年09月08日 22
29
21#楼基础施工
35天 2018年09月09日 2018年10月13日 28
30
21#楼主体结构施工
38天 2018年10月14日 2018年11月20日 29
31
5#、22#土方开挖
10天 2018年08月25日 2018年09月03日 13
32
5#、22#楼基础施工
35天 2018年09月04日 2018年10月08日 31
33
5#、22#楼主体施工
48天 2018年10月09日 2018年11月25日 32
34
9#、10#号楼土方开挖
15天 2018年09月09日 2018年09月23日 28
35
9#、10#号楼基础施工
40天 2018年09月24日 2018年11月02日 34
36
9#、10#号楼主体施工
48天 2018年11月03日 2018年12月20日 35
37
14#、16#楼土方开挖
20天 2018年09月04日 2018年09月23日 31
38
14#、16#楼基础施工
40天 2018年09月24日 2018年11月02日 37
39
14#、16#楼主体结构施工
48天 2018年11月03日 2018年12月20日 38
40
24#楼、25#土方开挖
8天 2018年08月12日 2018年08月19日
41
24#、25#楼基础施工
25天 2018年08月20日 2018年09月13日 40
42
24#楼、25#主体结构施工
32天 2018年09月14日 2018年10月15日 41
43
6A#基础施工
20天 2018年08月01日 2018年08月20日
44
6A主体结构施工
60天 2018年08月21日 2018年10月19日 43
45
6B#楼基础施工
40天 2018年08月01日 2018年09月09日
46
6B#楼主体结构施工
67天 2018年09月10日 2018年11月15日 45
47
6C#楼土方开挖
5天 2018年08月01日 2018年08月05日
48
6C#楼基础施工
70天 2018年08月06日 2018年10月14日 47
49
6C#楼主体结构施工
77天 2018年10月15日 2018年12月30日 48
50

0天 2018年08月19日 2018年08月19日 40
51

0天 2018年08月19日 2018年08月19日 50
52

0天 2018年08月19日 2018年08月19日 51
53

0天 2018年08月19日 2018年08月19日 50
54

0天 2018年08月19日 2018年08月19日 53
55

0天 2018年08月19日 2018年08月19日 54
56

0天 2018年08月19日 2018年08月19日 53
57

0天 2018年08月19日 2018年08月19日 56
58

0天 2018年08月19日 2018年08月19日 57
59

0天 2018年08月19日 2018年08月19日 56
60

0天 2018年08月19日 2018年08月19日 59
61

0天 2018年08月19日 2018年08月19日 60
62

0天 2018年08月19日 2018年08月19日 59
63

0天 2018年08月19日 2018年08月19日 62
64

0天 2018年08月19日 2018年08月19日 63
