 二工区车站施工进度计划二工区8.10

二工区车站施工进度计划二工区8.10

文件编号 9496 工期 1478天 开始时间 2015-12-28 结束时间 2020-01-13
任务数 100K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

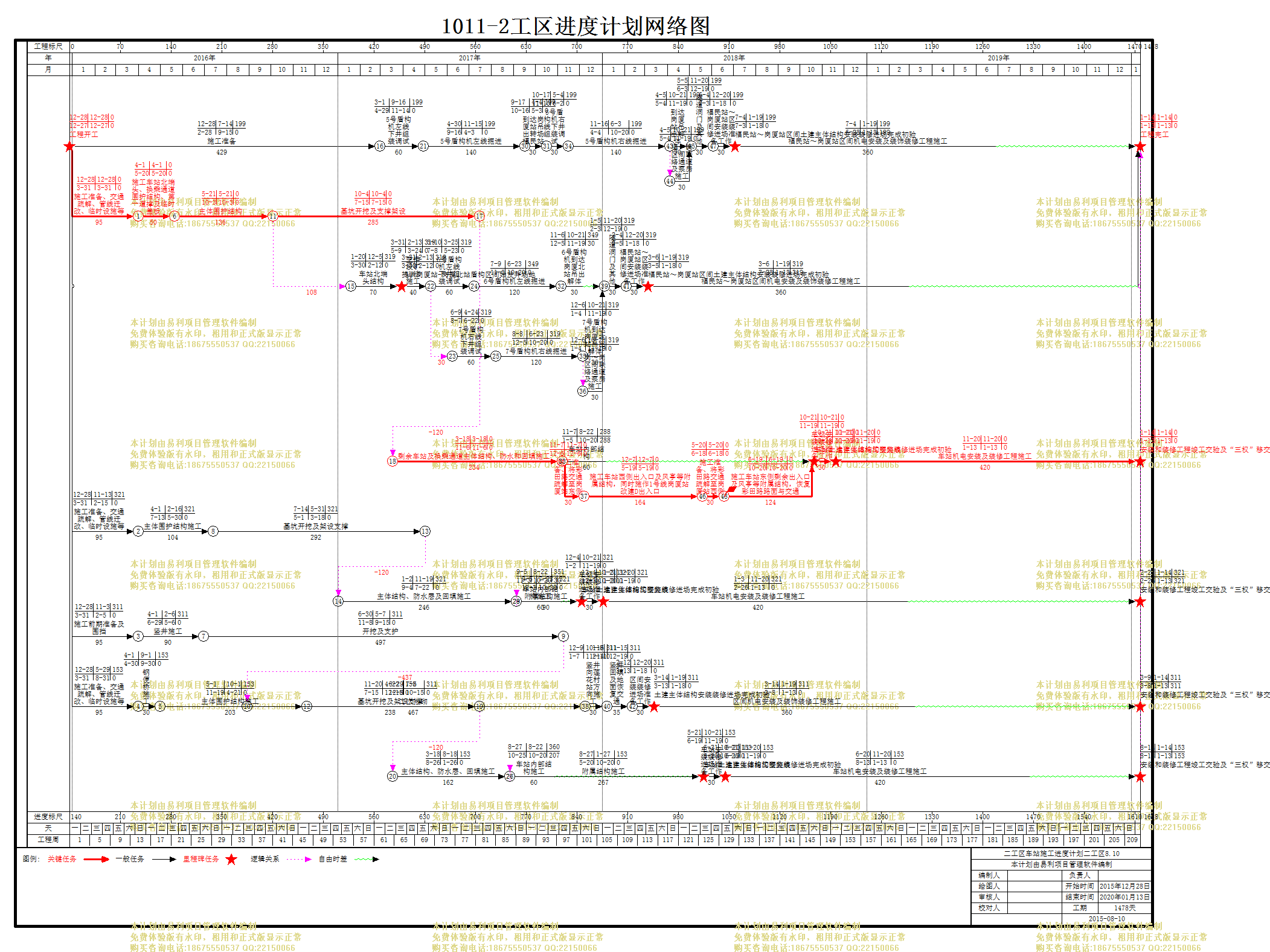

计划内容
二工区车站施工进度计划二工区8.10

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
1011-2工区车站施工进度计划
1478天 2015年12月28日 2020年01月13日
2
工程开工
0天 2015年12月28日 2015年12月28日
3
福民站~岗厦站盾构区间
1279天 2015年12月28日 2019年06月28日
4
施工准备
429天 2015年12月28日 2017年02月28日 2
5
5号盾构机左线下井组装调试
60天 2017年03月01日 2017年04月29日 4
6
5号盾构机左线掘进
140天 2017年04月30日 2017年09月16日 5
7
到达岗厦站吊出转场福民站
30天 2017年09月17日 2017年10月16日 6
8
5号盾构机右线下井组装调试
30天 2017年10月17日 2017年11月15日 7
9
5号盾构机右线掘进
140天 2017年11月16日 2018年04月04日 8
10
到达岗厦站吊出解体
30天 2018年04月05日 2018年05月04日 9
11
福~岗区间联络通道及泵房施工
30天 2018年04月05日 2018年05月04日 9
12
隧道洞门及其他
30天 2018年05月05日 2018年06月03日 10,11
13
土建主体结构机电安装及装饰装修
390天 2018年06月04日 2019年06月28日
14
福民站~岗厦站区间安装装修进场准备工作
30天 2018年06月04日 2018年07月03日 12
15
福民站~岗厦站区间土建主体结构安装装修进场完成初验
0天 2018年07月03日 2018年07月03日 14
16
福民站~岗厦站区间机电安装及装饰装修工程施工
360天 2018年07月04日 2019年06月28日 15
17
岗厦站
1478天 2015年12月28日 2020年01月13日
18
施工准备、交通疏解、管线迁改、临时设施等
95天 2015年12月28日 2016年03月31日 2
19
第一阶段围挡
50天 2016年04月01日 2016年05月20日
20
施工车站北端头、换乘通道围护结构、第一道撑及临时盖板
50天 2016年04月01日 2016年05月20日 18
21
第二阶段围挡
535天 2016年05月21日 2017年11月06日
22
主体围护结构
136天 2016年05月21日 2016年10月03日 20
23
基坑开挖及支撑架设
285天 2016年10月04日 2017年07月15日 22
24
车站北端头结构
70天 2017年01月20日 2017年03月30日 23[SS+108]
25
提供岗厦站-岗厦北站盾构区间始发井场地
0天 2017年03月30日 2017年03月30日 24
26
剩余车站及换乘通道主体结构、防水和回填施工
234天 2017年03月18日 2017年11月06日 23[FS-120]
27
第三阶段围挡
194天 2017年11月07日 2018年05月19日
28
车站内部结构
60天 2017年11月07日 2018年01月05日 26
29
车站附属结构
194天 2017年11月07日 2018年05月19日
30
施工准备、将彩田路交通疏解至岗厦站东侧
30天 2017年11月07日 2017年12月06日 26
31
施工车站西侧出入口及风亭等附属结构,同时施作1号线岗厦站改建D出入口
164天 2017年12月07日 2018年05月19日 30
32
第四阶段围挡
154天 2018年05月20日 2018年10月20日
33
施工准备、将彩田路交通疏解至岗厦站西侧
30天 2018年05月20日 2018年06月18日 31
34
施工车站东侧剩余出入口及风亭等附属结构,恢复彩田路路面与交通
124天 2018年06月19日 2018年10月20日 33
35
车站土建主体结构工程完成
0天 2018年10月20日 2018年10月20日 28,34
36
土建主体结构机电安装及装饰装修
450天 2018年10月21日 2020年01月13日
37
车站安装装修进场准备工作
30天 2018年10月21日 2018年11月19日 35
38
土建主体结构安装装修进场完成初验
0天 2018年11月19日 2018年11月19日 37
39
车站机电安装及装修工程施工
420天 2018年11月20日 2020年01月13日 38
40
安装和装修工程竣工交验及“三权”移交
0天 2020年01月13日 2020年01月13日 39
41
岗厦站~岗厦北站盾构区间
700天 2017年03月31日 2019年02月28日
42
空推段矿山法施工
40天 2017年03月31日 2017年05月09日 25
43
6号盾构机左线下井组装调试
60天 2017年05月10日 2017年07月08日 42
44
6号盾构机左线掘进
120天 2017年07月09日 2017年11月05日 43
45
6号盾构机到达岗厦北站吊出解体
30天 2017年11月06日 2017年12月05日 44
46
7号盾构机右线下井组装调试
60天 2017年06月09日 2017年08月07日 43[SS+30]
47
7号盾构机右线掘进
120天 2017年08月08日 2017年12月05日 46
48
7号盾构机到达岗厦北站吊出解体
30天 2017年12月06日 2018年01月04日 47
49
岗~岗区间联络通道及泵房施工
30天 2017年12月06日 2018年01月04日 47
50
隧道洞门及其他
30天 2018年01月05日 2018年02月03日 48,45,49
51
土建主体结构机电安装及装饰装修
390天 2018年02月04日 2019年02月28日
52
福民站~岗厦站区间安装装修进场准备工作
30天 2018年02月04日 2018年03月05日 50
53
福民站~岗厦站区间土建主体结构安装装修进场完成初验
0天 2018年03月05日 2018年03月05日 52
54
福民站~岗厦站区间机电安装及装饰装修工程施工
360天 2018年03月06日 2019年02月28日 53
55
岗厦北站
1157天 2015年12月28日 2019年02月26日
56
施工准备、交通疏解、管线迁改、临时设施等
95天 2015年12月28日 2016年03月31日 2
57
第一阶段围挡
522天 2016年04月01日 2017年09月04日
58
主体围护结构施工
104天 2016年04月01日 2016年07月13日 56
59
基坑开挖及架设支撑
292天 2016年07月14日 2017年05月01日 58
60
主体结构、防水层及回填施工
246天 2017年01月02日 2017年09月04日 59[FS-120]
61
第二阶段围挡
90天 2017年09月05日 2017年12月03日
62
车站内部结构施工
60天 2017年09月05日 2017年11月03日 60
63
附属结构施工
90天 2017年09月05日 2017年12月03日 60
64
车站土建主体结构工程完成
0天 2017年12月03日 2017年12月03日 63,62
65
土建主体结构机电安装及装饰装修
450天 2017年12月04日 2019年02月26日
66
车站安装装修进场准备工作
30天 2017年12月04日 2018年01月02日 64
67
土建主体结构安装装修进场完成初验
0天 2018年01月02日 2018年01月02日 66
68
车站机电安装及装修工程施工
420天 2018年01月03日 2019年02月26日 67
69
安装和装修工程竣工交验及“三权”移交
0天 2019年02月26日 2019年02月26日 68
70
岗厦北站~莲花村站区间
777天 2015年12月28日 2018年02月11日
71
施工前期准备及围挡
95天 2015年12月28日 2016年03月31日 2
72
竖井施工
90天 2016年04月01日 2016年06月29日 71
73
竖井向岗厦北方向施工
527天 2016年06月30日 2017年12月08日
74
开挖及支护
497天 2016年06月30日 2017年11月08日 72
75
二次衬砌
467天 2016年08月29日 2017年12月08日 74[FS-437]
76
竖井向莲花村站方向施工
30天 2017年12月09日 2018年01月07日 75
77
竖井回填及地面恢复交通
35天 2018年01月08日 2018年02月11日 76
78
土建主体结构机电安装及装饰装修
390天 2018年02月12日 2019年03月08日
79
区间安装装修进场准备工作
30天 2018年02月12日 2018年03月13日 77
80
土建主体结构安装装修进场完成初验
0天 2018年03月13日 2018年03月13日 79
81
区间机电安装及装饰装修工程施工
360天 2018年03月14日 2019年03月08日 80
82
安装和装修工程竣工交验及“三权”移交
0天 2019年03月08日 2019年03月08日 81
83
莲花村站
1325天 2015年12月28日 2019年08月13日
84
施工准备、交通疏解、管线迁改、临时设施等
95天 2015年12月28日 2016年03月31日 2
85
第一阶段围挡
30天 2016年04月01日 2016年04月30日
86
钢便桥施工
30天 2016年04月01日 2016年04月30日 84
87
第二阶段围挡
483天 2016年05月01日 2017年08月26日 86
88
主体围护结构施工
203天 2016年05月01日 2016年11月19日 86
89
基坑开挖及架设支撑
238天 2016年11月20日 2017年07月15日 88
90
主体结构、防水层、回填施工
162天 2017年03月18日 2017年08月26日 89[FS-120]
91
第三阶段围挡
267天 2017年08月27日 2018年05月20日
92
车站内部结构施工
60天 2017年08月27日 2017年10月25日 90
93
附属结构施工
267天 2017年08月27日 2018年05月20日 90
94
车站土建主体结构工程完成
0天 2018年05月20日 2018年05月20日 92,93
95
土建主体结构机电安装及装饰装修
450天 2018年05月21日 2019年08月13日
96
车站安装装修进场准备工作
30天 2018年05月21日 2018年06月19日 94
97
土建主体结构安装装修进场完成初验
0天 2018年06月19日 2018年06月19日 96
98
车站机电安装及装修工程施工
420天 2018年06月20日 2019年08月13日 97
99
安装和装修工程竣工交验及“三权”移交
0天 2019年08月13日 2019年08月13日 98
100
工程完工
0天 2020年01月13日 2020年01月13日 82,69,54,99,40,16
