 华邦观筑里总进度表(9#、10#楼)有春节.mpp

华邦观筑里总进度表(9#、10#楼)有春节.mpp

文件编号 84 工期 602天 开始时间 2015-10-10 结束时间 2017-06-30
任务数 23K 整理日期 2019/5/16 下载次数 4164
下载地址 计划文件点击下载(登录后才可以下载)

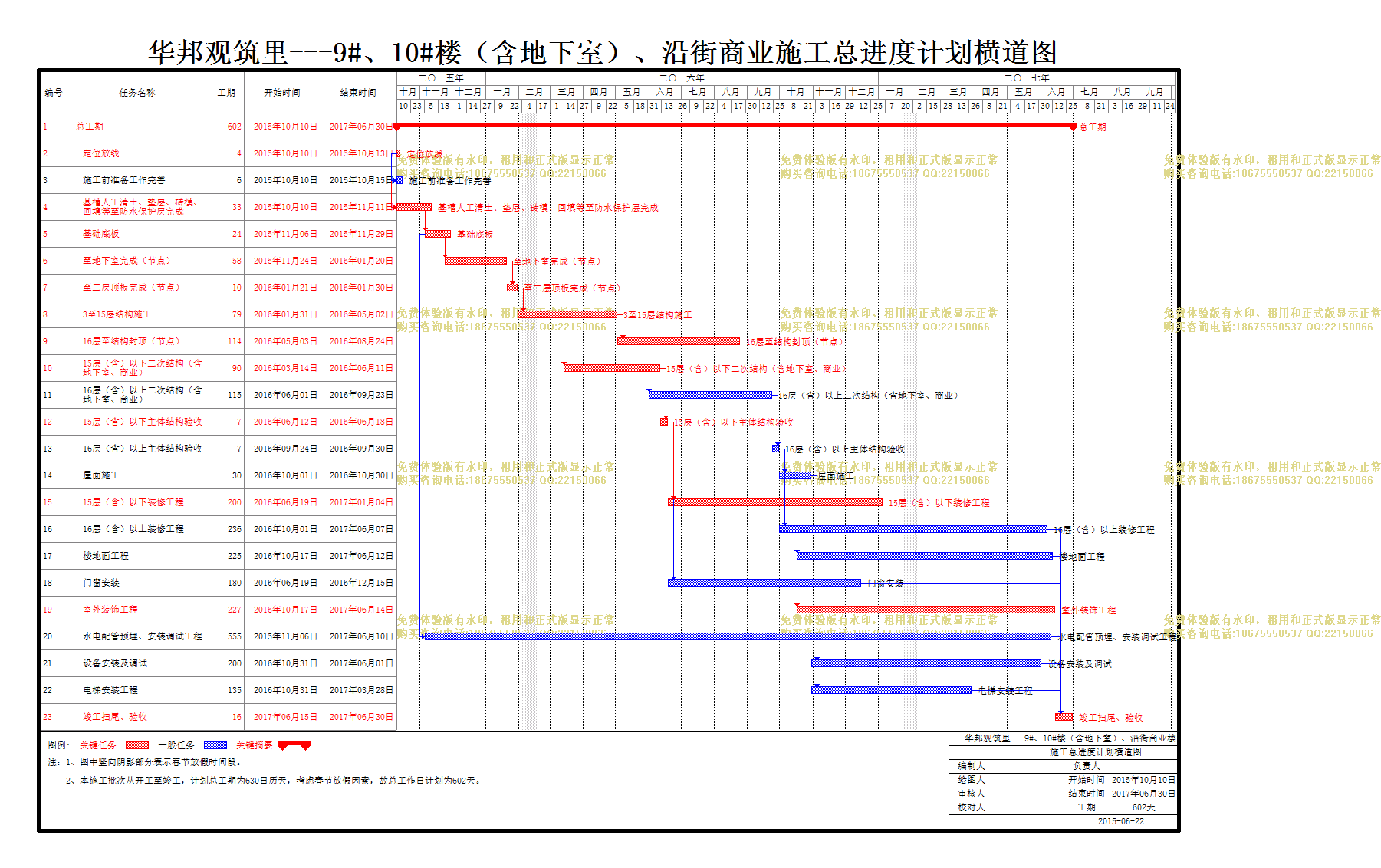

计划内容
华邦观筑里总进度表(9#、10#楼)有春节.mpp

编号

任务名称

工期

开始时间

结束时间

1
总工期
602天 2015年10月10日 2017年06月30日
2
定位放线
4天 2015年10月10日 2015年10月13日
3
施工前准备工作完善
6天 2015年10月10日 2015年10月15日
4
基槽人工清土、垫层、砖模、回填等至防水保护层完成
33天 2015年10月10日 2015年11月11日
5
基础底板
24天 2015年11月06日 2015年11月29日
6
至地下室完成(节点)
58天 2015年11月24日 2016年01月20日
7
至二层顶板完成(节点)
10天 2016年01月21日 2016年01月30日
8
3至15层结构施工
79天 2016年01月31日 2016年05月02日
9
16层至结构封顶(节点)
114天 2016年05月03日 2016年08月24日
10
15层(含)以下二次结构(含地下室、商业)
90天 2016年03月14日 2016年06月11日
11
16层(含)以上二次结构(含地下室、商业)
115天 2016年06月01日 2016年09月23日
12
15层(含)以下主体结构验收
7天 2016年06月12日 2016年06月18日
13
16层(含)以上主体结构验收
7天 2016年09月24日 2016年09月30日
14
屋面施工
30天 2016年10月01日 2016年10月30日
15
15层(含)以下装修工程
200天 2016年06月19日 2017年01月04日
16
16层(含)以上装修工程
236天 2016年10月01日 2017年06月07日
17
楼地面工程
225天 2016年10月17日 2017年06月12日
18
门窗安装
180天 2016年06月19日 2016年12月15日
19
室外装饰工程
227天 2016年10月17日 2017年06月14日
20
水电配管预埋、安装调试工程
555天 2015年11月06日 2017年06月10日
21
设备安装及调试
200天 2016年10月31日 2017年06月01日
22
电梯安装工程
135天 2016年10月31日 2017年03月28日
23
竣工扫尾、验收
16天 2017年06月15日 2017年06月30日
