 华邦观筑里总进度表(6#、8#楼)有春节.mpp

华邦观筑里总进度表(6#、8#楼)有春节.mpp

文件编号 81 工期 562天 开始时间 2015-08-20 结束时间 2017-03-31
任务数 23K 整理日期 2019/5/16 下载次数 4146
下载地址 计划文件点击下载(登录后才可以下载)

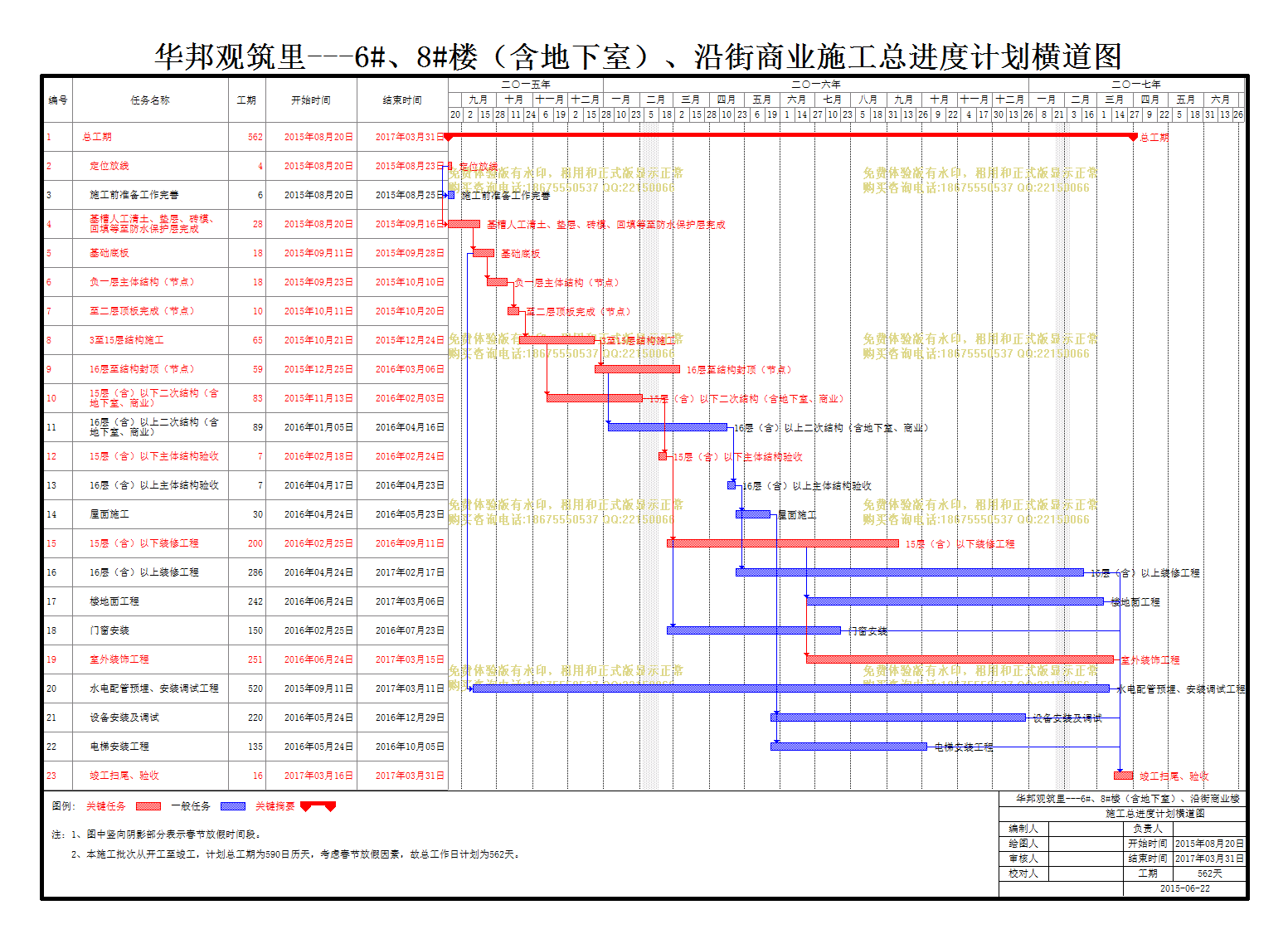

计划内容
华邦观筑里总进度表(6#、8#楼)有春节.mpp

编号

任务名称

工期

开始时间

结束时间

1
总工期
562天 2015年08月20日 2017年03月31日
2
定位放线
4天 2015年08月20日 2015年08月23日
3
施工前准备工作完善
6天 2015年08月20日 2015年08月25日
4
基槽人工清土、垫层、砖模、回填等至防水保护层完成
28天 2015年08月20日 2015年09月16日
5
基础底板
18天 2015年09月11日 2015年09月28日
6
负一层主体结构(节点)
18天 2015年09月23日 2015年10月10日
7
至二层顶板完成(节点)
10天 2015年10月11日 2015年10月20日
8
3至15层结构施工
65天 2015年10月21日 2015年12月24日
9
16层至结构封顶(节点)
59天 2015年12月25日 2016年03月06日
10
15层(含)以下二次结构(含地下室、商业)
83天 2015年11月13日 2016年02月03日
11
16层(含)以上二次结构(含地下室、商业)
89天 2016年01月05日 2016年04月16日
12
15层(含)以下主体结构验收
7天 2016年02月18日 2016年02月24日
13
16层(含)以上主体结构验收
7天 2016年04月17日 2016年04月23日
14
屋面施工
30天 2016年04月24日 2016年05月23日
15
15层(含)以下装修工程
200天 2016年02月25日 2016年09月11日
16
16层(含)以上装修工程
286天 2016年04月24日 2017年02月17日
17
楼地面工程
242天 2016年06月24日 2017年03月06日
18
门窗安装
150天 2016年02月25日 2016年07月23日
19
室外装饰工程
251天 2016年06月24日 2017年03月15日
20
水电配管预埋、安装调试工程
520天 2015年09月11日 2017年03月11日
21
设备安装及调试
220天 2016年05月24日 2016年12月29日
22
电梯安装工程
135天 2016年05月24日 2016年10月05日
23
竣工扫尾、验收
16天 2017年03月16日 2017年03月31日
