文件编号 | 80 | 工期 | 562天 | 开始时间 | 2015-08-20 | 结束时间 | 2017-03-31 |
任务数 | 23K | 整理日期 | 2019/5/16 | 下载次数 | 4136次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

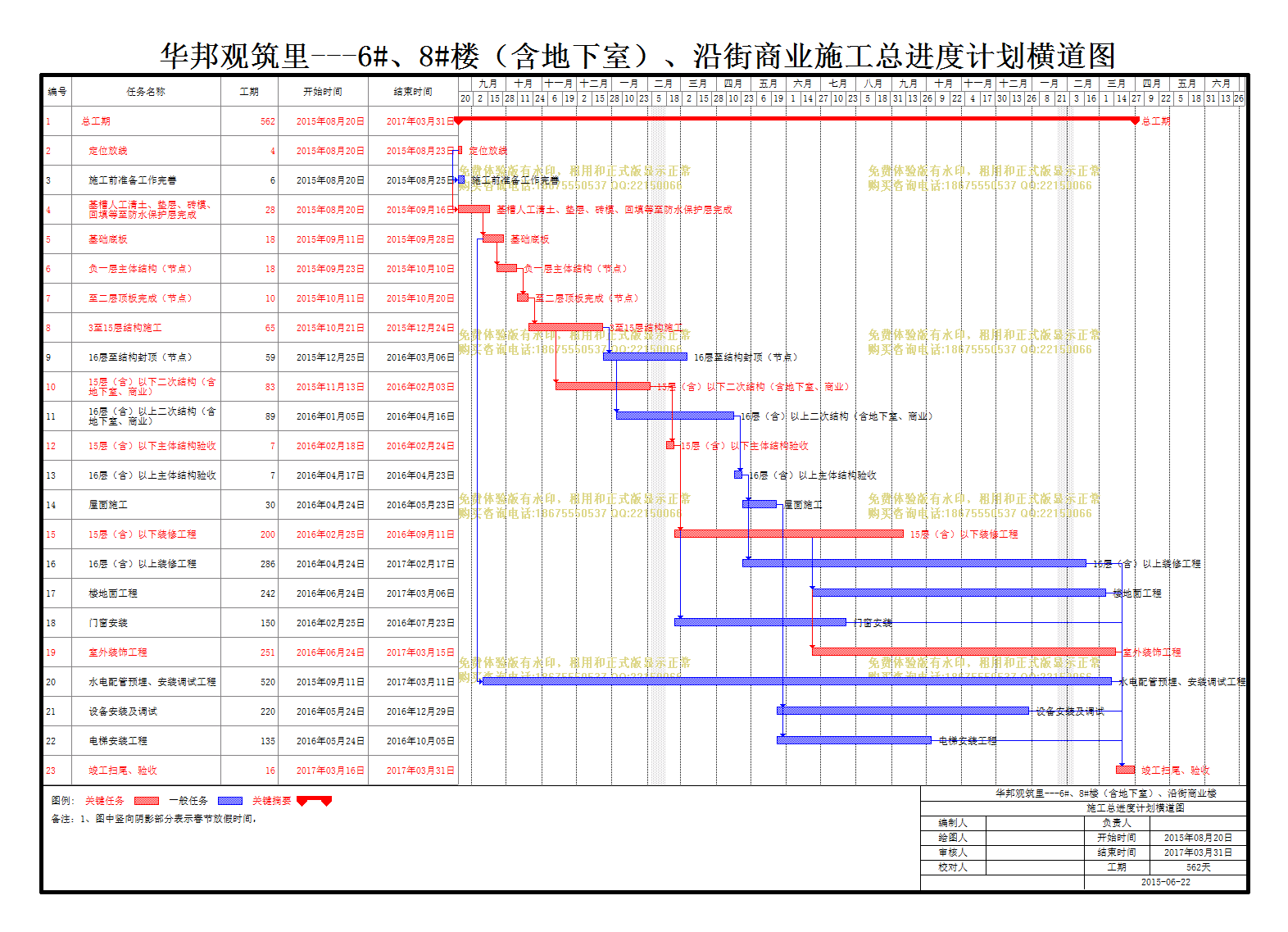

华邦观筑里总进度表(6#、8#楼)有春节.mpp | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 总工期 |
562天 | 2015年08月20日 | 2017年03月31日 |
2 | 定位放线 |
4天 | 2015年08月20日 | 2015年08月23日 |
3 | 施工前准备工作完善 |
6天 | 2015年08月20日 | 2015年08月25日 |
4 | 基槽人工清土、垫层、砖模、回填等至防水保护层完成 |
28天 | 2015年08月20日 | 2015年09月16日 |
5 | 基础底板 |
18天 | 2015年09月11日 | 2015年09月28日 |
6 | 负一层主体结构(节点) |
18天 | 2015年09月23日 | 2015年10月10日 |
7 | 至二层顶板完成(节点) |
10天 | 2015年10月11日 | 2015年10月20日 |
8 | 3至15层结构施工 |
65天 | 2015年10月21日 | 2015年12月24日 |
9 | 16层至结构封顶(节点) |
59天 | 2015年12月25日 | 2016年03月06日 |
10 | 15层(含)以下二次结构(含地下室、商业) |
83天 | 2015年11月13日 | 2016年02月03日 |
11 | 16层(含)以上二次结构(含地下室、商业) |
89天 | 2016年01月05日 | 2016年04月16日 |
12 | 15层(含)以下主体结构验收 |
7天 | 2016年02月18日 | 2016年02月24日 |
13 | 16层(含)以上主体结构验收 |
7天 | 2016年04月17日 | 2016年04月23日 |
14 | 屋面施工 |
30天 | 2016年04月24日 | 2016年05月23日 |
15 | 15层(含)以下装修工程 |
200天 | 2016年02月25日 | 2016年09月11日 |
16 | 16层(含)以上装修工程 |
286天 | 2016年04月24日 | 2017年02月17日 |
17 | 楼地面工程 |
242天 | 2016年06月24日 | 2017年03月06日 |
18 | 门窗安装 |
150天 | 2016年02月25日 | 2016年07月23日 |
19 | 室外装饰工程 |
251天 | 2016年06月24日 | 2017年03月15日 |
20 | 水电配管预埋、安装调试工程 |
520天 | 2015年09月11日 | 2017年03月11日 |
21 | 设备安装及调试 |
220天 | 2016年05月24日 | 2016年12月29日 |
22 | 电梯安装工程 |
135天 | 2016年05月24日 | 2016年10月05日 |
23 | 竣工扫尾、验收 |
16天 | 2017年03月16日 | 2017年03月31日 |
