 华邦观筑里总进度表(11#、16#、18#楼)有春节.mpp

华邦观筑里总进度表(11#、16#、18#楼)有春节.mpp

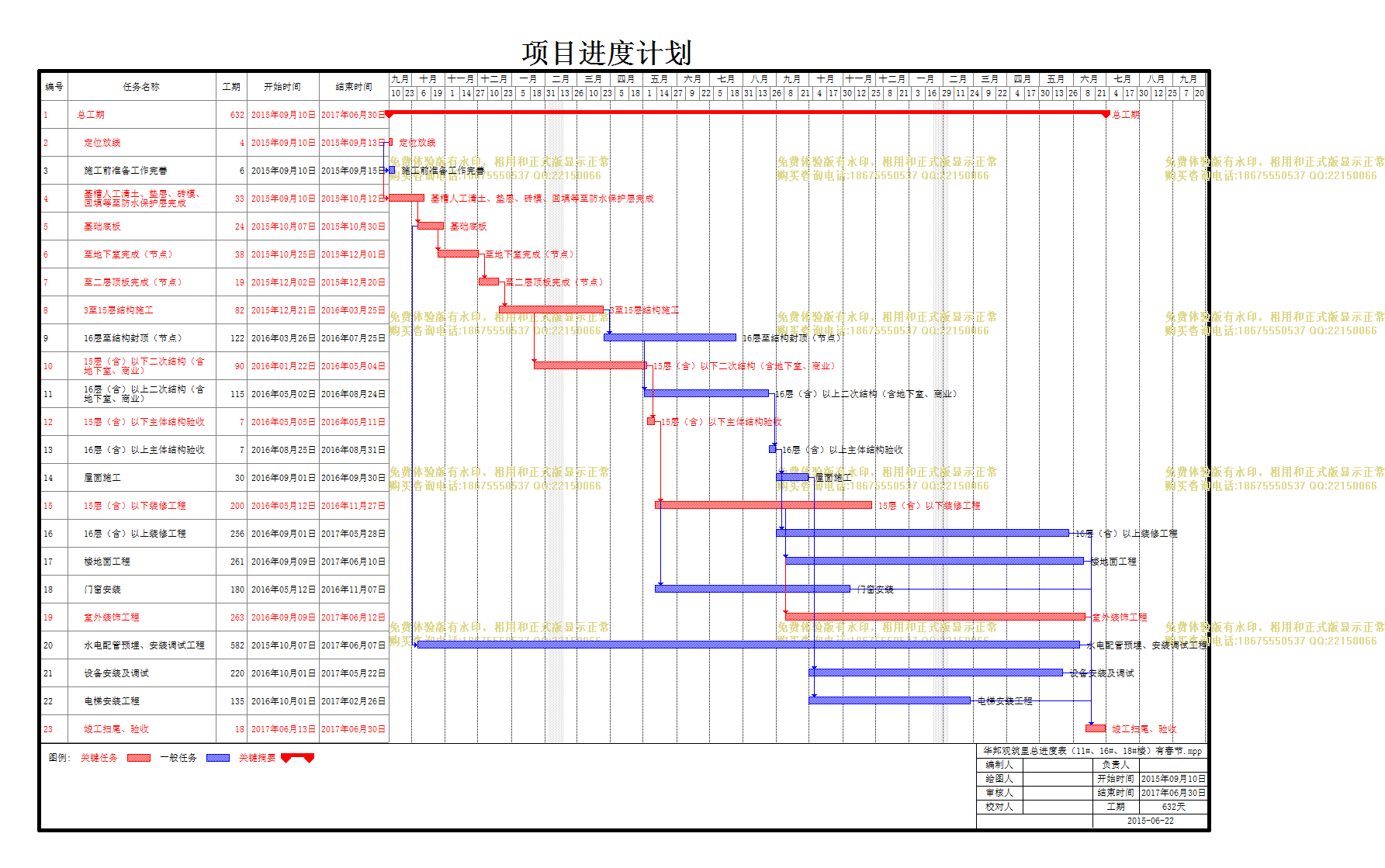

文件编号 78 工期 632天 开始时间 2015-09-10 结束时间 2017-06-30
任务数 23K 整理日期 2019/5/16 下载次数 4135
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
华邦观筑里总进度表(11#、16#、18#楼)有春节.mpp

编号

任务名称

工期

开始时间

结束时间

1
总工期
632天 2015年09月10日 2017年06月30日
2
定位放线
4天 2015年09月10日 2015年09月13日
3
施工前准备工作完善
6天 2015年09月10日 2015年09月15日
4
基槽人工清土、垫层、砖模、回填等至防水保护层完成
33天 2015年09月10日 2015年10月12日
5
基础底板
24天 2015年10月07日 2015年10月30日
6
至地下室完成(节点)
38天 2015年10月25日 2015年12月01日
7
至二层顶板完成(节点)
19天 2015年12月02日 2015年12月20日
8
3至15层结构施工
82天 2015年12月21日 2016年03月25日
9
16层至结构封顶(节点)
122天 2016年03月26日 2016年07月25日
10
15层(含)以下二次结构(含地下室、商业)
90天 2016年01月22日 2016年05月04日
11
16层(含)以上二次结构(含地下室、商业)
115天 2016年05月02日 2016年08月24日
12
15层(含)以下主体结构验收
7天 2016年05月05日 2016年05月11日
13
16层(含)以上主体结构验收
7天 2016年08月25日 2016年08月31日
14
屋面施工
30天 2016年09月01日 2016年09月30日
15
15层(含)以下装修工程
200天 2016年05月12日 2016年11月27日
16
16层(含)以上装修工程
256天 2016年09月01日 2017年05月28日
17
楼地面工程
261天 2016年09月09日 2017年06月10日
18
门窗安装
180天 2016年05月12日 2016年11月07日
19
室外装饰工程
263天 2016年09月09日 2017年06月12日
20
水电配管预埋、安装调试工程
582天 2015年10月07日 2017年06月07日
21
设备安装及调试
220天 2016年10月01日 2017年05月22日
22
电梯安装工程
135天 2016年10月01日 2017年02月26日
23
竣工扫尾、验收
18天 2017年06月13日 2017年06月30日
