 兰州S185道路综合管廊项目

兰州S185道路综合管廊项目

文件编号 267 工期 210天 开始时间 2016-08-10 结束时间 2017-06-04
任务数 88K 整理日期 2019/5/16 下载次数 4186
下载地址 计划文件点击下载(登录后才可以下载)

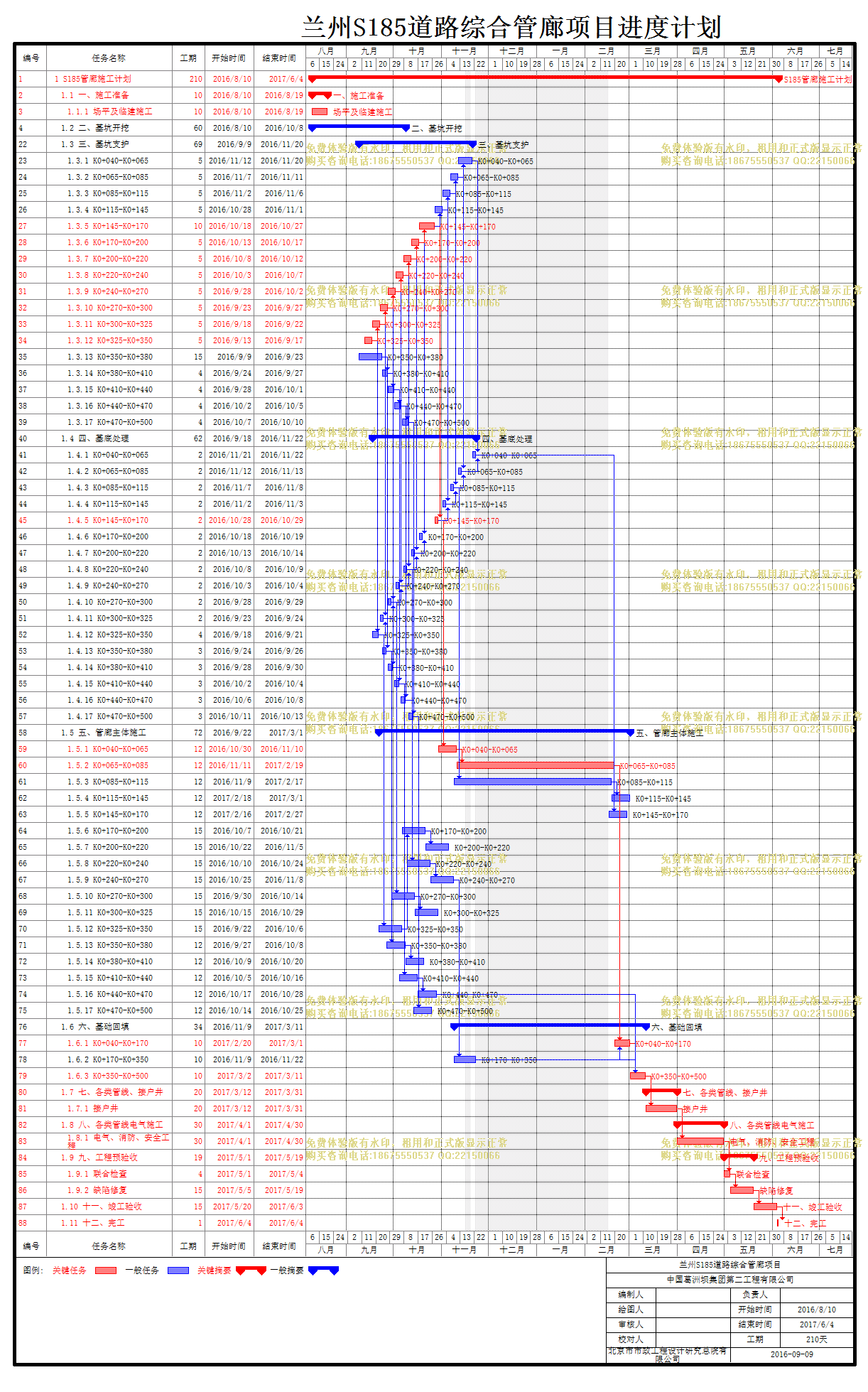

计划内容
兰州S185道路综合管廊项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
S185管廊施工计划
210天 2016/8/10 2017/6/4
2
一、施工准备
10天 2016/8/10 2016/8/19
3
场平及临建施工
10天 2016/8/10 2016/8/19
4
二、基坑开挖
60天 2016/8/10 2016/10/8
5
K0+040-K0+065
5天 2016/9/9 2016/9/13 6
6
K0+065-K0+085
5天 2016/9/4 2016/9/8 7
7
K0+085-K0+115
5天 2016/8/30 2016/9/3 8
8
K0+115-K0+145
5天 2016/8/25 2016/8/29 9
9
K0+145-K0+170
15天 2016/8/10 2016/8/24
10
K0+170-K0+200
5天 2016/10/4 2016/10/8 11
11
K0+200-K0+220
5天 2016/9/29 2016/10/3 12
12
K0+220-K0+240
5天 2016/9/24 2016/9/28 13
13
K0+240-K0+270
5天 2016/9/19 2016/9/23 14
14
K0+270-K0+300
3天 2016/9/16 2016/9/18 15
15
K0+300-K0+325
3天 2016/9/13 2016/9/15 16
16
K0+325-K0+350
24天 2016/8/20 2016/9/12 3
17
K0+350-K0+380
15天 2016/8/25 2016/9/8 9
18
K0+380-K0+410
7天 2016/9/9 2016/9/15 17
19
K0+410-K0+440
7天 2016/9/16 2016/9/22 18
20
K0+440-K0+470
7天 2016/9/23 2016/9/29 19
21
K0+470-K0+500
7天 2016/9/30 2016/10/6 20
22
三、基坑支护
69天 2016/9/9 2016/11/20
23
K0+040-K0+065
5天 2016/11/12 2016/11/20 5,24
24
K0+065-K0+085
5天 2016/11/7 2016/11/11 25,6
25
K0+085-K0+115
5天 2016/11/2 2016/11/6 7,26
26
K0+115-K0+145
5天 2016/10/28 2016/11/1 8,27
27
K0+145-K0+170
10天 2016/10/18 2016/10/27 28,9
28
K0+170-K0+200
5天 2016/10/13 2016/10/17 10,29
29
K0+200-K0+220
5天 2016/10/8 2016/10/12 30,11
30
K0+220-K0+240
5天 2016/10/3 2016/10/7 12,31
31
K0+240-K0+270
5天 2016/9/28 2016/10/2 13,32
32
K0+270-K0+300
5天 2016/9/23 2016/9/27 14,33
33
K0+300-K0+325
5天 2016/9/18 2016/9/22 15,34
34
K0+325-K0+350
5天 2016/9/13 2016/9/17 16
35
K0+350-K0+380
15天 2016/9/9 2016/9/23 17
36
K0+380-K0+410
4天 2016/9/24 2016/9/27 18,35
37
K0+410-K0+440
4天 2016/9/28 2016/10/1 19,36
38
K0+440-K0+470
4天 2016/10/2 2016/10/5 20,37
39
K0+470-K0+500
4天 2016/10/7 2016/10/10 21,38
40
四、基底处理
62天 2016/9/18 2016/11/22
41
K0+040-K0+065
2天 2016/11/21 2016/11/22 42,23
42
K0+065-K0+085
2天 2016/11/12 2016/11/13 43,24
43
K0+085-K0+115
2天 2016/11/7 2016/11/8 25,44
44
K0+115-K0+145
2天 2016/11/2 2016/11/3 45,26
45
K0+145-K0+170
2天 2016/10/28 2016/10/29 27
46
K0+170-K0+200
2天 2016/10/18 2016/10/19 28,47
47
K0+200-K0+220
2天 2016/10/13 2016/10/14 29,48
48
K0+220-K0+240
2天 2016/10/8 2016/10/9 49,30
49
K0+240-K0+270
2天 2016/10/3 2016/10/4 31,50
50
K0+270-K0+300
2天 2016/9/28 2016/9/29 32,51
51
K0+300-K0+325
2天 2016/9/23 2016/9/24 33,52
52
K0+325-K0+350
4天 2016/9/18 2016/9/21 34
53
K0+350-K0+380
3天 2016/9/24 2016/9/26 35
54
K0+380-K0+410
3天 2016/9/28 2016/9/30 36,53
55
K0+410-K0+440
3天 2016/10/2 2016/10/4 37,54
56
K0+440-K0+470
3天 2016/10/6 2016/10/8 38,55
57
K0+470-K0+500
3天 2016/10/11 2016/10/13 39,56
58
五、管廊主体施工
72天 2016/9/22 2017/3/1
59
K0+040-K0+065
12天 2016/10/30 2016/11/10 45
60
K0+065-K0+085
12天 2016/11/11 2017/2/19 59
61
K0+085-K0+115
12天 2016/11/9 2017/2/17 43
62
K0+115-K0+145
12天 2017/2/18 2017/3/1 61
63
K0+145-K0+170
12天 2017/2/16 2017/2/27 41
64
K0+170-K0+200
15天 2016/10/7 2016/10/21 70
65
K0+200-K0+220
15天 2016/10/22 2016/11/5 64
66
K0+220-K0+240
15天 2016/10/10 2016/10/24 48
67
K0+240-K0+270
15天 2016/10/25 2016/11/8 66
68
K0+270-K0+300
15天 2016/9/30 2016/10/14 50
69
K0+300-K0+325
15天 2016/10/15 2016/10/29 68
70
K0+325-K0+350
15天 2016/9/22 2016/10/6 52
71
K0+350-K0+380
12天 2016/9/27 2016/10/8 53
72
K0+380-K0+410
12天 2016/10/9 2016/10/20 71
73
K0+410-K0+440
12天 2016/10/5 2016/10/16 55
74
K0+440-K0+470
12天 2016/10/17 2016/10/28 73
75
K0+470-K0+500
12天 2016/10/14 2016/10/25 57
76
六、基础回填
34天 2016/11/9 2017/3/11
77
K0+040-K0+170
10天 2017/2/20 2017/3/1 78,60
78
K0+170-K0+350
10天 2016/11/9 2016/11/22 67
79
K0+350-K0+500
10天 2017/3/2 2017/3/11 78,74,77
80
七、各类管线、接户井
20天 2017/3/12 2017/3/31
81
接户井
20天 2017/3/12 2017/3/31 79
82
八、各类管线电气施工
30天 2017/4/1 2017/4/30
83
电气、消防、安全工程
30天 2017/4/1 2017/4/30 81
84
九、工程预验收
19天 2017/5/1 2017/5/19
85
联合检查
4天 2017/5/1 2017/5/4 83
86
缺陷修复
15天 2017/5/5 2017/5/19 85
87
十一、竣工验收
15天 2017/5/20 2017/6/3 86
88
十二、完工
1天 2017/6/4 2017/6/4 87
