文件编号 | 222 | 工期 | 180天 | 开始时间 | 2014-02-10 | 结束时间 | 2014-08-08 |
任务数 | 69K | 整理日期 | 2019/5/16 | 下载次数 | 4180次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

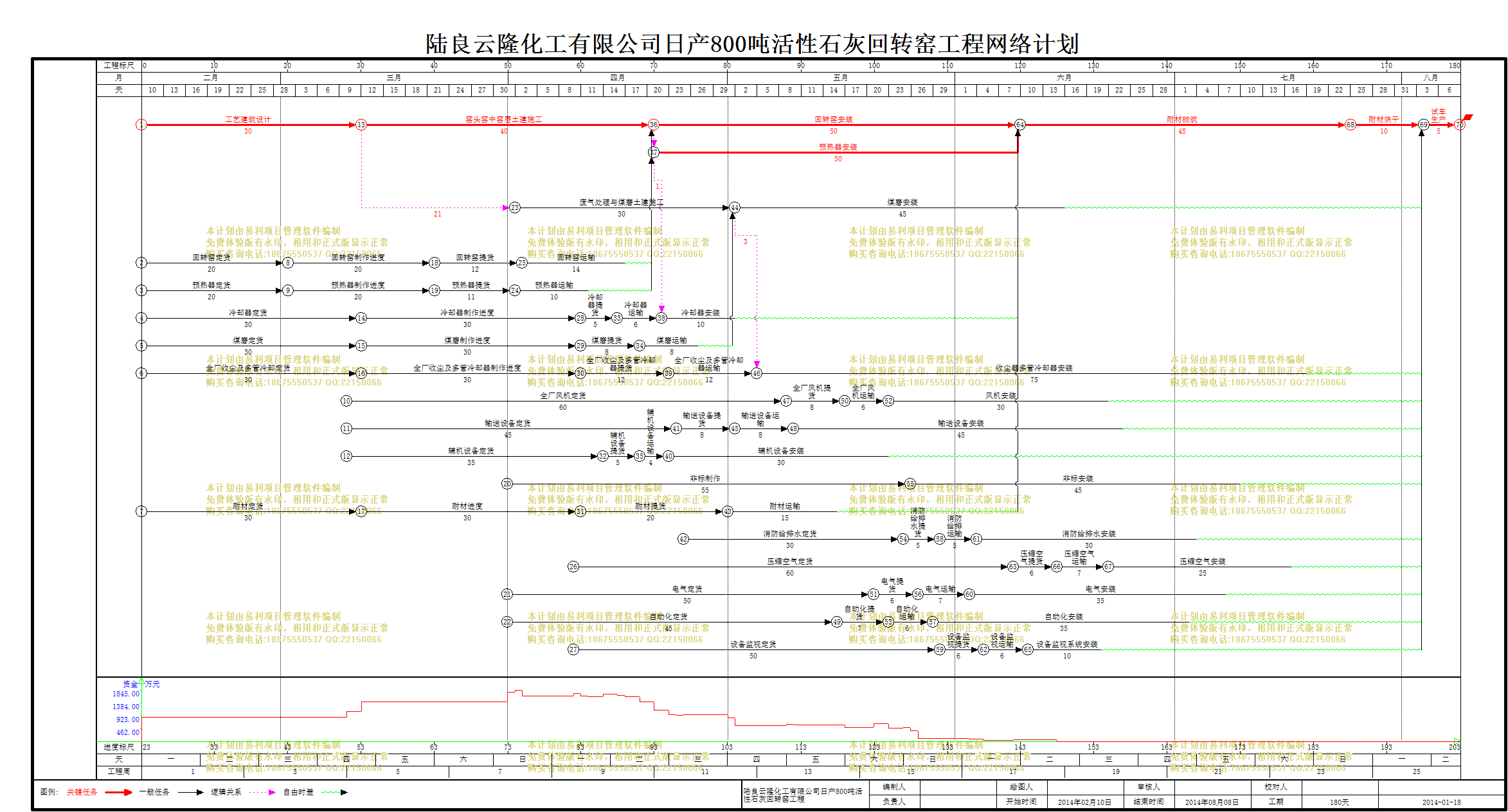

陆良云隆化工有限公司日产800吨活性石灰回转窑工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
成本 |
1 | 工艺建筑设计 |
30天 | 2014年02月10日 | 2014年03月11日 | 0 | |
2 | 窑头窑中窑层土建施工 |
40天 | 2014年03月12日 | 2014年04月20日 | 1 | 0 |
3 | 废气处理与煤磨土建施工 |
30天 | 2014年04月02日 | 2014年05月01日 | 1 | 0 |
4 | 回转窑定货 |
20天 | 2014年02月10日 | 2014年03月01日 | 0 | |
5 | 回转窑制作进度 |
20天 | 2014年03月02日 | 2014年03月21日 | 4 | 0 |
6 | 回转窑提货 |
12天 | 2014年03月22日 | 2014年04月02日 | 5 | 0 |
7 | 回转窑运输 |
14天 | 2014年04月03日 | 2014年04月16日 | 6 | 0 |
8 | 预热器定货 |
20天 | 2014年02月10日 | 2014年03月01日 | 0 | |
9 | 预热器制作进度 |
20天 | 2014年03月02日 | 2014年03月21日 | 8 | 0 |
10 | 预热器提货 |
11天 | 2014年03月22日 | 2014年04月01日 | 9 | 0 |
11 | 预热器运输 |
10天 | 2014年04月02日 | 2014年04月11日 | 10 | 0 |
12 | 冷却器定货 |
30天 | 2014年02月10日 | 2014年03月11日 | 0 | |
13 | 冷却器制作进度 |
30天 | 2014年03月12日 | 2014年04月10日 | 12 | 0 |
14 | 冷却器提货 |
5天 | 2014年04月11日 | 2014年04月15日 | 13 | 0 |
15 | 冷却器运输 |
6天 | 2014年04月16日 | 2014年04月21日 | 14 | 0 |
16 | 煤磨定货 |
30天 | 2014年02月10日 | 2014年03月11日 | 0 | |
17 | 煤磨制作进度 |
30天 | 2014年03月12日 | 2014年04月10日 | 16 | 0 |
18 | 煤磨提货 |
8天 | 2014年04月11日 | 2014年04月18日 | 17 | 0 |
19 | 煤磨运输 |
8天 | 2014年04月19日 | 2014年04月26日 | 18 | 0 |
20 | 全厂收尘及多管冷却定货 |
30天 | 2014年02月10日 | 2014年03月11日 | 0 | |
21 | 全厂收尘及多管冷却器制作进度 |
30天 | 2014年03月12日 | 2014年04月10日 | 20 | 0 |
22 | 全厂收尘及多管冷却器提货 |
12天 | 2014年04月11日 | 2014年04月22日 | 21 | 0 |
23 | 全厂收尘及多管冷却器运输 |
12天 | 2014年04月23日 | 2014年05月04日 | 22 | 0 |
24 | 全厂风机定货 |
60天 | 2014年03月10日 | 2014年05月08日 | 0 | |
25 | 全厂风机提货 |
8天 | 2014年05月09日 | 2014年05月16日 | 24 | 0 |
26 | 全厂风机运输 |
6天 | 2014年05月17日 | 2014年05月22日 | 25 | 0 |
27 | 输送设备定货 |
45天 | 2014年03月10日 | 2014年04月23日 | 0 | |
28 | 输送设备提货 |
8天 | 2014年04月24日 | 2014年05月01日 | 27 | 0 |
29 | 输送设备运输 |
8天 | 2014年05月02日 | 2014年05月09日 | 28 | 0 |
30 | 辅机设备定货 |
35天 | 2014年03月10日 | 2014年04月13日 | 0 | |
31 | 辅机设备提货 |
5天 | 2014年04月14日 | 2014年04月18日 | 30 | 0 |
32 | 辅机设备运输 |
4天 | 2014年04月19日 | 2014年04月22日 | 31 | 0 |
33 | 非标制作 |
55天 | 2014年04月01日 | 2014年05月25日 | 0 | |
34 | 耐材定货 |
30天 | 2014年02月10日 | 2014年03月11日 | 0 | |
35 | 耐材进度 |
30天 | 2014年03月12日 | 2014年04月10日 | 34 | 0 |
36 | 耐材提货 |
20天 | 2014年04月11日 | 2014年04月30日 | 35 | 0 |
37 | 耐材运输 |
15天 | 2014年05月01日 | 2014年05月15日 | 36 | 0 |
38 | 消防给排水定货 |
30天 | 2014年04月25日 | 2014年05月24日 | 0 | |
39 | 消防给排水提货 |
5天 | 2014年05月25日 | 2014年05月29日 | 38 | 0 |
40 | 消防给排运输 |
5天 | 2014年05月30日 | 2014年06月03日 | 39 | 0 |
41 | 压缩空气定货 |
60天 | 2014年04月10日 | 2014年06月08日 | 0 | |
42 | 压缩空气提货 |
6天 | 2014年06月09日 | 2014年06月14日 | 41 | 0 |
43 | 压缩空气运输 |
7天 | 2014年06月15日 | 2014年06月21日 | 42 | 0 |
44 | 电气定货 |
50天 | 2014年04月01日 | 2014年05月20日 | 0 | |
45 | 电气提货 |
6天 | 2014年05月21日 | 2014年05月26日 | 44 | 0 |
46 | 电气运输 |
7天 | 2014年05月27日 | 2014年06月02日 | 45 | 0 |
47 | 自动化定货 |
45天 | 2014年04月01日 | 2014年05月15日 | 0 | |
48 | 自动化提货 |
7天 | 2014年05月16日 | 2014年05月22日 | 47 | 0 |
49 | 自动化运输 |
6天 | 2014年05月23日 | 2014年05月28日 | 48 | 0 |
50 | 设备监视定货 |
50天 | 2014年04月10日 | 2014年05月29日 | 0 | |
51 | 设备监视提货 |
6天 | 2014年05月30日 | 2014年06月04日 | 50 | 0 |
52 | 设备监视运输 |
6天 | 2014年06月05日 | 2014年06月10日 | 51 | 0 |
53 | 回转窑安装 |
50天 | 2014年04月21日 | 2014年06月09日 | 7,2 | 0 |
54 | 预热器安装 |
50天 | 2014年04月21日 | 2014年06月09日 | 11,2 | 0 |
55 | 冷却器安装 |
10天 | 2014年04月22日 | 2014年05月01日 | 15,2 | 0 |
56 | 煤磨安装 |
45天 | 2014年05月02日 | 2014年06月15日 | 19,3 | 0 |
57 | 收尘器多管冷却器安装 |
75天 | 2014年05月05日 | 2014年07月18日 | 23,3 | 0 |
58 | 风机安装 |
30天 | 2014年05月23日 | 2014年06月21日 | 26 | 0 |
59 | 输送设备安装 |
45天 | 2014年05月10日 | 2014年06月23日 | 29 | 0 |
60 | 辅机设备安装 |
30天 | 2014年04月23日 | 2014年05月22日 | 32 | 0 |
61 | 非标安装 |
45天 | 2014年05月26日 | 2014年07月09日 | 33 | 0 |
62 | 耐材砌筑 |
45天 | 2014年06月10日 | 2014年07月24日 | 37,55,54,53 | 0 |
63 | 耐材烘干 |
10天 | 2014年07月25日 | 2014年08月03日 | 62 | 0 |
64 | 消防给排水安装 |
30天 | 2014年06月04日 | 2014年07月03日 | 40 | 0 |
65 | 压缩空气安装 |
25天 | 2014年06月22日 | 2014年07月16日 | 43 | 0 |
66 | 电气安装 |
35天 | 2014年06月03日 | 2014年07月07日 | 46 | 0 |
67 | 自动化安装 |
35天 | 2014年05月29日 | 2014年07月02日 | 49 | 0 |
68 | 设备监视系统安装 |
10天 | 2014年06月11日 | 2014年06月20日 | 52 | 0 |
69 | 试车生产 |
5天 | 2014年08月04日 | 2014年08月08日 | 68,67,66,65,64,61,60,59,58,57,56,63 | 0 |
