 温州生态园民房

温州生态园民房

文件编号 20473 工期 85天 开始时间 2018-07-08 结束时间 2018-09-30
任务数 28K 整理日期 2019/5/18 下载次数 3954
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

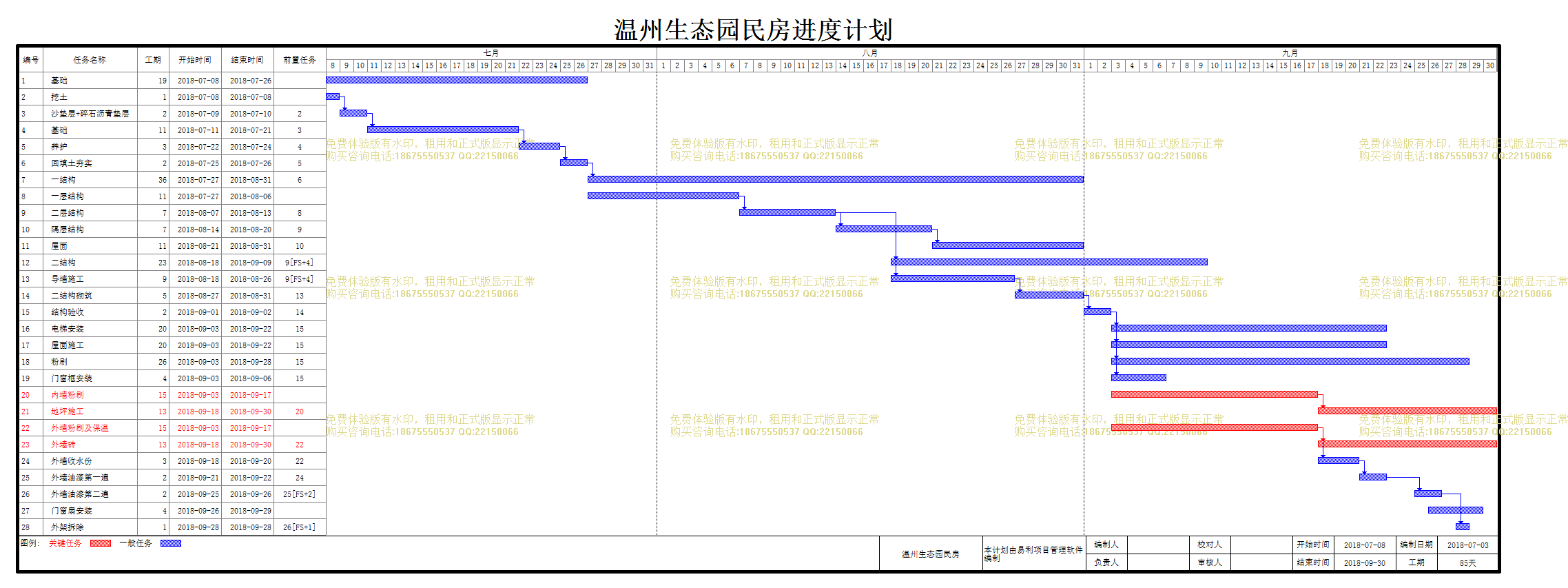

温州生态园民房

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
基础
19天 2018-07-08 2018-07-26   挖机、沙进场,普工4人
2
挖土
1天 2018-07-08 2018-07-08   碎石沥青混凝土进场
3
沙垫层+碎石沥青垫层
2天 2018-07-09 2018-07-10 2 基础钢筋模板进场
4
基础
11天 2018-07-11 2018-07-21 3 钢筋工7人,模板工4人
5
养护
3天 2018-07-22 2018-07-24 4 回填土方挖机准备、结构钢筋工、模板工、架子工准备
6
回填土夯实
2天 2018-07-25 2018-07-26 5 结构钢筋、模板进场
7
一结构
36天 2018-07-27 2018-08-31 6
8
一层结构
11天 2018-07-27 2018-08-06   钢筋工6人,模板工5人
9
二层结构
7天 2018-08-07 2018-08-13 8 砖进场,钢筋工6人,模板工7人、架子工4人
10
隔层结构
7天 2018-08-14 2018-08-20 9 电梯单位确定,钢筋工6人,模板工7人、架子工4人
11
屋面
11天 2018-08-21 2018-08-31 10 钢筋工6人、模板工7人、架子工4人
12
二结构
23天 2018-08-18 2018-09-09 9[FS+4] 界面济、门窗、栏杆、成品构件、防水材料及班组、楼梯栏杆及班组、砖砌筑班组准备
13
导墙施工
9天 2018-08-18 2018-08-26 9[FS+4] 木工3人、瓦工6人
14
二结构砌筑
5天 2018-08-27 2018-08-31 13 楼梯扶手、门窗样品确定、木工3人,瓦工6人
15
结构验收
2天 2018-09-01 2018-09-02 14 界面济、钢丝网进场、粉刷班进场、门窗单位进场
16
电梯安装
20天 2018-09-03 2018-09-22 15 电梯安装工3人
17
屋面施工
20天 2018-09-03 2018-09-22 15 屋面瓦进场,防水工2人、挂瓦5人
18
粉刷
26天 2018-09-03 2018-09-28 15 楼梯栏杆、油漆、面砖材料确定
19
门窗框安装
4天 2018-09-03 2018-09-06 15 门窗安装2人
20
内墙粉刷
15天 2018-09-03 2018-09-17   粉刷工5人,楼梯栏杆2人,细木工2人
21
地坪施工
13天 2018-09-18 2018-09-30 20 铺贴工5人,地坪施工6人
22
外墙粉刷及保温
15天 2018-09-03 2018-09-17   油漆颜色确定、粉刷工5人,油漆班组准备
23
外墙砖
13天 2018-09-18 2018-09-30 22 外墙面砖6人
24
外墙收水份
3天 2018-09-18 2018-09-20 22
25
外墙油漆第一遍
2天 2018-09-21 2018-09-22 24 油漆工4人
26
外墙油漆第二遍
2天 2018-09-25 2018-09-26 25[FS+2] 油漆4人
27
门窗扇安装
4天 2018-09-26 2018-09-29   门窗安装2人
28
外架拆除
1天 2018-09-28 2018-09-28 26[FS+1] 架子工4人
