文件编号 | 20440 | 工期 | 115天 | 开始时间 | 2015-06-02 | 结束时间 | 2015-09-24 |
任务数 | 27K | 整理日期 | 2019/5/18 | 下载次数 | 3953次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

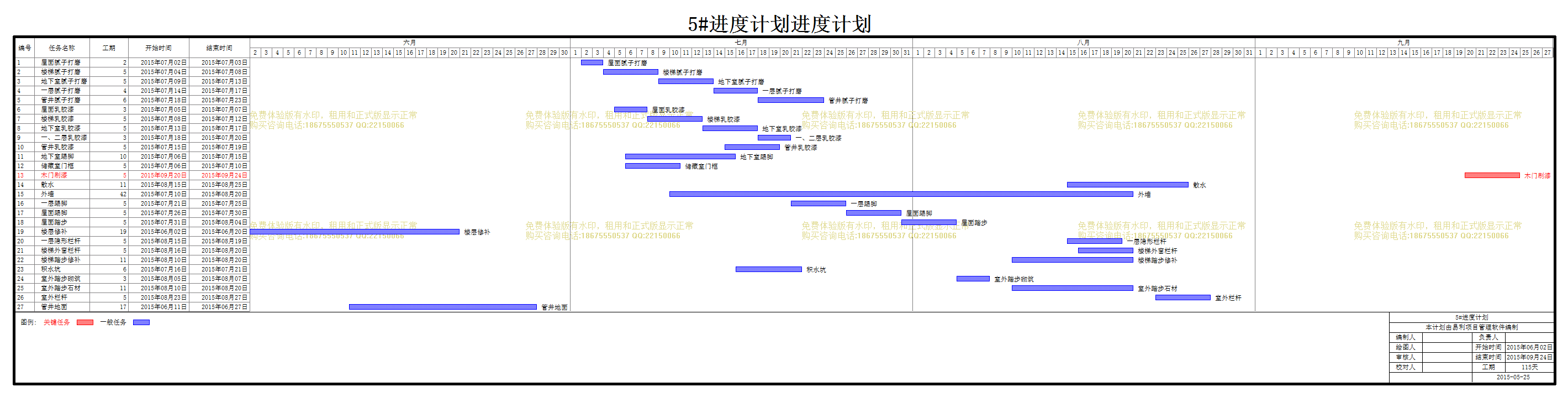

5#进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 屋面腻子打磨 |
2天 | 2015年07月02日 | 2015年07月03日 | ||
2 | 楼梯腻子打磨 |
5天 | 2015年07月04日 | 2015年07月08日 | ||
3 | 地下室腻子打磨 |
5天 | 2015年07月09日 | 2015年07月13日 | ||
4 | 一层腻子打磨 |
4天 | 2015年07月14日 | 2015年07月17日 | ||
5 | 管井腻子打磨 |
6天 | 2015年07月18日 | 2015年07月23日 | ||
6 | 屋面乳胶漆 |
3天 | 2015年07月05日 | 2015年07月07日 | ||
7 | 楼梯乳胶漆 |
5天 | 2015年07月08日 | 2015年07月12日 | ||
8 | 地下室乳胶漆 |
5天 | 2015年07月13日 | 2015年07月17日 | ||
9 | 一、二层乳胶漆 |
3天 | 2015年07月18日 | 2015年07月20日 | ||
10 | 管井乳胶漆 |
5天 | 2015年07月15日 | 2015年07月19日 | ||
11 | 地下室踢脚 |
10天 | 2015年07月06日 | 2015年07月15日 | ||
12 | 储藏室门框 |
5天 | 2015年07月06日 | 2015年07月10日 | ||
13 | 木门刷漆 |
5天 | 2015年09月20日 | 2015年09月24日 | ||
14 | 散水 |
11天 | 2015年08月15日 | 2015年08月25日 | ||
15 | 外墙 |
42天 | 2015年07月10日 | 2015年08月20日 | ||
16 | 一层踢脚 |
5天 | 2015年07月21日 | 2015年07月25日 | ||
17 | 屋面踢脚 |
5天 | 2015年07月26日 | 2015年07月30日 | ||
18 | 屋面踏步 |
5天 | 2015年07月31日 | 2015年08月04日 | ||
19 | 楼层修补 |
19天 | 2015年06月02日 | 2015年06月20日 | ||
20 | 一层隐形栏杆 |
5天 | 2015年08月15日 | 2015年08月19日 | ||
21 | 楼梯外窗栏杆 |
5天 | 2015年08月16日 | 2015年08月20日 | ||
22 | 楼梯踏步修补 |
11天 | 2015年08月10日 | 2015年08月20日 | ||
23 | 积水坑 |
6天 | 2015年07月16日 | 2015年07月21日 | ||
24 | 室外踏步砌筑 |
3天 | 2015年08月05日 | 2015年08月07日 | ||
25 | 室外踏步石材 |
11天 | 2015年08月10日 | 2015年08月20日 | ||
26 | 室外栏杆 |
5天 | 2015年08月23日 | 2015年08月27日 | ||
27 | 管井地面 |
17天 | 2015年06月11日 | 2015年06月27日 |
