文件编号 | 20428 | 工期 | 180天 | 开始时间 | 2015-07-07 | 结束时间 | 2016-01-02 |
任务数 | 21K | 整理日期 | 2019/5/18 | 下载次数 | 3952次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

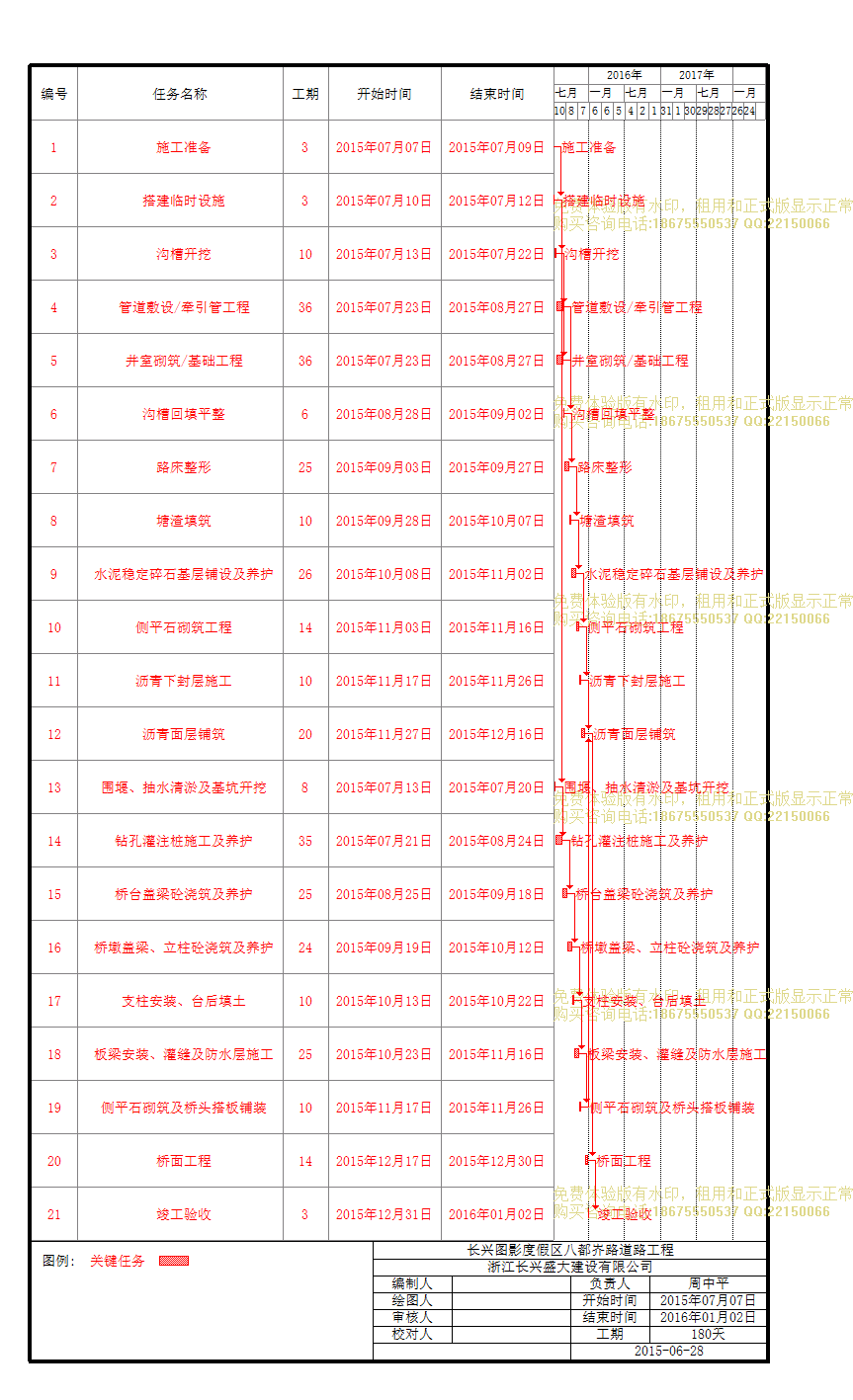

长兴县龙山新区齐山西路延伸线 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
3天 | 2015年07月07日 | 2015年07月09日 |
2 | 搭建临时设施 |
3天 | 2015年07月10日 | 2015年07月12日 |
3 | 沟槽开挖 |
10天 | 2015年07月13日 | 2015年07月22日 |
4 | 管道敷设/牵引管工程 |
36天 | 2015年07月23日 | 2015年08月27日 |
5 | 井室砌筑/基础工程 |
36天 | 2015年07月23日 | 2015年08月27日 |
6 | 沟槽回填平整 |
6天 | 2015年08月28日 | 2015年09月02日 |
7 | 路床整形 |
25天 | 2015年09月03日 | 2015年09月27日 |
8 | 塘渣填筑 |
10天 | 2015年09月28日 | 2015年10月07日 |
9 | 水泥稳定碎石基层铺设及养护 |
26天 | 2015年10月08日 | 2015年11月02日 |
10 | 侧平石砌筑工程 |
14天 | 2015年11月03日 | 2015年11月16日 |
11 | 沥青下封层施工 |
10天 | 2015年11月17日 | 2015年11月26日 |
12 | 沥青面层铺筑 |
20天 | 2015年11月27日 | 2015年12月16日 |
13 | 围堰、抽水清淤及基坑开挖 |
8天 | 2015年07月13日 | 2015年07月20日 |
14 | 钻孔灌注桩施工及养护 |
35天 | 2015年07月21日 | 2015年08月24日 |
15 | 桥台盖梁砼浇筑及养护 |
25天 | 2015年08月25日 | 2015年09月18日 |
16 | 桥墩盖梁、立柱砼浇筑及养护 |
24天 | 2015年09月19日 | 2015年10月12日 |
17 | 支柱安装、台后填土 |
10天 | 2015年10月13日 | 2015年10月22日 |
18 | 板梁安装、灌缝及防水层施工 |
25天 | 2015年10月23日 | 2015年11月16日 |
19 | 侧平石砌筑及桥头搭板铺装 |
10天 | 2015年11月17日 | 2015年11月26日 |
20 | 桥面工程 |
14天 | 2015年12月17日 | 2015年12月30日 |
21 | 竣工验收 |
3天 | 2015年12月31日 | 2016年01月02日 |
