文件编号 | 20222 | 工期 | 169天 | 开始时间 | 2014-03-06 | 结束时间 | 2014-08-21 |
任务数 | 20K | 整理日期 | 2019/5/18 | 下载次数 | 3964次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

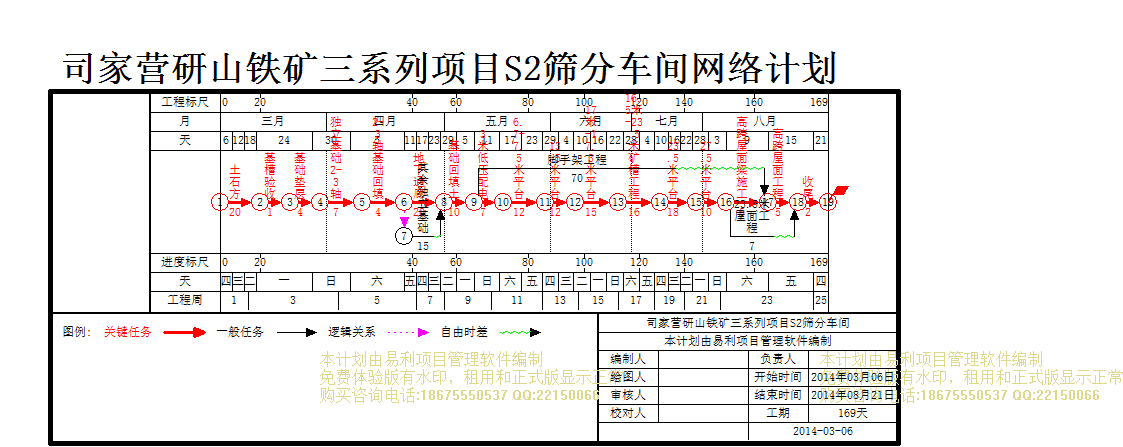

司家营研山铁矿三系列项目S2筛分车间 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 土石方 |
20天 | 2014年03月06日 | 2014年03月25日 |
2 | 基槽验收 |
1天 | 2014年03月26日 | 2014年03月26日 |
3 | 基础垫层 |
4天 | 2014年03月27日 | 2014年03月30日 |
4 | 独立基础2-3轴 |
7天 | 2014年03月31日 | 2014年04月06日 |
5 | 2-3轴基础回填 |
4天 | 2014年04月07日 | 2014年04月10日 |
6 | 地下通廊 |
20天 | 2014年04月11日 | 2014年04月30日 |
7 | 基础回填土 |
10天 | 2014年05月01日 | 2014年05月10日 |
8 | 3米低压配电 |
7天 | 2014年05月11日 | 2014年05月17日 |
9 | 6.7-7.5米平台 |
12天 | 2014年05月18日 | 2014年05月29日 |
10 | 13.5米平台 |
12天 | 2014年05月30日 | 2014年06月10日 |
11 | 17米-17.3米平台 |
15天 | 2014年06月11日 | 2014年06月25日 |
12 | 16.5米-23.5米矿槽工程 |
16天 | 2014年06月26日 | 2014年07月11日 |
13 | 23.5米平台 |
18天 | 2014年07月12日 | 2014年07月29日 |
14 | 27.5米平台 |
10天 | 2014年07月30日 | 2014年08月08日 |
15 | 高跨屋面梁施工 |
6天 | 2014年08月09日 | 2014年08月14日 |
16 | 高跨屋面工程 |
5天 | 2014年08月15日 | 2014年08月19日 |
17 | 其余独立基础 |
15天 | 2014年04月11日 | 2014年04月25日 |
18 | 23.5米屋面工程 |
7天 | 2014年08月09日 | 2014年08月15日 |
19 | 收尾 |
2天 | 2014年08月20日 | 2014年08月21日 |
20 | 脚手架工程 |
70天 | 2014年05月11日 | 2014年07月19日 |
