文件编号 | 20206 | 工期 | 32天 | 开始时间 | 2016-07-27 | 结束时间 | 2016-08-27 |
任务数 | 28K | 整理日期 | 2019/5/18 | 下载次数 | 3958次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

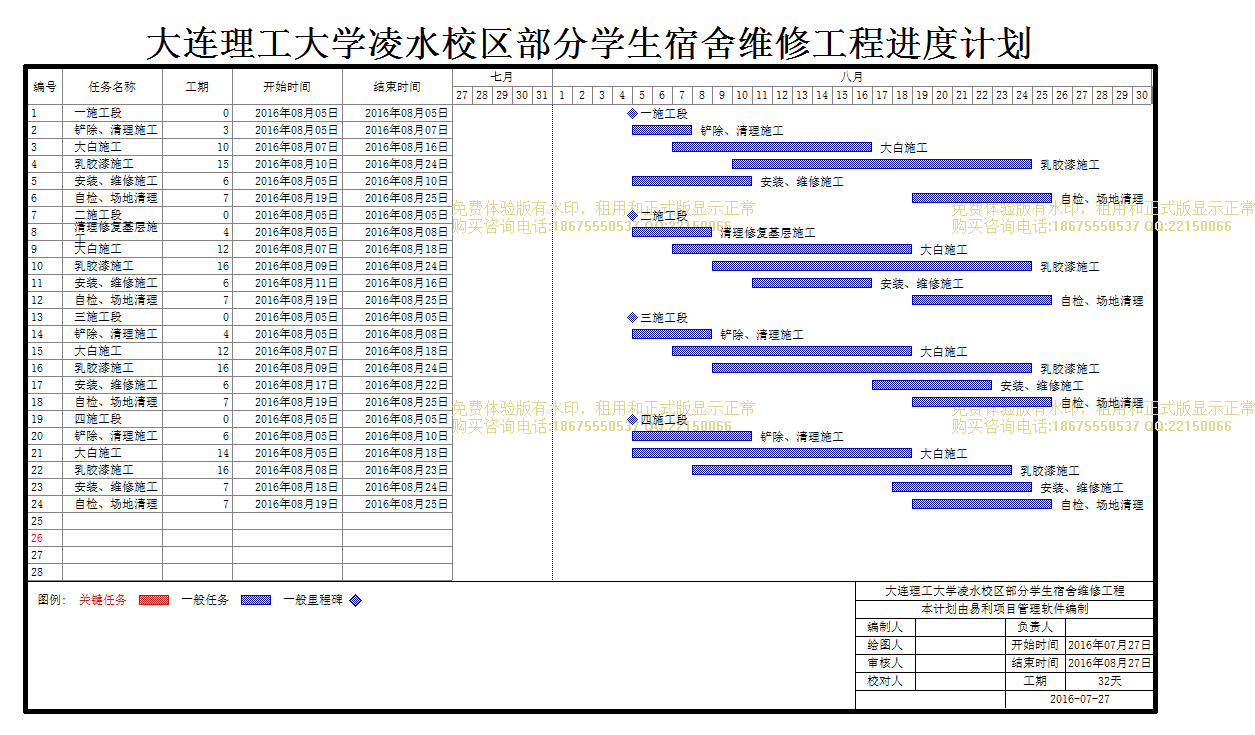

大连理工大学凌水校区部分学生宿舍维修工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 一施工段 |
0天 | 2016年08月05日 | 2016年08月05日 | ||
2 | 铲除、清理施工 |
3天 | 2016年08月05日 | 2016年08月07日 | ||
3 | 大白施工 |
10天 | 2016年08月07日 | 2016年08月16日 | ||
4 | 乳胶漆施工 |
15天 | 2016年08月10日 | 2016年08月24日 | ||
5 | 安装、维修施工 |
6天 | 2016年08月05日 | 2016年08月10日 | ||
6 | 自检、场地清理 |
7天 | 2016年08月19日 | 2016年08月25日 | ||
7 | 二施工段 |
0天 | 2016年08月05日 | 2016年08月05日 | ||
8 | 清理修复基层施工 |
4天 | 2016年08月05日 | 2016年08月08日 | ||
9 | 大白施工 |
12天 | 2016年08月07日 | 2016年08月18日 | ||
10 | 乳胶漆施工 |
16天 | 2016年08月09日 | 2016年08月24日 | ||
11 | 安装、维修施工 |
6天 | 2016年08月11日 | 2016年08月16日 | ||
12 | 自检、场地清理 |
7天 | 2016年08月19日 | 2016年08月25日 | ||
13 | 三施工段 |
0天 | 2016年08月05日 | 2016年08月05日 | ||
14 | 铲除、清理施工 |
4天 | 2016年08月05日 | 2016年08月08日 | ||
15 | 大白施工 |
12天 | 2016年08月07日 | 2016年08月18日 | ||
16 | 乳胶漆施工 |
16天 | 2016年08月09日 | 2016年08月24日 | ||
17 | 安装、维修施工 |
6天 | 2016年08月17日 | 2016年08月22日 | ||
18 | 自检、场地清理 |
7天 | 2016年08月19日 | 2016年08月25日 | ||
19 | 四施工段 |
0天 | 2016年08月05日 | 2016年08月05日 | ||
20 | 铲除、清理施工 |
6天 | 2016年08月05日 | 2016年08月10日 | ||
21 | 大白施工 |
14天 | 2016年08月05日 | 2016年08月18日 | ||
22 | 乳胶漆施工 |
16天 | 2016年08月08日 | 2016年08月23日 | ||
23 | 安装、维修施工 |
7天 | 2016年08月18日 | 2016年08月24日 | ||
24 | 自检、场地清理 |
7天 | 2016年08月19日 | 2016年08月25日 | ||
25 | 5天 | 2016年07月27日 | 2016年07月31日 | |||
26 | 20天 | 2016年08月08日 | 2016年08月27日 | |||
27 | 5天 | 2016年07月27日 | 2016年07月31日 | |||
28 | 0天 | 2016年07月27日 | 2016年07月27日 |
