 宝龙城4-2地块二期

宝龙城4-2地块二期

文件编号 20165 工期 550天 开始时间 2015-09-28 结束时间 2017-03-30
任务数 33K 整理日期 2019/5/18 下载次数 3972
下载地址 计划文件点击下载(登录后才可以下载)

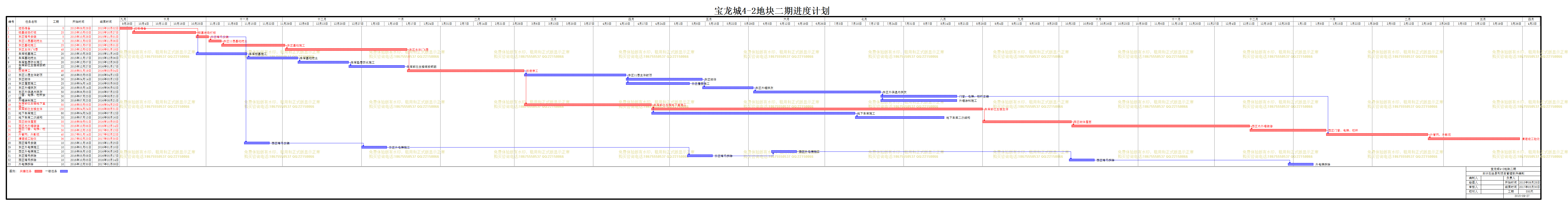

计划内容
宝龙城4-2地块二期

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
进场准备
5天 2015年09月28日 2015年10月02日
2
桩基进场打桩
25天 2015年10月03日 2015年10月27日 1
3
东区塔吊安装
5天 2015年10月28日 2015年11月01日 2,1
4
东区11层基础挖土
5天 2015年11月02日 2015年11月06日 3
5
东区基础施工
25天 2015年11月07日 2015年12月01日 4
6
东区主体1~6层
48天 2015年12月02日 2016年01月18日 5
7
车库桩基施工
20天 2015年10月28日 2015年11月16日 2
8
车库基础挖土
20天 2015年11月17日 2015年12月06日 7
9
车库垫层防水施工
20天 2015年12月07日 2015年12月26日 8
10
车库部位主楼底板钢筋
22天 2015年12月27日 2016年01月17日 9
11
放假停工
46天 2016年01月19日 2016年03月04日 10,6
12
东区11层主体封顶
40天 2016年03月05日 2016年04月13日 11
13
东区砌体
30天 2016年04月14日 2016年05月13日 12
14
东区屋面施工
25天 2016年04月14日 2016年05月08日 12
15
东区外墙抹灰
20天 2016年05月14日 2016年06月02日 14,13
16
东区外保温内抹灰
50天 2016年06月03日 2016年07月22日 15
17
门窗、电梯、栏杆安装
30天 2016年07月23日 2016年08月21日 16
18
外墙涂料施工
30天 2016年07月23日 2016年08月21日 16
19
车库部位主楼地下室施工
50天 2016年03月05日 2016年04月23日 11
20
车库部位主楼主体
130天 2016年04月24日 2016年08月31日 19
21
地下车库施工
80天 2016年04月24日 2016年07月12日 19
22
地下车库二次结构
35天 2016年07月13日 2016年08月16日 21
23
西区砌体屋面
35天 2016年09月01日 2016年10月05日 20
24
西区内外墙装修
70天 2016年10月06日 2016年12月14日 23
25
西区门窗、电梯、栏杆
30天 2016年12月15日 2017年01月13日 24
26
外管网,外影观
40天 2017年01月14日 2017年02月22日 25,17
27
清理竣工验收
36天 2017年02月23日 2017年03月30日 26
28
西区塔吊安装
10天 2015年11月16日 2015年11月25日 3
29
东区外电梯施工
10天 2016年01月01日 2016年01月10日 28
30
西区外电梯施工
10天 2016年06月10日 2016年06月19日 31
31
东区塔吊拆除
10天 2016年05月08日 2016年05月17日 29
32
西区塔吊拆除
10天 2016年10月05日 2016年10月14日 30
33
外电梯拆除
10天 2016年12月30日 2017年01月08日 32

局部效果预览,详细内容请下载附件查看
