文件编号 2014 工期 526天 开始时间 2017-01-13 结束时间 2018-07-10
任务数 51K 整理日期 2019/5/17 下载次数 3920次
下载地址 计划文件点击下载(登录后才可以下载)

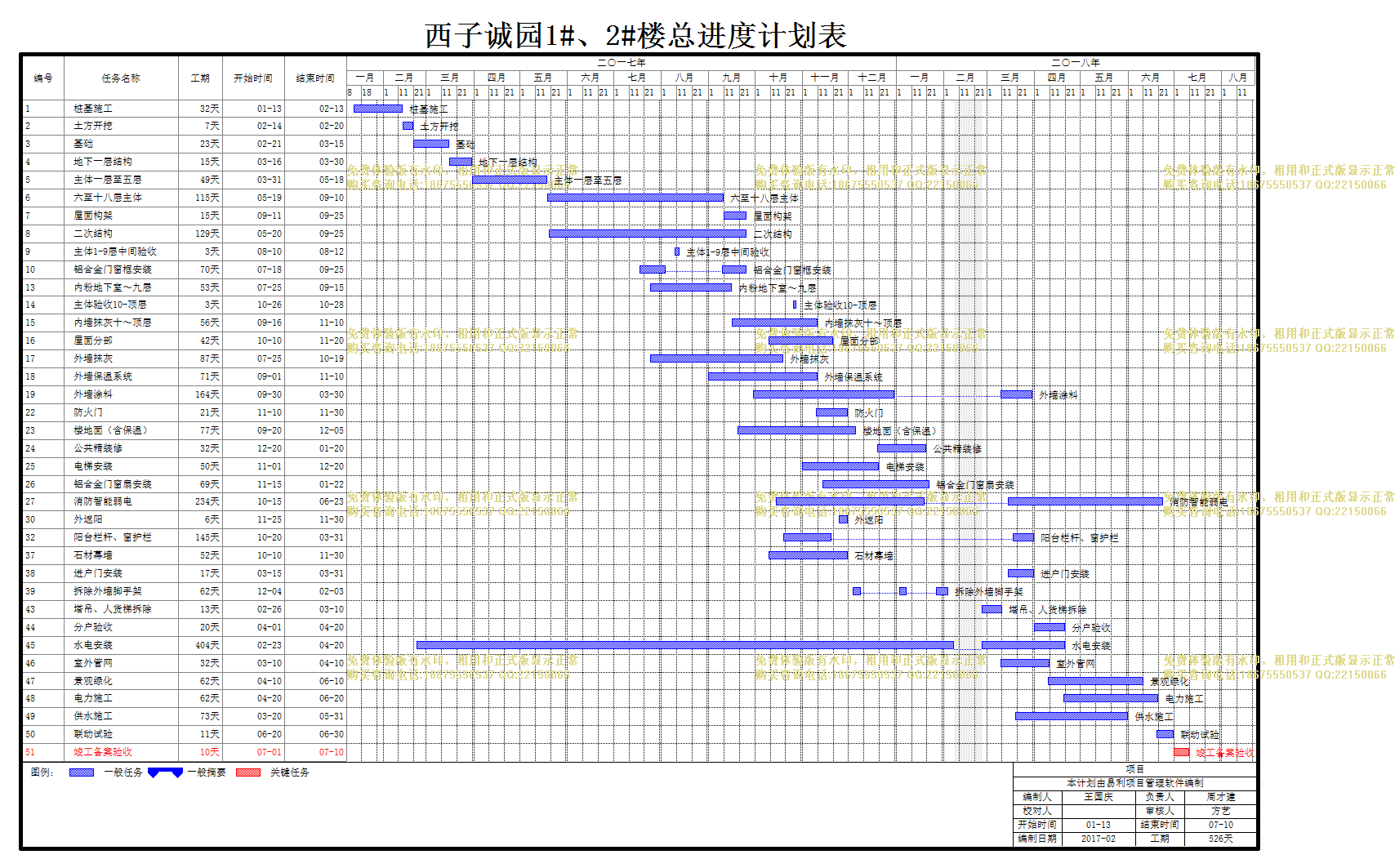

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

1
桩基施工
32天 01-13 02-13
2
土方开挖
7天 02-14 02-20
3
基础
23天 02-21 03-15
4
地下一层结构
15天 03-16 03-30
5
主体一层至五层
49天 03-31 05-18
6
六至十八层主体
115天 05-19 09-10
7
屋面构架
15天 09-11 09-25
8
二次结构
129天 05-20 09-25
9
主体1-9层中间验收
3天 08-10 08-12
10
铝合金门窗框安装
70天 07-18 09-25
11
铝合金门窗框安装
17天 07-18 08-03
12
16天 09-10 09-25
13
内粉地下室~九层
53天 07-25 09-15
14
主体验收10-顶层
3天 10-26 10-28
15
内墙抹灰十~顶层
56天 09-16 11-10
16
屋面分部
42天 10-10 11-20
17
外墙抹灰
87天 07-25 10-19
18
外墙保温系统
71天 09-01 11-10
19
外墙涂料
164天 09-30 03-30
20
外墙涂料
92天 09-30 12-30
21
塔吊人货梯处吊篮施工
21天 03-10 03-30
22
防火门
21天 11-10 11-30
23
楼地面(含保温)
77天 09-20 12-05
24
公共精装修
32天 12-20 01-20
25
电梯安装
50天 11-01 12-20
26
铝合金门窗扇安装
69天 11-15 01-22
27
消防智能弱电
234天 10-15 06-23
28
消防智能弱电
97天 10-15 01-19
29
101天 03-15 06-23
30
外遮阳
6天 11-25 11-30
31
外遮阳
6天 11-25 11-30
32
阳台栏杆、窗护栏
145天 10-20 03-31
33
阳台栏杆、窗护栏
31天 10-20 11-19
34
14天 03-18 03-31
35
6天 01-19 01-24
36
后续外遮阳
6天 12-25 12-30
37
石材幕墙
52天 10-10 11-30
38
进户门安装
17天 03-15 03-31
39
拆除外墙脚手架
62天 12-04 02-03
40
拆除外墙脚手架
5天 12-04 12-08
41
5天 01-03 01-07
42
8天 01-27 02-03
43
塔吊、人货梯拆除
13天 02-26 03-10
44
分户验收
20天 04-01 04-20
45
水电安装
404天 02-23 04-20
46
室外管网
32天 03-10 04-10
47
景观绿化
62天 04-10 06-10
48
电力施工
62天 04-20 06-20
49
供水施工
73天 03-20 05-31
50
联动试验
11天 06-20 06-30
51
竣工备案验收
10天 07-01 07-10
