文件编号 20083 工期 630天 开始时间 2013-07-01 结束时间 2015-03-22
任务数 157K 整理日期 2019/5/18 下载次数 3970
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

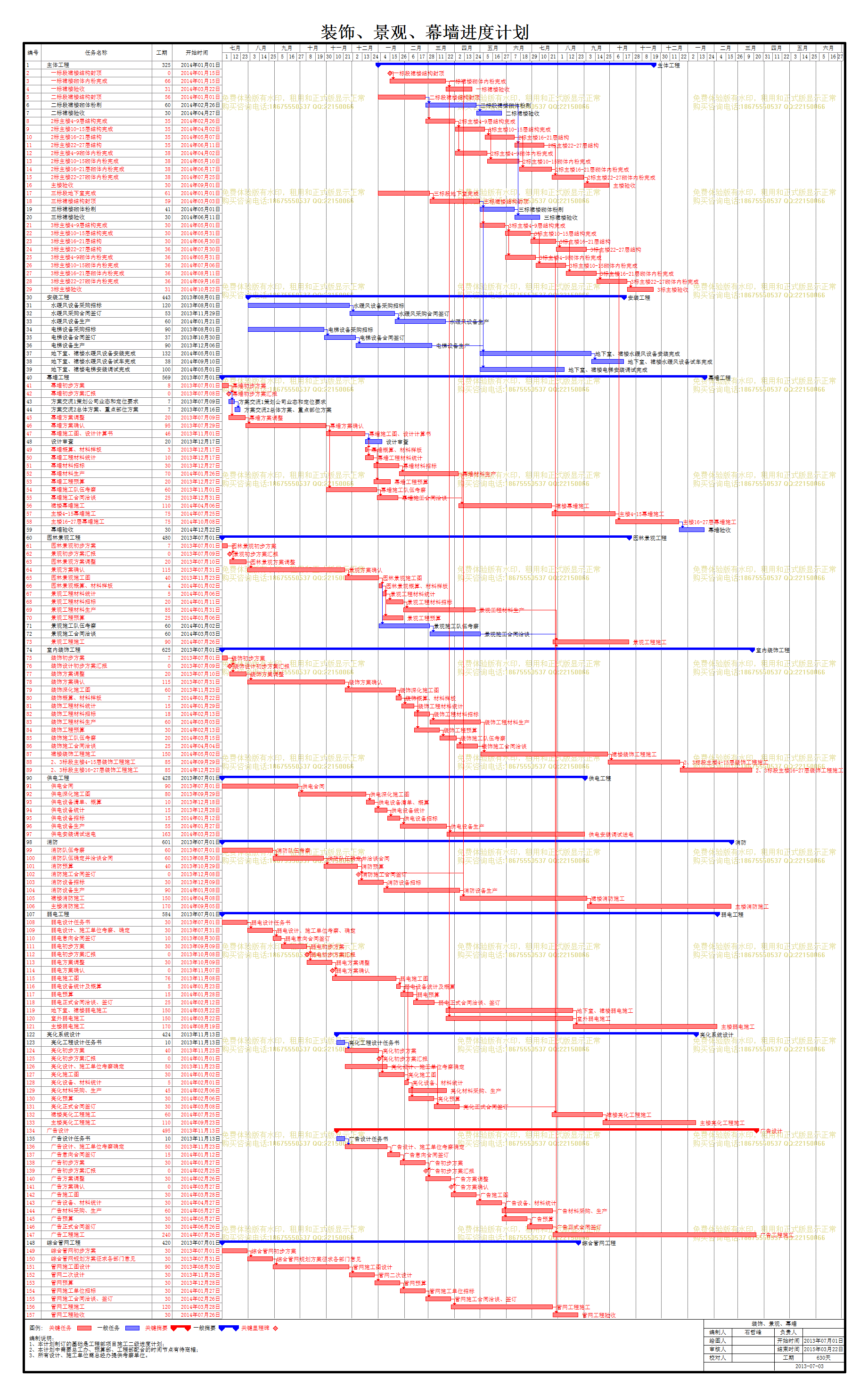

装饰、景观、幕墙

编号

任务名称

工期

开始时间

结束时间

前置任务

1
主体工程
325天 2014年01月01日 2014年11月21日
2
一标段裙楼结构封顶
0天 2014年01月15日 2014年01月15日
3
一标裙楼砌体内粉完成
66天 2014年01月15日 2014年03月21日 2
4
一标裙楼验收
31天 2014年03月22日 2014年04月21日 3
5
二标段裙楼结构封顶
56天 2014年01月01日 2014年02月25日
6
二标段裙楼砌体粉刷
60天 2014年02月26日 2014年04月26日 5
7
二标裙楼验收
30天 2014年04月27日 2014年05月26日 6
8
2标主楼4-9层结构完成
35天 2014年02月26日 2014年04月01日 5
9
2标主楼10-15层结构完成
35天 2014年04月02日 2014年05月06日 8
10
2标主楼16-21层结构
35天 2014年05月07日 2014年06月10日 9
11
2标主楼22-27层结构
35天 2014年06月11日 2014年07月15日 10
12
2标主楼4-9砌体内粉完成
38天 2014年04月02日 2014年05月09日 8
13
2标主楼10-15砌体内粉完成
38天 2014年05月10日 2014年06月16日 9,12
14
2标主楼16-21层砌体内粉完成
38天 2014年06月17日 2014年07月24日 13,10
15
2标主楼22-27砌体内粉完成
38天 2014年07月25日 2014年08月31日 14,11
16
主楼验收
30天 2014年09月01日 2014年09月30日 15
17
三标段地下室完成
61天 2014年01月01日 2014年03月02日
18
三标裙楼结构封顶
59天 2014年03月03日 2014年04月30日 17
19
三标裙楼砌体粉刷
41天 2014年05月01日 2014年06月10日 18
20
三标裙楼验收
30天 2014年06月11日 2014年07月10日 19,6
21
3标主楼4-9层结构完成
30天 2014年05月01日 2014年05月30日 18
22
3标主楼10-15层结构完成
30天 2014年05月31日 2014年06月29日 21
23
3标主楼16-21层结构
30天 2014年06月30日 2014年07月29日 22
24
3标主楼22-27层结构
36天 2014年07月30日 2014年09月03日 23
25
3标主楼4-9砌体内粉完成
36天 2014年05月31日 2014年07月05日 21
26
3标主楼10-15砌体内粉完成
36天 2014年07月06日 2014年08月10日 22,25
27
3标主楼16-21层砌体内粉完成
36天 2014年08月11日 2014年09月15日 23,26
28
3标主楼22-27砌体内粉完成
36天 2014年09月16日 2014年10月21日 24,27
29
3标主楼验收
31天 2014年10月22日 2014年11月21日 28
30
安装工程
443天 2013年08月01日 2014年10月17日
31
水暖风设备采购招标
120天 2013年08月01日 2013年11月28日
32
水暖风采购合同签订
53天 2013年11月29日 2014年01月20日 31
33
水暖风设备生产
60天 2014年01月21日 2014年03月21日 32
34
电梯设备采购招标
90天 2013年08月01日 2013年10月29日
35
电梯设备合同签订
37天 2013年10月30日 2013年12月05日 34
36
电梯设备生产
90天 2013年12月06日 2014年03月05日 35
37
地下室、裙楼水暖风设备安装完成
132天 2014年05月01日 2014年09月09日 18,33
38
地下室、裙楼水暖风设备试车完成
38天 2014年09月10日 2014年10月17日 37
39
地下室、裙楼电梯安装调试完成
100天 2014年05月01日 2014年08月08日 18,36
40
幕墙工程
569天 2013年07月01日 2015年01月20日
41
幕墙初步方案
8天 2013年07月01日 2013年07月08日
42
幕墙初步方案汇报
0天 2013年07月08日 2013年07月08日 41
43
方案交流1策划公司业态和定位要求
7天 2013年07月09日 2013年07月15日 42
44
方案交流2总体方案、重点部位方案
7天 2013年07月16日 2013年07月22日 43
45
幕墙方案调整
20天 2013年07月09日 2013年07月28日 42
46
幕墙方案确认
95天 2013年07月29日 2013年10月31日 45
47
幕墙施工图、设计计算书
46天 2013年11月01日 2013年12月16日 46
48
设计审查
20天 2013年12月17日 2014年01月05日 47
49
幕墙概算、材料样板
3天 2013年12月17日 2013年12月19日 47
50
幕墙工程材料统计
10天 2013年12月17日 2013年12月26日 47
51
幕墙材料招标
30天 2013年12月27日 2014年01月25日 50
52
幕墙材料生产
70天 2014年01月26日 2014年04月05日 51
53
幕墙工程预算
20天 2013年12月27日 2014年01月15日 50,49
54
幕墙施工队伍考察
60天 2013年11月01日 2013年12月30日 46
55
幕墙施工合同洽谈
25天 2013年12月31日 2014年01月24日 54
56
裙楼幕墙施工
110天 2014年04月06日 2014年07月24日 55,52
57
主楼4-15幕墙施工
75天 2014年07月25日 2014年10月07日 25,56
58
主楼16-27层幕墙施工
75天 2014年10月08日 2014年12月21日 27,57
59
幕墙验收
30天 2014年12月22日 2015年01月20日 58
60
园林景观工程
480天 2013年07月01日 2014年10月23日
61
园林景观初步方案
7天 2013年07月01日 2013年07月07日
62
景观初步方案汇报
0天 2013年07月09日 2013年07月09日 61[FS+2]
63
园林景观方案调整
20天 2013年07月10日 2013年07月29日 62
64
景观方案确认
115天 2013年07月31日 2013年11月22日 63[FS+1]
65
园林景观施工图
40天 2013年11月23日 2014年01月01日 64
66
园林景观概算、材料样板
4天 2014年01月02日 2014年01月05日 65
67
景观工程材料统计
5天 2014年01月06日 2014年01月10日 66
68
景观工程材料招标
20天 2014年01月11日 2014年01月30日 67
69
景观工程材料生产
85天 2014年01月31日 2014年04月25日 68
70
景观工程预算
25天 2014年01月06日 2014年01月30日 66
71
景观施工队伍考察
60天 2014年01月02日 2014年03月02日 65
72
景观施工合同洽谈
60天 2014年03月03日 2014年05月01日 71
73
景观工程施工
90天 2014年07月26日 2014年10月23日 72,69,156
74
室内装饰工程
625天 2013年07月01日 2015年03月17日
75
装饰初步方案
7天 2013年07月01日 2013年07月07日
76
装饰设计初步方案汇报
0天 2013年07月09日 2013年07月09日 75[FS+2]
77
装饰方案调整
20天 2013年07月10日 2013年07月29日 76
78
装饰方案确认
115天 2013年07月31日 2013年11月22日 77[FS+1]
79
装饰深化施工图
60天 2013年11月23日 2014年01月21日 78
80
装饰概算、材料样板
7天 2014年01月22日 2014年01月28日 79
81
装饰工程材料统计
15天 2014年01月29日 2014年02月12日 80
82
装饰工程材料招标
18天 2014年02月13日 2014年03月02日 81
83
装饰工程材料生产
60天 2014年03月03日 2014年05月01日 82
84
装饰工程预算
30天 2014年02月13日 2014年03月14日 81,80
85
装饰施工队伍考察
20天 2014年03月15日 2014年04月03日 84
86
装饰施工合同洽谈
25天 2014年04月04日 2014年04月28日 85
87
裙楼装饰工程施工
150天 2014年05月02日 2014年09月28日 83,86
88
2、3标段主楼4-15层装饰工程施工
85天 2014年09月29日 2014年12月22日 87
89
2、3标段主楼16-27层装饰工程施工
85天 2014年12月23日 2015年03月17日 88
90
供电工程
428天 2013年07月01日 2014年09月01日
91
供电合同
90天 2013年07月01日 2013年09月28日
92
供电深化施工图
80天 2013年09月29日 2013年12月17日 91
93
供电设备清单、概算
10天 2013年12月18日 2013年12月27日 92
94
供电设备统计
15天 2013年12月28日 2014年01月11日 93
95
供电设备招标
15天 2014年01月12日 2014年01月26日 94
96
供电设备生产
55天 2014年01月27日 2014年03月22日 95
97
供电安装调试送电
163天 2014年03月23日 2014年09月01日 96
98
消防
601天 2013年07月01日 2015年02月21日
99
消防队伍考察
60天 2013年07月01日 2013年08月29日
100
消防队伍确定并洽谈合同
60天 2013年08月30日 2013年10月28日 99
101
消防预算
40天 2013年10月29日 2013年12月07日 100
102
消防施工合同签订
0天 2013年12月08日 2013年12月08日 101[FS+1],100[FS+32]
103
消防设备招标
30天 2013年12月09日 2014年01月07日 102
104
消防设备生产
90天 2014年01月08日 2014年04月07日 103
105
裙楼消防施工
150天 2014年04月08日 2014年09月04日 3,104,102
106
主楼消防施工
170天 2014年09月05日 2015年02月21日 105
107
弱电工程
584天 2013年07月01日 2015年02月04日
108
弱电设计任务书
30天 2013年07月01日 2013年07月30日
109
弱电设计、施工单位考察、确定
30天 2013年07月31日 2013年08月29日 108
110
弱电意向合同签订
10天 2013年08月30日 2013年09月08日 109
111
弱电初步方案
30天 2013年09月09日 2013年10月08日 110
112
弱电初步方案汇报
0天 2013年10月08日 2013年10月08日 111
113
弱电方案调整
30天 2013年10月09日 2013年11月07日 112
114
弱电方案确认
0天 2013年11月07日 2013年11月07日 113
115
弱电施工图
76天 2013年11月08日 2014年01月22日 114
116
弱电设备统计及概算
5天 2014年01月23日 2014年01月27日 115
117
弱电预算
15天 2014年01月28日 2014年02月11日 116
118
弱电正式合同洽谈、签订
25天 2014年02月12日 2014年03月08日 116,117
119
地下室、裙楼弱电施工
150天 2014年03月22日 2014年08月18日 3,118
120
室外弱电施工
150天 2014年03月22日 2014年08月18日 3,118
121
主楼弱电施工
170天 2014年08月19日 2015年02月04日 120,119
122
亮化系统设计
424天 2013年11月13日 2015年01月10日
123
亮化工程设计任务书
10天 2013年11月13日 2013年11月22日
124
亮化初步方案
40天 2013年11月23日 2014年01月01日 123
125
亮化初步方案汇报
0天 2014年01月01日 2014年01月01日 124
126
亮化设计、施工单位考察确定
50天 2013年11月23日 2014年01月11日
127
亮化施工图
30天 2014年01月02日 2014年01月31日 125
128
亮化设备、材料统计
5天 2014年02月01日 2014年02月05日 116,127
129
亮化材料采购、生产
45天 2014年02月06日 2014年03月22日 128
130
亮化预算
30天 2014年02月06日 2014年03月07日 128
131
亮化正式合同签订
30天 2014年03月08日 2014年04月06日 126,130
132
裙楼亮化工程施工
60天 2014年07月25日 2014年09月22日 56,131
133
主楼亮化工程施工
110天 2014年09月23日 2015年01月10日 132
134
广告设计
495天 2013年11月13日 2015年03月22日
135
广告设计任务书
10天 2013年11月13日 2013年11月22日
136
广告设计、施工单位考察确定
50天 2013年11月23日 2014年01月11日 135
137
广告意向合同签订
15天 2014年01月12日 2014年01月26日 136
138
广告初步方案
30天 2014年01月27日 2014年02月25日 137
139
广告初步方案汇报
0天 2014年02月25日 2014年02月25日 138
140
广告方案调整
30天 2014年02月26日 2014年03月27日 139
141
广告方案确认
0天 2014年03月27日 2014年03月27日 140
142
广告施工图
30天 2014年03月28日 2014年04月26日 141
143
广告设备、材料统计
30天 2014年04月27日 2014年05月26日 142
144
广告材料采购、生产
60天 2014年05月27日 2014年07月25日 143
145
广告预算
30天 2014年05月27日 2014年06月25日 143
146
广告正式合同签订
30天 2014年06月26日 2014年07月25日 145
147
广告工程施工
240天 2014年07月26日 2015年03月22日 146,144
148
综合管网工程
420天 2013年07月01日 2014年08月24日
149
综合管网初步方案
30天 2013年07月01日 2013年07月30日
150
综合管网规划方案征求各部门意见
30天 2013年07月31日 2013年08月29日 149
151
管网施工图设计
90天 2013年08月30日 2013年11月27日 150
152
管网二次设计
30天 2013年11月28日 2013年12月27日 151
153
管网预算
30天 2013年12月28日 2014年01月26日 152
154
管网施工单位招标
30天 2014年01月27日 2014年02月25日 153
155
管网施工合同洽谈、签订
30天 2014年02月26日 2014年03月27日 154
156
管网工程施工
120天 2014年03月28日 2014年07月25日 155
157
管网工程验收
30天 2014年07月26日 2014年08月24日 156
