 金融城起步区棠下新墟村民住宅复建安置房项目总承包工程第Ⅰ标段

金融城起步区棠下新墟村民住宅复建安置房项目总承包工程第Ⅰ标段

文件编号 19994 工期 706天 开始时间 2016-07-25 结束时间 2018-06-30
任务数 39K 整理日期 2019/5/18 下载次数 3979
下载地址 计划文件点击下载(登录后才可以下载)

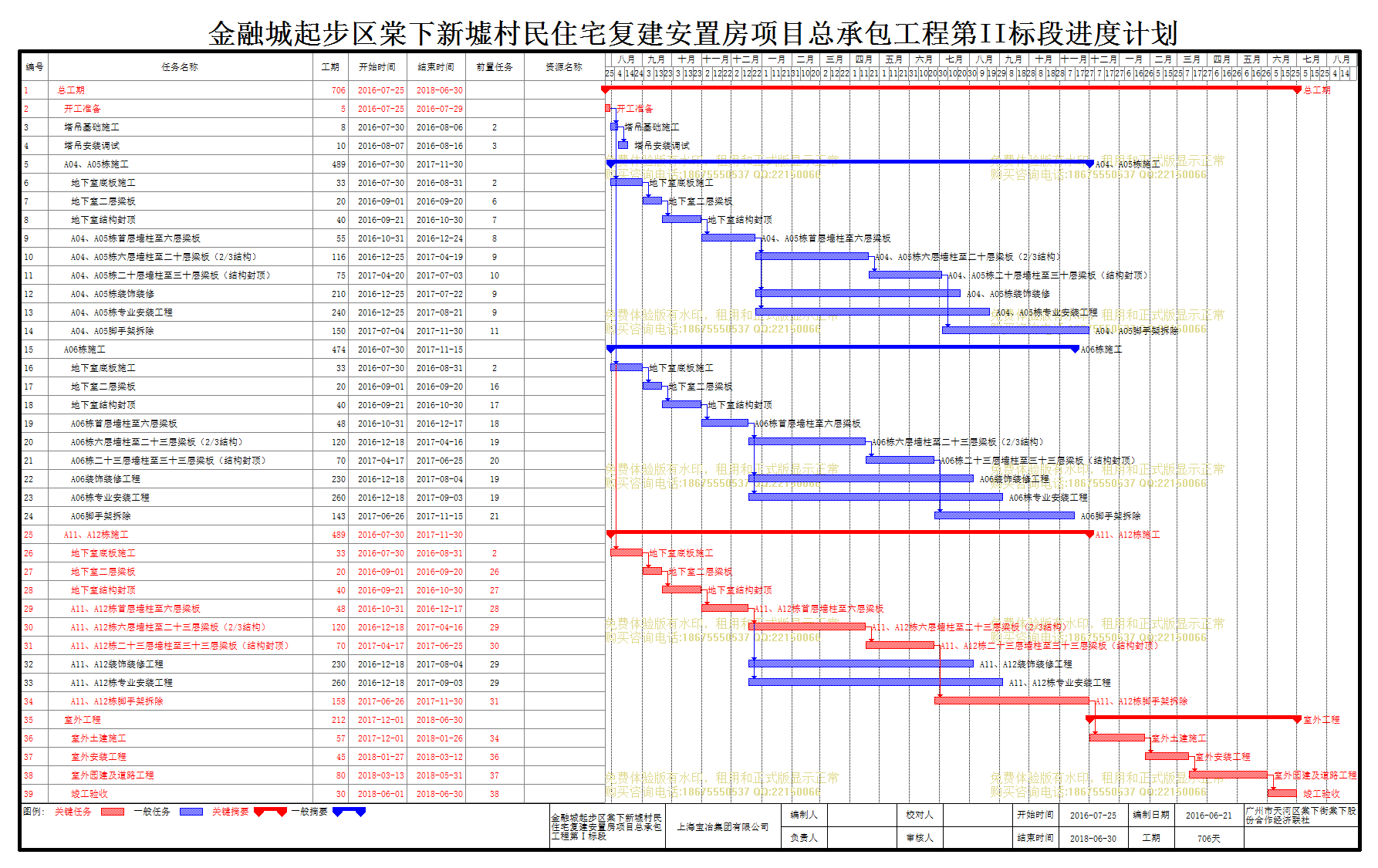

计划内容
金融城起步区棠下新墟村民住宅复建安置房项目总承包工程第Ⅰ标段

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
总工期
706天 2016-07-25 2018-06-30
2
开工准备
5天 2016-07-25 2016-07-29
3
塔吊基础施工
8天 2016-07-30 2016-08-06 2
4
塔吊安装调试
10天 2016-08-07 2016-08-16 3
5
A04、A05栋施工
489天 2016-07-30 2017-11-30
6
地下室底板施工
33天 2016-07-30 2016-08-31 2
7
地下室二层梁板
20天 2016-09-01 2016-09-20 6
8
地下室结构封顶
40天 2016-09-21 2016-10-30 7
9
A04、A05栋首层墙柱至六层梁板
55天 2016-10-31 2016-12-24 8
10
A04、A05栋六层墙柱至二十层梁板(2/3结构)
116天 2016-12-25 2017-04-19 9
11
A04、A05栋二十层墙柱至三十层梁板(结构封顶)
75天 2017-04-20 2017-07-03 10
12
A04、A05栋装饰装修
210天 2016-12-25 2017-07-22 9
13
A04、A05栋专业安装工程
240天 2016-12-25 2017-08-21 9
14
A04、A05脚手架拆除
150天 2017-07-04 2017-11-30 11
15
A06栋施工
474天 2016-07-30 2017-11-15
16
地下室底板施工
33天 2016-07-30 2016-08-31 2
17
地下室二层梁板
20天 2016-09-01 2016-09-20 16
18
地下室结构封顶
40天 2016-09-21 2016-10-30 17
19
A06栋首层墙柱至六层梁板
48天 2016-10-31 2016-12-17 18
20
A06栋六层墙柱至二十三层梁板(2/3结构)
120天 2016-12-18 2017-04-16 19
21
A06栋二十三层墙柱至三十三层梁板(结构封顶)
70天 2017-04-17 2017-06-25 20
22
A06装饰装修工程
230天 2016-12-18 2017-08-04 19
23
A06栋专业安装工程
260天 2016-12-18 2017-09-03 19
24
A06脚手架拆除
143天 2017-06-26 2017-11-15 21
25
A11、A12栋施工
489天 2016-07-30 2017-11-30
26
地下室底板施工
33天 2016-07-30 2016-08-31 2
27
地下室二层梁板
20天 2016-09-01 2016-09-20 26
28
地下室结构封顶
40天 2016-09-21 2016-10-30 27
29
A11、A12栋首层墙柱至六层梁板
48天 2016-10-31 2016-12-17 28
30
A11、A12栋六层墙柱至二十三层梁板(2/3结构)
120天 2016-12-18 2017-04-16 29
31
A11、A12栋二十三层墙柱至三十三层梁板(结构封顶)
70天 2017-04-17 2017-06-25 30
32
A11、A12装饰装修工程
230天 2016-12-18 2017-08-04 29
33
A11、A12栋专业安装工程
260天 2016-12-18 2017-09-03 29
34
A11、A12栋脚手架拆除
158天 2017-06-26 2017-11-30 31
35
室外工程
212天 2017-12-01 2018-06-30
36
室外土建施工
57天 2017-12-01 2018-01-26 34
37
室外安装工程
45天 2018-01-27 2018-03-12 36
38
室外园建及道路工程
80天 2018-03-13 2018-05-31 37
39
竣工验收
30天 2018-06-01 2018-06-30 38

局部效果预览,详细内容请下载附件查看
