文件编号 | 19973 | 工期 | 180天 | 开始时间 | 2015-05-20 | 结束时间 | 2015-11-15 |
任务数 | 27K | 整理日期 | 2019/5/18 | 下载次数 | 4011次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

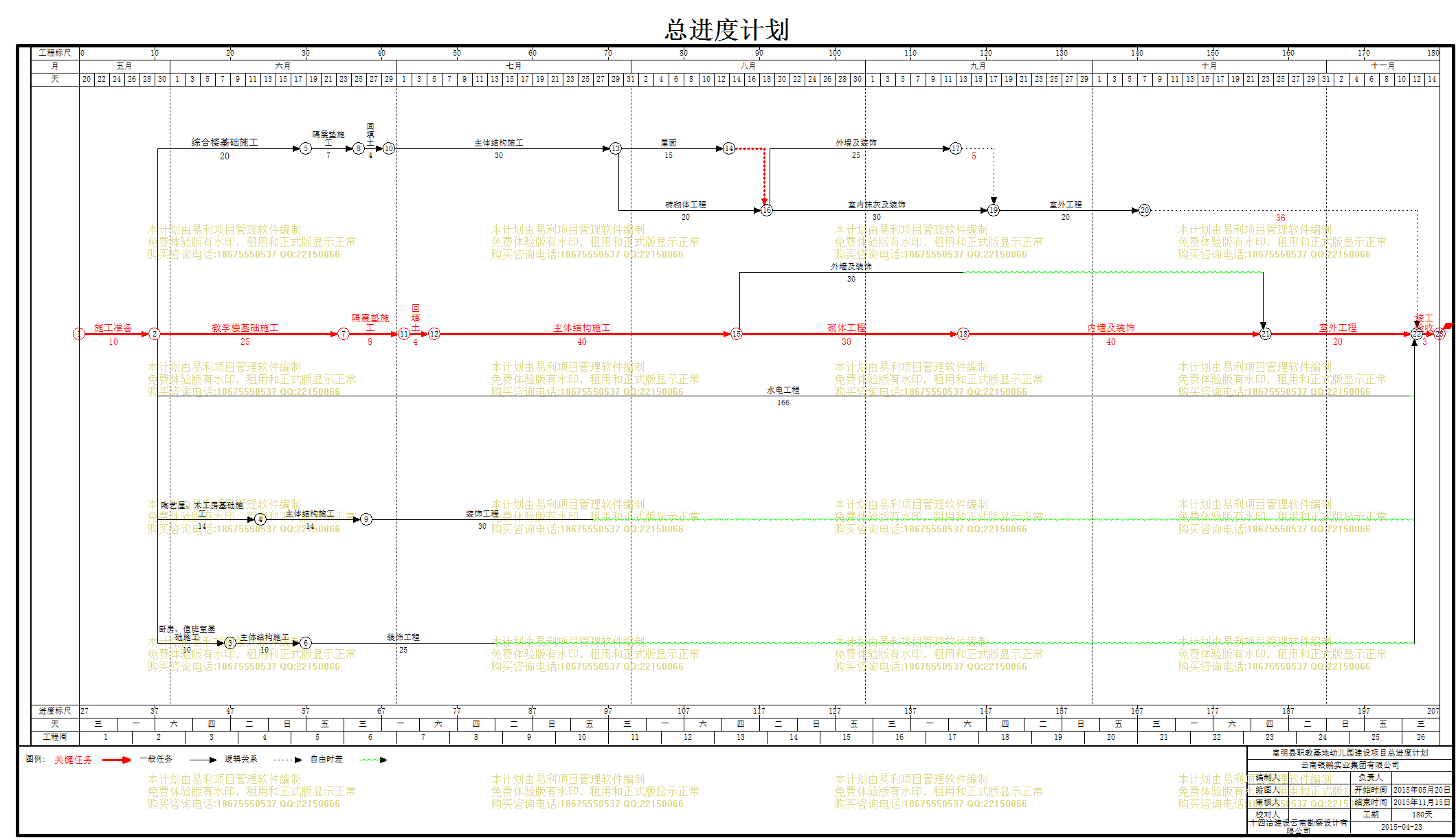

嵩明县职教基地幼儿园建设项目总进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
10天 | 2015年05月20日 | 2015年05月29日 | ||
2 | 水电工程 |
166天 | 2015年05月30日 | 2015年11月11日 | 1 | |
3 | 综合楼基础施工 |
20天 | 2015年05月30日 | 2015年06月18日 | 1 | |
4 | 教学楼基础施工 |
25天 | 2015年05月30日 | 2015年06月23日 | 1 | |
5 | 陶艺屋、木工房基础施工 |
14天 | 2015年05月30日 | 2015年06月12日 | 1 | |
6 | 厨房、值班室基础施工 |
10天 | 2015年05月30日 | 2015年06月08日 | 1 | |
7 | 隔震垫施工 |
8天 | 2015年06月24日 | 2015年07月01日 | 4 | |
8 | 隔震垫施工 |
7天 | 2015年06月19日 | 2015年06月25日 | 3 | |
9 | 回填土 |
4天 | 2015年07月02日 | 2015年07月05日 | 7 | |
10 | 回填土 |
4天 | 2015年06月26日 | 2015年06月29日 | 8 | |
11 | 主体结构施工 |
40天 | 2015年07月06日 | 2015年08月14日 | 9 | |
12 | 主体结构施工 |
30天 | 2015年06月30日 | 2015年07月29日 | 10 | |
13 | 砌体工程 |
30天 | 2015年08月15日 | 2015年09月13日 | 11 | |
14 | 外墙及装饰 |
30天 | 2015年08月15日 | 2015年09月13日 | 11 | |
15 | 内墙及装饰 |
40天 | 2015年09月14日 | 2015年10月23日 | 13 | |
16 | 室外工程 |
20天 | 2015年10月24日 | 2015年11月12日 | 15,14 | |
17 | 砖砌体工程 |
20天 | 2015年07月30日 | 2015年08月18日 | 12 | |
18 | 屋面 |
15天 | 2015年07月30日 | 2015年08月13日 | 12 | |
19 | 5天 | 2015年08月14日 | 2015年08月18日 | 18 | ||
20 | 室内抹灰及装饰 |
30天 | 2015年08月19日 | 2015年09月17日 | 17,22[FF+5],19 | |
21 | 室外工程 |
20天 | 2015年09月18日 | 2015年10月07日 | 20 | |
22 | 外墙及装饰 |
25天 | 2015年08月19日 | 2015年09月12日 | 17,19 | |
23 | 主体结构施工 |
14天 | 2015年06月13日 | 2015年06月26日 | 5 | |
24 | 主体结构施工 |
10天 | 2015年06月09日 | 2015年06月18日 | 6 | |
25 | 装饰工程 |
30天 | 2015年06月27日 | 2015年07月26日 | 23 | |
26 | 装饰工程 |
25天 | 2015年06月19日 | 2015年07月13日 | 24 | |
27 | 竣工验收 |
3天 | 2015年11月13日 | 2015年11月15日 | 2,21[FS+36],25,26,16 |
