文件编号 | 19957 | 工期 | 503天 | 开始时间 | 2016-03-01 | 结束时间 | 2017-07-16 |
任务数 | 40K | 整理日期 | 2019/5/18 | 下载次数 | 3997次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
圳市第三人民医院改扩建工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |

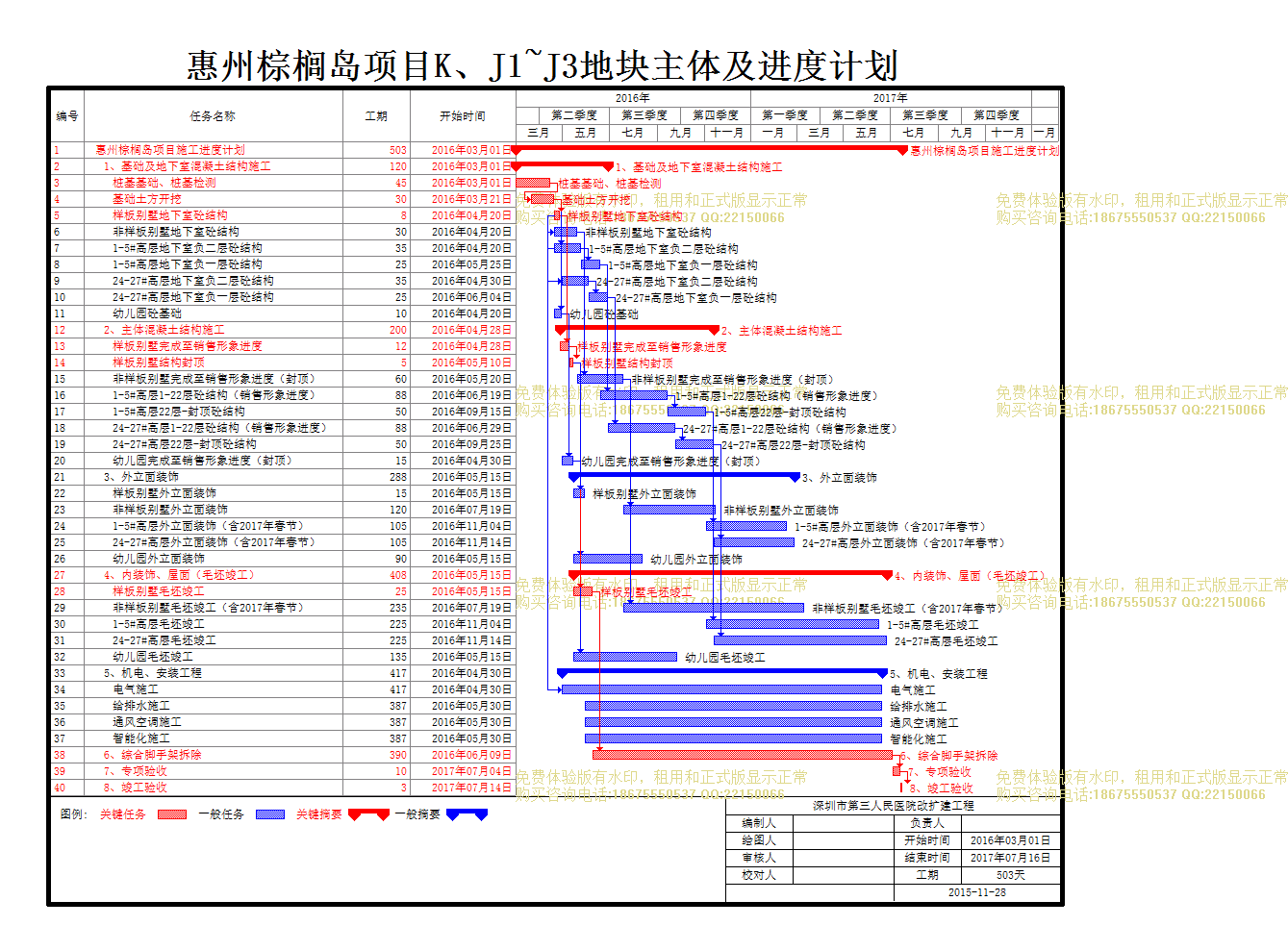

1 | 惠州棕榈岛项目施工进度计划 |
503天 | 2016年03月01日 | 2017年07月16日 |
2 | 1、基础及地下室混凝土结构施工 |
120天 | 2016年03月01日 | 2016年06月28日 |
3 | 桩基基础、桩基检测 |
45天 | 2016年03月01日 | 2016年04月14日 |
4 | 基础土方开挖 |
30天 | 2016年03月21日 | 2016年04月19日 |
5 | 样板别墅地下室砼结构 |
8天 | 2016年04月20日 | 2016年04月27日 |
6 | 非样板别墅地下室砼结构 |
30天 | 2016年04月20日 | 2016年05月19日 |
7 | 1-5#高层地下室负二层砼结构 |
35天 | 2016年04月20日 | 2016年05月24日 |
8 | 1-5#高层地下室负一层砼结构 |
25天 | 2016年05月25日 | 2016年06月18日 |
9 | 24-27#高层地下室负二层砼结构 |
35天 | 2016年04月30日 | 2016年06月03日 |
10 | 24-27#高层地下室负一层砼结构 |
25天 | 2016年06月04日 | 2016年06月28日 |
11 | 幼儿园砼基础 |
10天 | 2016年04月20日 | 2016年04月29日 |
12 | 2、主体混凝土结构施工 |
200天 | 2016年04月28日 | 2016年11月13日 |
13 | 样板别墅完成至销售形象进度 |
12天 | 2016年04月28日 | 2016年05月09日 |
14 | 样板别墅结构封顶 |
5天 | 2016年05月10日 | 2016年05月14日 |
15 | 非样板别墅完成至销售形象进度(封顶) |
60天 | 2016年05月20日 | 2016年07月18日 |
16 | 1-5#高层1-22层砼结构(销售形象进度) |
88天 | 2016年06月19日 | 2016年09月14日 |
17 | 1-5#高层22层-封顶砼结构 |
50天 | 2016年09月15日 | 2016年11月03日 |
18 | 24-27#高层1-22层砼结构(销售形象进度) |
88天 | 2016年06月29日 | 2016年09月24日 |
19 | 24-27#高层22层-封顶砼结构 |
50天 | 2016年09月25日 | 2016年11月13日 |
20 | 幼儿园完成至销售形象进度(封顶) |
15天 | 2016年04月30日 | 2016年05月14日 |
21 | 3、外立面装饰 |
288天 | 2016年05月15日 | 2017年02月26日 |
22 | 样板别墅外立面装饰 |
15天 | 2016年05月15日 | 2016年05月29日 |
23 | 非样板别墅外立面装饰 |
120天 | 2016年07月19日 | 2016年11月15日 |
24 | 1-5#高层外立面装饰(含2017年春节) |
105天 | 2016年11月04日 | 2017年02月16日 |
25 | 24-27#高层外立面装饰(含2017年春节) |
105天 | 2016年11月14日 | 2017年02月26日 |
26 | 幼儿园外立面装饰 |
90天 | 2016年05月15日 | 2016年08月12日 |
27 | 4、内装饰、屋面(毛坯竣工) |
408天 | 2016年05月15日 | 2017年06月26日 |
28 | 样板别墅毛坯竣工 |
25天 | 2016年05月15日 | 2016年06月08日 |
29 | 非样板别墅毛坯竣工(含2017年春节) |
235天 | 2016年07月19日 | 2017年03月10日 |
30 | 1-5#高层毛坯竣工 |
225天 | 2016年11月04日 | 2017年06月16日 |
31 | 24-27#高层毛坯竣工 |
225天 | 2016年11月14日 | 2017年06月26日 |
32 | 幼儿园毛坯竣工 |
135天 | 2016年05月15日 | 2016年09月26日 |
33 | 5、机电、安装工程 |
417天 | 2016年04月30日 | 2017年06月20日 |
34 | 电气施工 |
417天 | 2016年04月30日 | 2017年06月20日 |
35 | 给排水施工 |
387天 | 2016年05月30日 | 2017年06月20日 |
36 | 通风空调施工 |
387天 | 2016年05月30日 | 2017年06月20日 |
37 | 智能化施工 |
387天 | 2016年05月30日 | 2017年06月20日 |
38 | 6、综合脚手架拆除 |
390天 | 2016年06月09日 | 2017年07月03日 |
39 | 7、专项验收 |
10天 | 2017年07月04日 | 2017年07月13日 |
40 | 8、竣工验收 |
3天 | 2017年07月14日 | 2017年07月16日 |
