文件编号 | 19829 | 工期 | 151天 | 开始时间 | 2014-08-18 | 结束时间 | 2015-01-15 |
任务数 | 43K | 整理日期 | 2019/5/18 | 下载次数 | 4006次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

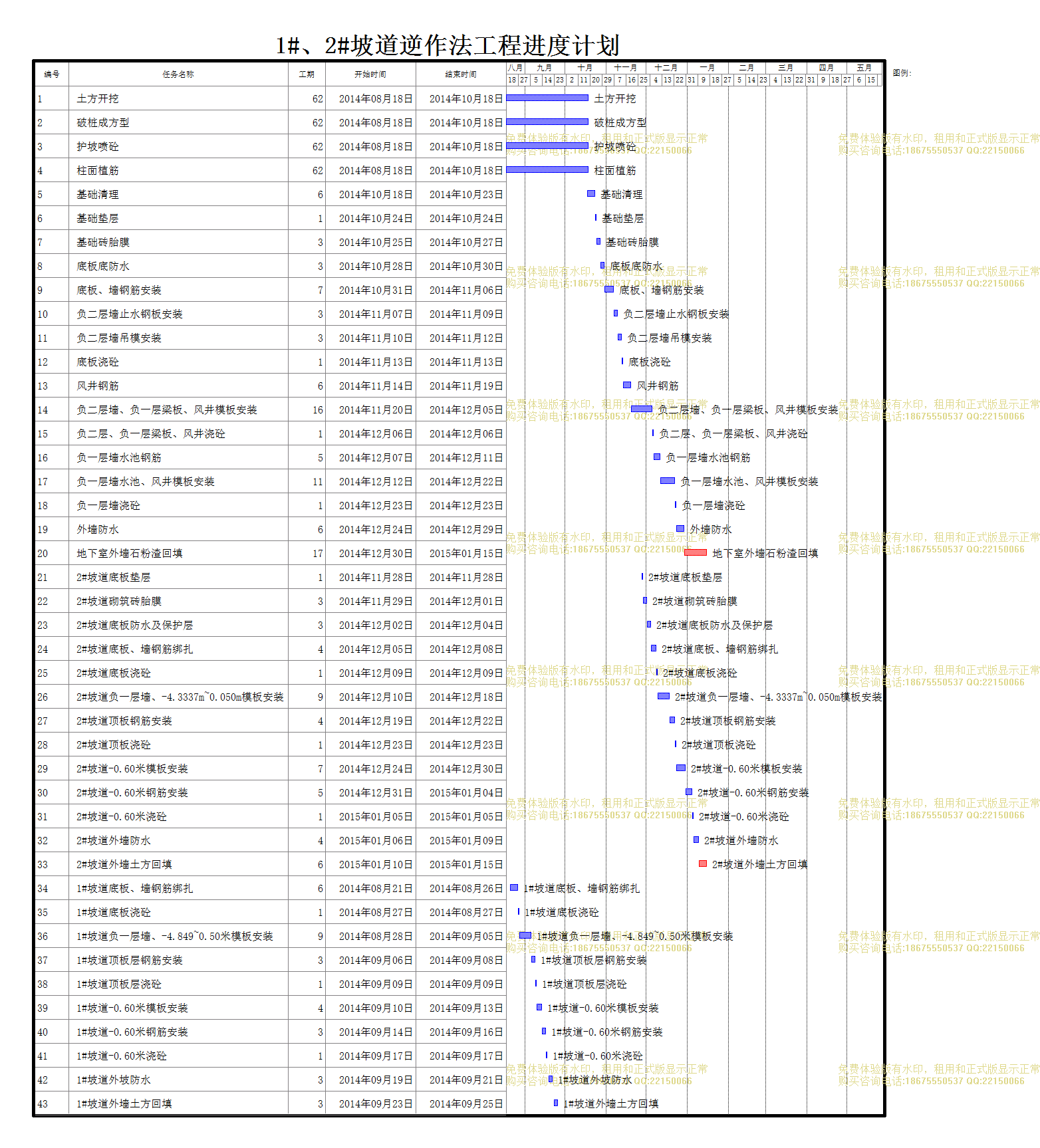

1#、2#坡道逆作法工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 土方开挖 |
62天 | 2014年08月18日 | 2014年10月18日 |
2 | 破桩成方型 |
62天 | 2014年08月18日 | 2014年10月18日 |
3 | 护坡喷砼 |
62天 | 2014年08月18日 | 2014年10月18日 |
4 | 柱面植筋 |
62天 | 2014年08月18日 | 2014年10月18日 |
5 | 基础清理 |
6天 | 2014年10月18日 | 2014年10月23日 |
6 | 基础垫层 |
1天 | 2014年10月24日 | 2014年10月24日 |
7 | 基础砖胎膜 |
3天 | 2014年10月25日 | 2014年10月27日 |
8 | 底板底防水 |
3天 | 2014年10月28日 | 2014年10月30日 |
9 | 底板、墙钢筋安装 |
7天 | 2014年10月31日 | 2014年11月06日 |
10 | 负二层墙止水钢板安装 |
3天 | 2014年11月07日 | 2014年11月09日 |
11 | 负二层墙吊模安装 |
3天 | 2014年11月10日 | 2014年11月12日 |
12 | 底板浇砼 |
1天 | 2014年11月13日 | 2014年11月13日 |
13 | 风井钢筋 |
6天 | 2014年11月14日 | 2014年11月19日 |
14 | 负二层墙、负一层梁板、风井模板安装 |
16天 | 2014年11月20日 | 2014年12月05日 |
15 | 负二层、负一层梁板、风井浇砼 |
1天 | 2014年12月06日 | 2014年12月06日 |
16 | 负一层墙水池钢筋 |
5天 | 2014年12月07日 | 2014年12月11日 |
17 | 负一层墙水池、风井模板安装 |
11天 | 2014年12月12日 | 2014年12月22日 |
18 | 负一层墙浇砼 |
1天 | 2014年12月23日 | 2014年12月23日 |
19 | 外墙防水 |
6天 | 2014年12月24日 | 2014年12月29日 |
20 | 地下室外墙石粉渣回填 |
17天 | 2014年12月30日 | 2015年01月15日 |
21 | 2#坡道底板垫层 |
1天 | 2014年11月28日 | 2014年11月28日 |
22 | 2#坡道砌筑砖胎膜 |
3天 | 2014年11月29日 | 2014年12月01日 |
23 | 2#坡道底板防水及保护层 |
3天 | 2014年12月02日 | 2014年12月04日 |
24 | 2#坡道底板、墙钢筋绑扎 |
4天 | 2014年12月05日 | 2014年12月08日 |
25 | 2#坡道底板浇砼 |
1天 | 2014年12月09日 | 2014年12月09日 |
26 | 2#坡道负一层墙、-4.3337m~0.050m模板安装 |
9天 | 2014年12月10日 | 2014年12月18日 |
27 | 2#坡道顶板钢筋安装 |
4天 | 2014年12月19日 | 2014年12月22日 |
28 | 2#坡道顶板浇砼 |
1天 | 2014年12月23日 | 2014年12月23日 |
29 | 2#坡道-0.60米模板安装 |
7天 | 2014年12月24日 | 2014年12月30日 |
30 | 2#坡道-0.60米钢筋安装 |
5天 | 2014年12月31日 | 2015年01月04日 |
31 | 2#坡道-0.60米浇砼 |
1天 | 2015年01月05日 | 2015年01月05日 |
32 | 2#坡道外墙防水 |
4天 | 2015年01月06日 | 2015年01月09日 |
33 | 2#坡道外墙土方回填 |
6天 | 2015年01月10日 | 2015年01月15日 |
34 | 1#坡道底板、墙钢筋绑扎 |
6天 | 2014年08月21日 | 2014年08月26日 |
35 | 1#坡道底板浇砼 |
1天 | 2014年08月27日 | 2014年08月27日 |
36 | 1#坡道负一层墙、-4.849~0.50米模板安装 |
9天 | 2014年08月28日 | 2014年09月05日 |
37 | 1#坡道顶板层钢筋安装 |
3天 | 2014年09月06日 | 2014年09月08日 |
38 | 1#坡道顶板层浇砼 |
1天 | 2014年09月09日 | 2014年09月09日 |
39 | 1#坡道-0.60米模板安装 |
4天 | 2014年09月10日 | 2014年09月13日 |
40 | 1#坡道-0.60米钢筋安装 |
3天 | 2014年09月14日 | 2014年09月16日 |
41 | 1#坡道-0.60米浇砼 |
1天 | 2014年09月17日 | 2014年09月17日 |
42 | 1#坡道外坡防水 |
3天 | 2014年09月19日 | 2014年09月21日 |
43 | 1#坡道外墙土方回填 |
3天 | 2014年09月23日 | 2014年09月25日 |
