文件编号 1975 工期 98天 开始时间 2014-06-25 结束时间 2014-09-30
任务数 58K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

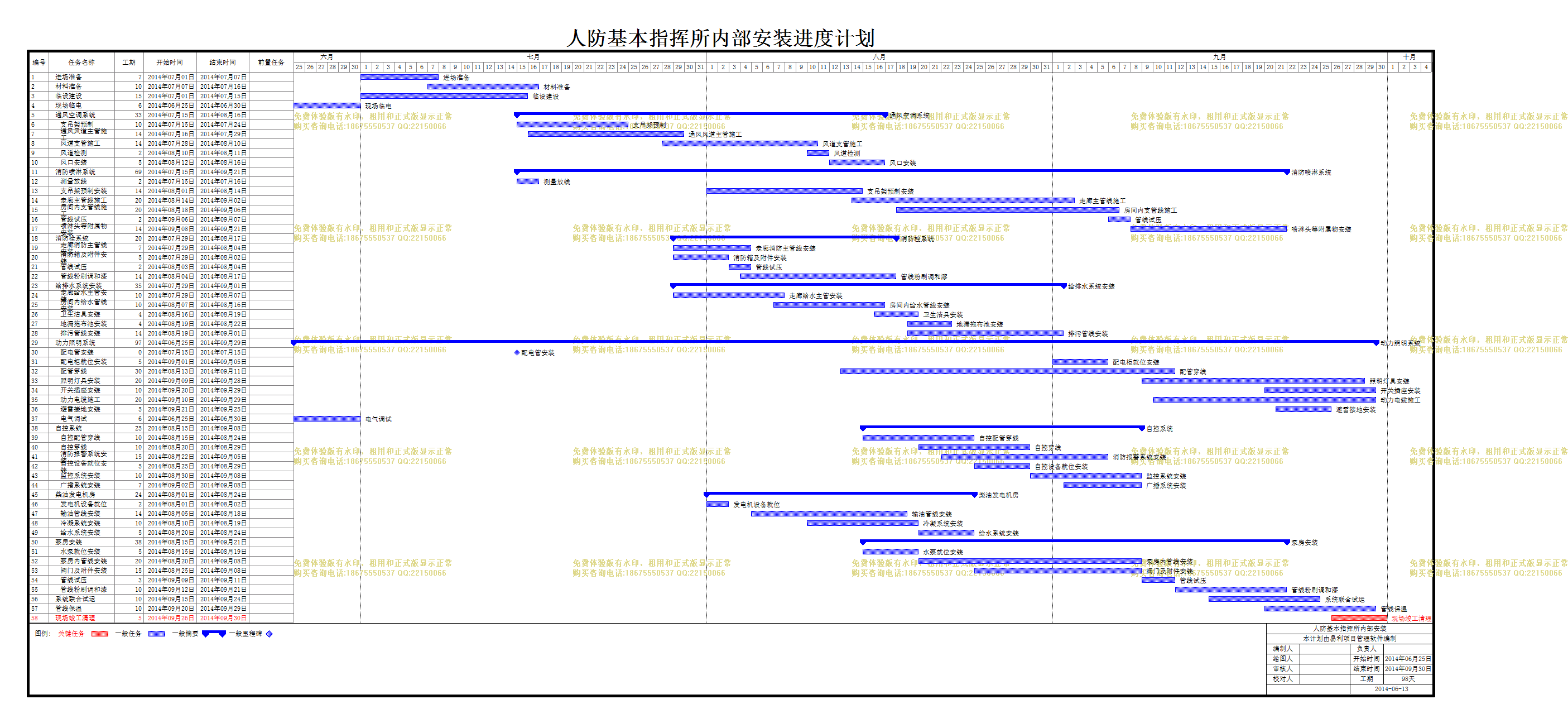

计划内容
人防基本指挥所内部安装

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
进场准备
7天 2014年07月01日 2014年07月07日
2
材料准备
10天 2014年07月07日 2014年07月16日
3
临设建设
15天 2014年07月01日 2014年07月15日
4
现场临电
6天 2014年06月25日 2014年06月30日
5
通风空调系统
33天 2014年07月15日 2014年08月16日
6
支吊架预制
10天 2014年07月15日 2014年07月24日
7
通风风道主管施工
14天 2014年07月16日 2014年07月29日
8
风道支管施工
14天 2014年07月28日 2014年08月10日
9
风道检测
2天 2014年08月10日 2014年08月11日
10
风口安装
5天 2014年08月12日 2014年08月16日
11
消防喷淋系统
69天 2014年07月15日 2014年09月21日
12
测量放线
2天 2014年07月15日 2014年07月16日
13
支吊架预制安装
14天 2014年08月01日 2014年08月14日
14
走廊主管线施工
20天 2014年08月14日 2014年09月02日
15
房间内支管线施工
20天 2014年08月18日 2014年09月06日
16
管线试压
2天 2014年09月06日 2014年09月07日
17
喷淋头等附属物安装
14天 2014年09月08日 2014年09月21日
18
消防栓系统
20天 2014年07月29日 2014年08月17日
19
走廊消防主管线安装
7天 2014年07月29日 2014年08月04日
20
消防箱及附件安装
5天 2014年07月29日 2014年08月02日
21
管线试压
2天 2014年08月03日 2014年08月04日
22
管线粉刷调和漆
14天 2014年08月04日 2014年08月17日
23
给排水系统安装
35天 2014年07月29日 2014年09月01日
24
走廊给水主管安装
10天 2014年07月29日 2014年08月07日
25
房间内给水管线安装
10天 2014年08月07日 2014年08月16日
26
卫生洁具安装
4天 2014年08月16日 2014年08月19日
27
地漏拖布池安装
4天 2014年08月19日 2014年08月22日
28
排污管线安装
14天 2014年08月19日 2014年09月01日
29
动力照明系统
97天 2014年06月25日 2014年09月29日
30
配电管安装
0天 2014年07月15日 2014年07月15日
31
配电柜就位安装
5天 2014年09月01日 2014年09月05日
32
配管穿线
30天 2014年08月13日 2014年09月11日
33
照明灯具安装
20天 2014年09月09日 2014年09月28日
34
开关插座安装
10天 2014年09月20日 2014年09月29日
35
动力电缆施工
20天 2014年09月10日 2014年09月29日
36
避雷接地安装
5天 2014年09月21日 2014年09月25日
37
电气调试
6天 2014年06月25日 2014年06月30日
38
自控系统
25天 2014年08月15日 2014年09月08日
39
自控配管穿线
10天 2014年08月15日 2014年08月24日
40
自控穿线
10天 2014年08月20日 2014年08月29日
41
消防报警系统安装
15天 2014年08月22日 2014年09月05日
42
自控设备就位安装
5天 2014年08月25日 2014年08月29日
43
监控系统安装
10天 2014年08月30日 2014年09月08日
44
广播系统安装
7天 2014年09月02日 2014年09月08日
45
柴油发电机房
24天 2014年08月01日 2014年08月24日
46
发电机设备就位
2天 2014年08月01日 2014年08月02日
47
输油管线安装
14天 2014年08月05日 2014年08月18日
48
冷凝系统安装
10天 2014年08月10日 2014年08月19日
49
给水系统安装
5天 2014年08月20日 2014年08月24日
50
泵房安装
38天 2014年08月15日 2014年09月21日
51
水泵就位安装
5天 2014年08月15日 2014年08月19日
52
泵房内管线安装
20天 2014年08月20日 2014年09月08日
53
阀门及附件安装
15天 2014年08月25日 2014年09月08日
54
管线试压
3天 2014年09月09日 2014年09月11日
55
管线粉刷调和漆
10天 2014年09月12日 2014年09月21日
56
系统联合试运
10天 2014年09月15日 2014年09月24日
57
管线保温
10天 2014年09月20日 2014年09月29日
58
现场竣工清理
5天 2014年09月26日 2014年09月30日
