咨询QQ:1592397559 软件交流群④:160391824(高级群)
欢迎访问易利项目管理网!
 项目

项目

文件编号 19670 工期 483天 开始时间 2017-06-20 结束时间 2018-10-15
任务数 49K 整理日期 2019/5/18 下载次数 4027
下载地址 计划文件点击下载(登录后才可以下载)

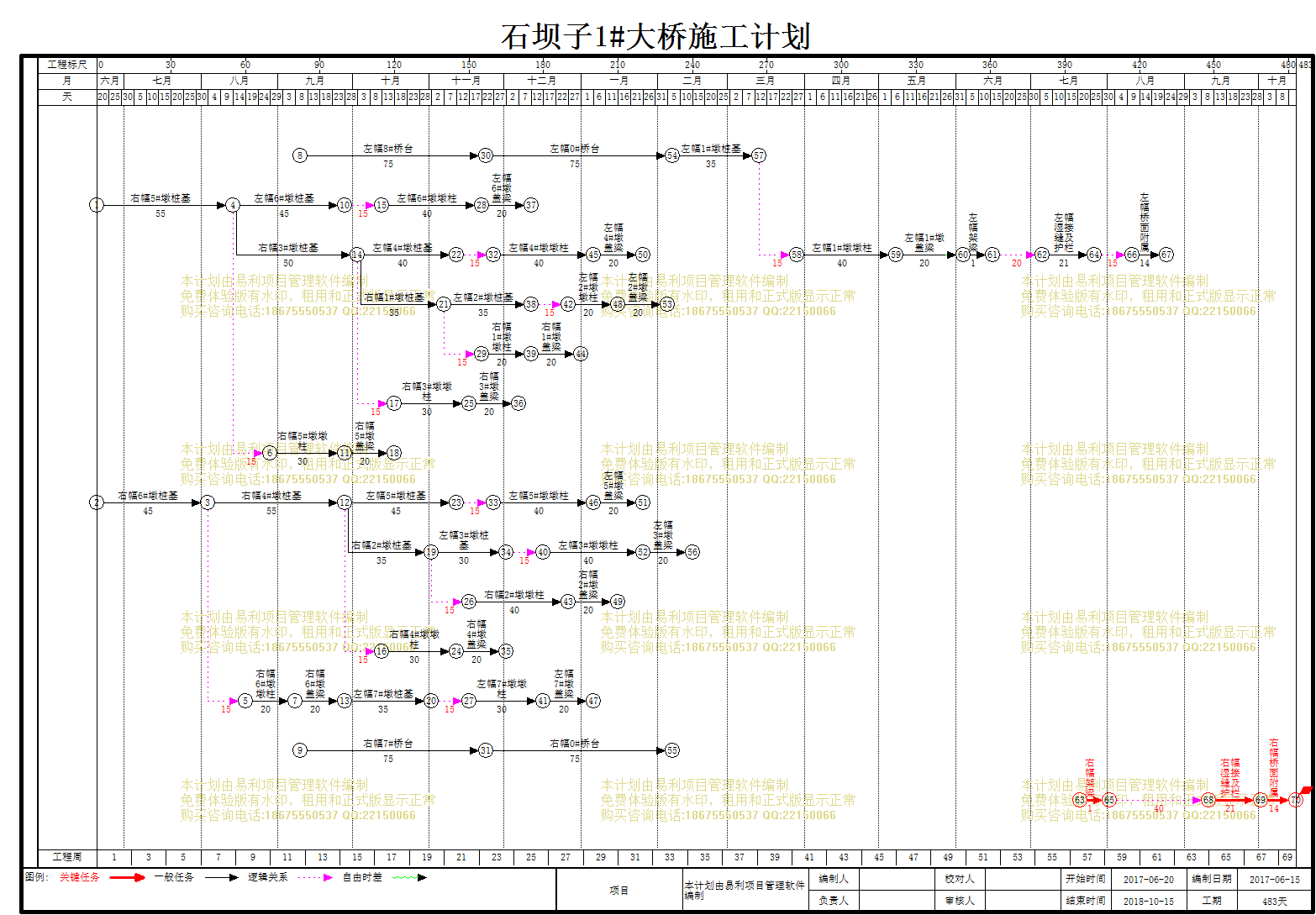

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
左幅0#桥台
75天 2017-11-24 2018-02-06 23
2
左幅1#墩桩基
35天 2018-02-07 2018-03-13 1
3
左幅1#墩墩柱
40天 2018-03-29 2018-05-07 2[FS+15]
4
左幅1#墩盖梁
20天 2018-05-08 2018-05-27 3
5
左幅2#墩桩基
35天 2017-11-07 2017-12-11 25
6
左幅2#墩墩柱
20天 2017-12-27 2018-01-15 5[FS+15]
7
左幅2#墩盖梁
20天 2018-01-16 2018-02-04 6
8
左幅3#墩桩基
30天 2017-11-02 2017-12-01 28
9
左幅3#墩墩柱
40天 2017-12-17 2018-01-25 8[FS+15]
10
左幅3#墩盖梁
20天 2018-01-26 2018-02-14 9
11
左幅4#墩桩基
40天 2017-10-03 2017-11-11 31
12
左幅4#墩墩柱
40天 2017-11-27 2018-01-05 11[FS+15]
13
左幅4#墩盖梁
20天 2018-01-06 2018-01-25 12
14
左幅5#墩桩基
45天 2017-09-28 2017-11-11 34
15
左幅5#墩墩柱
40天 2017-11-27 2018-01-05 14[FS+15]
16
左幅5#墩盖梁
20天 2018-01-06 2018-01-25 15
17
左幅6#墩桩基
45天 2017-08-14 2017-09-27 37
18
左幅6#墩墩柱
40天 2017-10-13 2017-11-21 17[FS+15]
19
左幅6#墩盖梁
20天 2017-11-22 2017-12-11 18
20
左幅7#墩桩基
35天 2017-09-28 2017-11-01 42
21
左幅7#墩墩柱
30天 2017-11-17 2017-12-16 20[FS+15]
22
左幅7#墩盖梁
20天 2017-12-17 2018-01-05 21
23
左幅8#桥台
75天 2017-09-10 2017-11-23
24
右幅0#桥台
75天 2017-11-24 2018-02-06 43
25
右幅1#墩桩基
35天 2017-10-03 2017-11-06 31
26
右幅1#墩墩柱
20天 2017-11-22 2017-12-11 25[FS+15]
27
右幅1#墩盖梁
20天 2017-12-12 2017-12-31 26
28
右幅2#墩桩基
35天 2017-09-28 2017-11-01 34
29
右幅2#墩墩柱
40天 2017-11-17 2017-12-26 28[FS+15]
30
右幅2#墩盖梁
20天 2017-12-27 2018-01-15 29
31
右幅3#墩桩基
50天 2017-08-14 2017-10-02 37
32
右幅3#墩墩柱
30天 2017-10-18 2017-11-16 31[FS+15]
33
右幅3#墩盖梁
20天 2017-11-17 2017-12-06 32
34
右幅4#墩桩基
55天 2017-08-04 2017-09-27 40
35
右幅4#墩墩柱
30天 2017-10-13 2017-11-11 34[FS+15]
36
右幅4#墩盖梁
20天 2017-11-12 2017-12-01 35
37
右幅5#墩桩基
55天 2017-06-20 2017-08-13
38
右幅5#墩墩柱
30天 2017-08-29 2017-09-27 37[FS+15]
39
右幅5#墩盖梁
20天 2017-09-28 2017-10-17 38
40
右幅6#墩桩基
45天 2017-06-20 2017-08-03
41
右幅6#墩墩柱
20天 2017-08-19 2017-09-07 40[FS+15]
42
右幅6#墩盖梁
20天 2017-09-08 2017-09-27 41
43
右幅7#桥台
75天 2017-09-10 2017-11-23
44
左幅架梁
12天 2018-06-04 2018-06-15 4
45
左幅湿接缝及护栏
21天 2018-07-06 2018-07-26 44[FS+20]
46
左幅桥面附属
14天 2018-08-11 2018-08-24 45[FS+15]
47
右幅架梁
12天 2018-07-21 2018-08-01
48
右幅湿接缝及护栏
21天 2018-09-11 2018-10-01 47[FS+40]
49
右幅桥面附属
14天 2018-10-02 2018-10-15 48

局部效果预览,详细内容请下载附件查看
