 圣果树庄园建设工程(北区)

圣果树庄园建设工程(北区)

文件编号 19667 工期 295天 开始时间 2018-03-12 结束时间 2018-12-31
任务数 24K 整理日期 2019/5/18 下载次数 4020
下载地址 计划文件点击下载(登录后才可以下载)

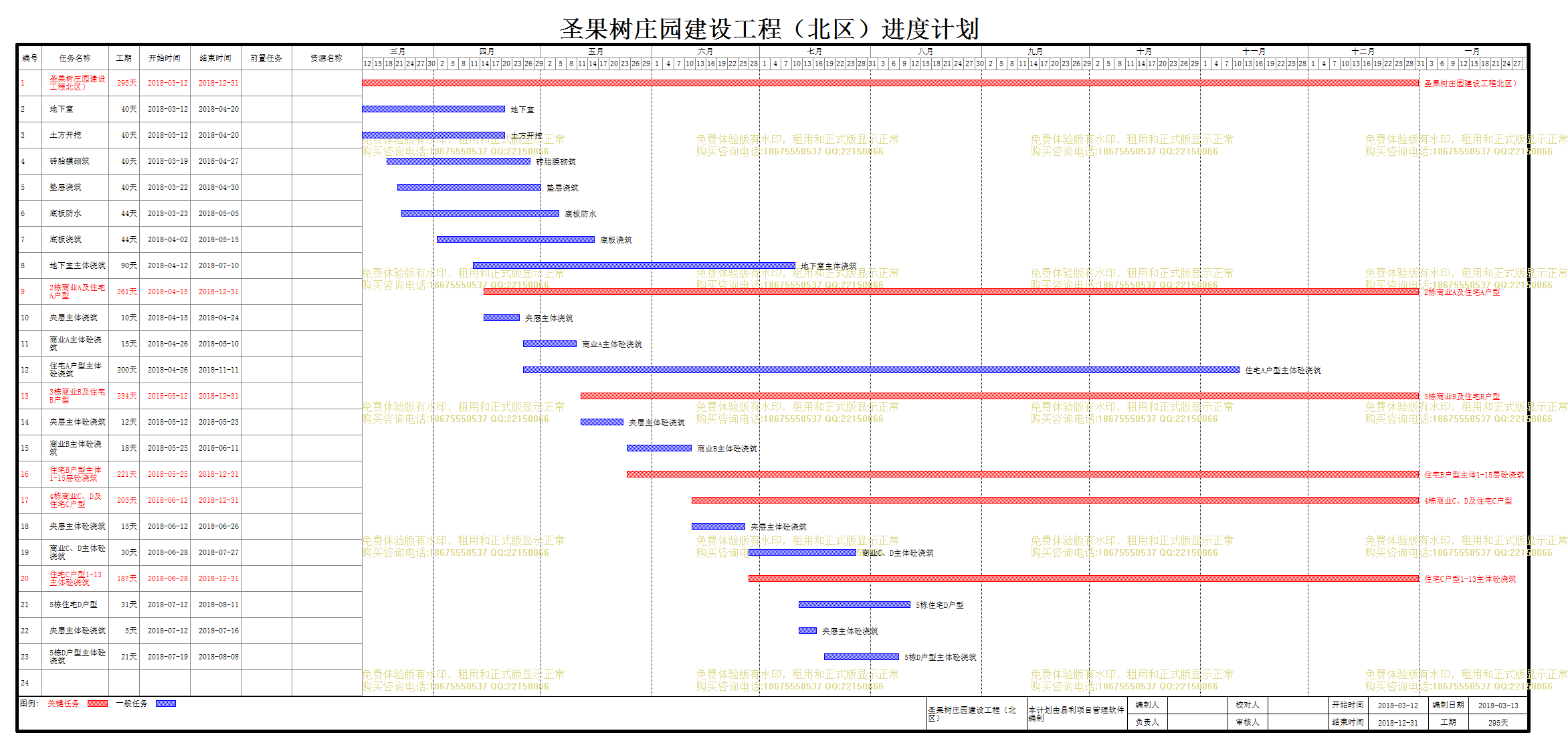

计划内容
圣果树庄园建设工程(北区)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
圣果树庄园建设工程北区)
295天 2018-03-12 2018-12-31
2
地下室
40天 2018-03-12 2018-04-20
3
土方开挖
40天 2018-03-12 2018-04-20
4
砖胎膜砌筑
40天 2018-03-19 2018-04-27
5
垫层浇筑
40天 2018-03-22 2018-04-30
6
底板防水
44天 2018-03-23 2018-05-05
7
底板浇筑
44天 2018-04-02 2018-05-15
8
地下室主体浇筑
90天 2018-04-12 2018-07-10
9
2栋商业A及住宅A户型
261天 2018-04-15 2018-12-31
10
夹层主体浇筑
10天 2018-04-15 2018-04-24
11
商业A主体砼浇筑
15天 2018-04-26 2018-05-10
12
住宅A户型主体砼浇筑
200天 2018-04-26 2018-11-11
13
3栋商业B及住宅B户型
234天 2018-05-12 2018-12-31
14
夹层主体砼浇筑
12天 2018-05-12 2018-05-23
15
商业B主体砼浇筑
18天 2018-05-25 2018-06-11
16
住宅B户型主体1-15层砼浇筑
221天 2018-05-25 2018-12-31
17
4栋商业C、D及住宅C户型
203天 2018-06-12 2018-12-31
18
夹层主体砼浇筑
15天 2018-06-12 2018-06-26
19
商业C、D主体砼浇筑
30天 2018-06-28 2018-07-27
20
住宅C户型1-13主体砼浇筑
187天 2018-06-28 2018-12-31
21
5栋住宅D户型
31天 2018-07-12 2018-08-11
22
夹层主体砼浇筑
5天 2018-07-12 2018-07-16
23
5栋D户型主体砼浇筑
21天 2018-07-19 2018-08-08
24

5天 2018-03-12 2018-03-16

局部效果预览,详细内容请下载附件查看
