文件编号 | 19601 | 工期 | 112天 | 开始时间 | 2017-09-27 | 结束时间 | 2018-01-16 |
任务数 | 26K | 整理日期 | 2019/5/18 | 下载次数 | 4043次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

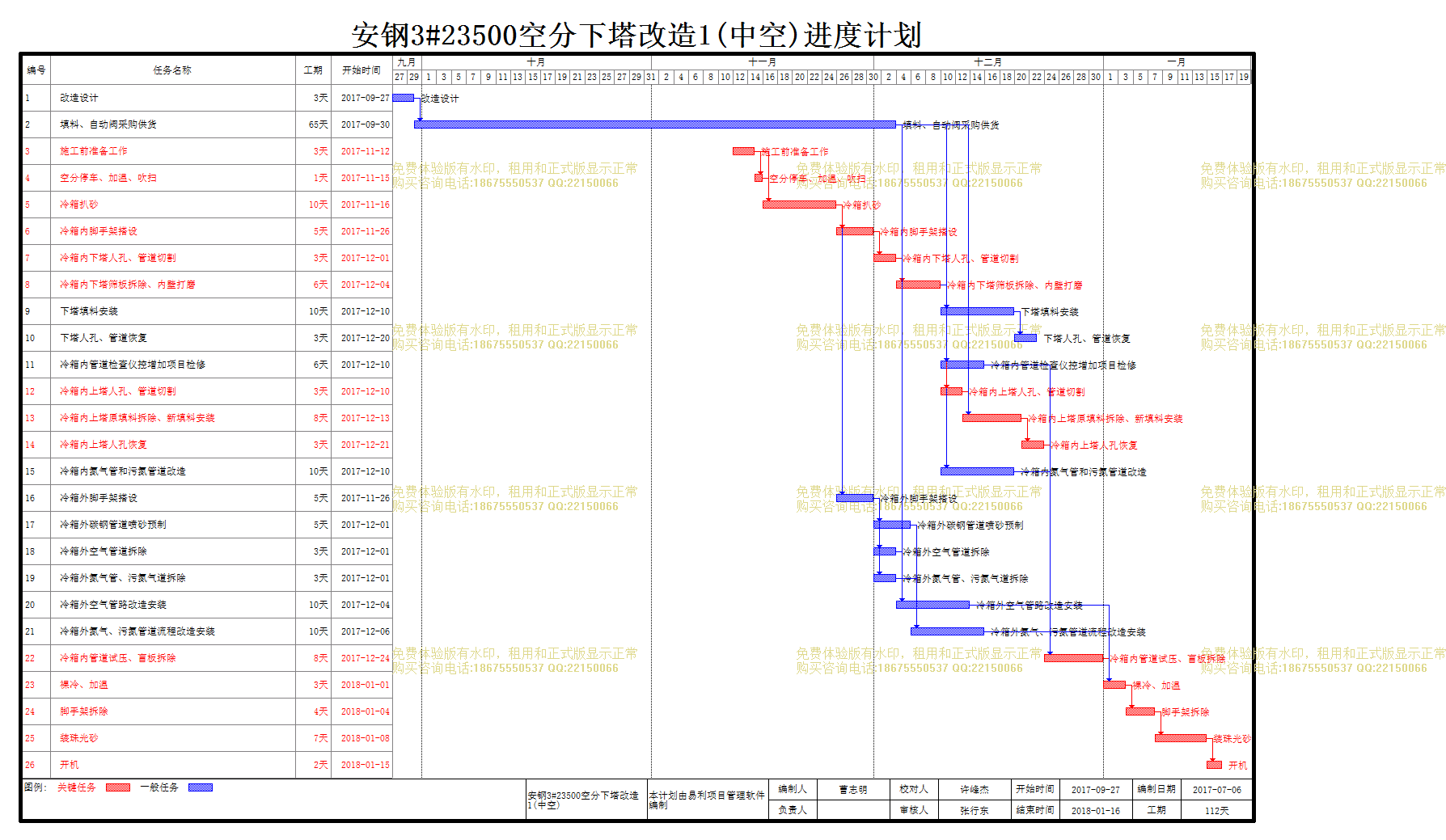

安钢3#23500空分下塔改造1(中空) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 改造设计 |
3天 | 2017-09-27 | 2017-09-29 | ||
2 | 填料、自动阀采购供货 |
65天 | 2017-09-30 | 2017-12-03 | 1 | |
3 | 施工前准备工作 |
3天 | 2017-11-12 | 2017-11-14 | ||
4 | 空分停车、加温、吹扫 |
1天 | 2017-11-15 | 2017-11-15 | 3 | |
5 | 冷箱扒砂 |
10天 | 2017-11-16 | 2017-11-25 | 3,4 | |
6 | 冷箱内脚手架搭设 |
5天 | 2017-11-26 | 2017-11-30 | 5 | |
7 | 冷箱内下塔人孔、管道切割 |
3天 | 2017-12-01 | 2017-12-03 | 6 | |
8 | 冷箱内下塔筛板拆除、内壁打磨 |
6天 | 2017-12-04 | 2017-12-09 | 7 | |
9 | 下塔填料安装 |
10天 | 2017-12-10 | 2017-12-19 | 8,2 | |
10 | 下塔人孔、管道恢复 |
3天 | 2017-12-20 | 2017-12-22 | 9 | |
11 | 冷箱内管道检查仪控增加项目检修 |
6天 | 2017-12-10 | 2017-12-15 | 8 | |
12 | 冷箱内上塔人孔、管道切割 |
3天 | 2017-12-10 | 2017-12-12 | 8 | |
13 | 冷箱内上塔原填料拆除、新填料安装 |
8天 | 2017-12-13 | 2017-12-20 | 2,12 | |
14 | 冷箱内上塔人孔恢复 |
3天 | 2017-12-21 | 2017-12-23 | 13 | |
15 | 冷箱内氮气管和污氮管道改造 |
10天 | 2017-12-10 | 2017-12-19 | 8 | |
16 | 冷箱外脚手架搭设 |
5天 | 2017-11-26 | 2017-11-30 | 5 | |
17 | 冷箱外碳钢管道喷砂预制 |
5天 | 2017-12-01 | 2017-12-05 | 16 | |
18 | 冷箱外空气管道拆除 |
3天 | 2017-12-01 | 2017-12-03 | 16 | |
19 | 冷箱外氮气管、污氮气道拆除 |
3天 | 2017-12-01 | 2017-12-03 | 16 | |
20 | 冷箱外空气管路改造安装 |
10天 | 2017-12-04 | 2017-12-13 | 18,2 | |
21 | 冷箱外氮气、污氮管道流程改造安装 |
10天 | 2017-12-06 | 2017-12-15 | 17,19 | |
22 | 冷箱内管道试压、盲板拆除 |
8天 | 2017-12-24 | 2017-12-31 | 14,11,15 | |
23 | 裸冷、加温 |
3天 | 2018-01-01 | 2018-01-03 | 22,21,20 | |
24 | 脚手架拆除 |
4天 | 2018-01-04 | 2018-01-07 | 23 | |
25 | 装珠光砂 |
7天 | 2018-01-08 | 2018-01-14 | 24 | |
26 | 开机 |
2天 | 2018-01-15 | 2018-01-16 | 25 |
