 轿车胎硫化车间II Curing Workshop II(641)

轿车胎硫化车间II Curing Workshop II(641)

文件编号 19589 工期 509天 开始时间 2018-04-10 结束时间 2019-08-31
任务数 23K 整理日期 2019/5/18 下载次数 4021
下载地址 计划文件点击下载(登录后才可以下载)

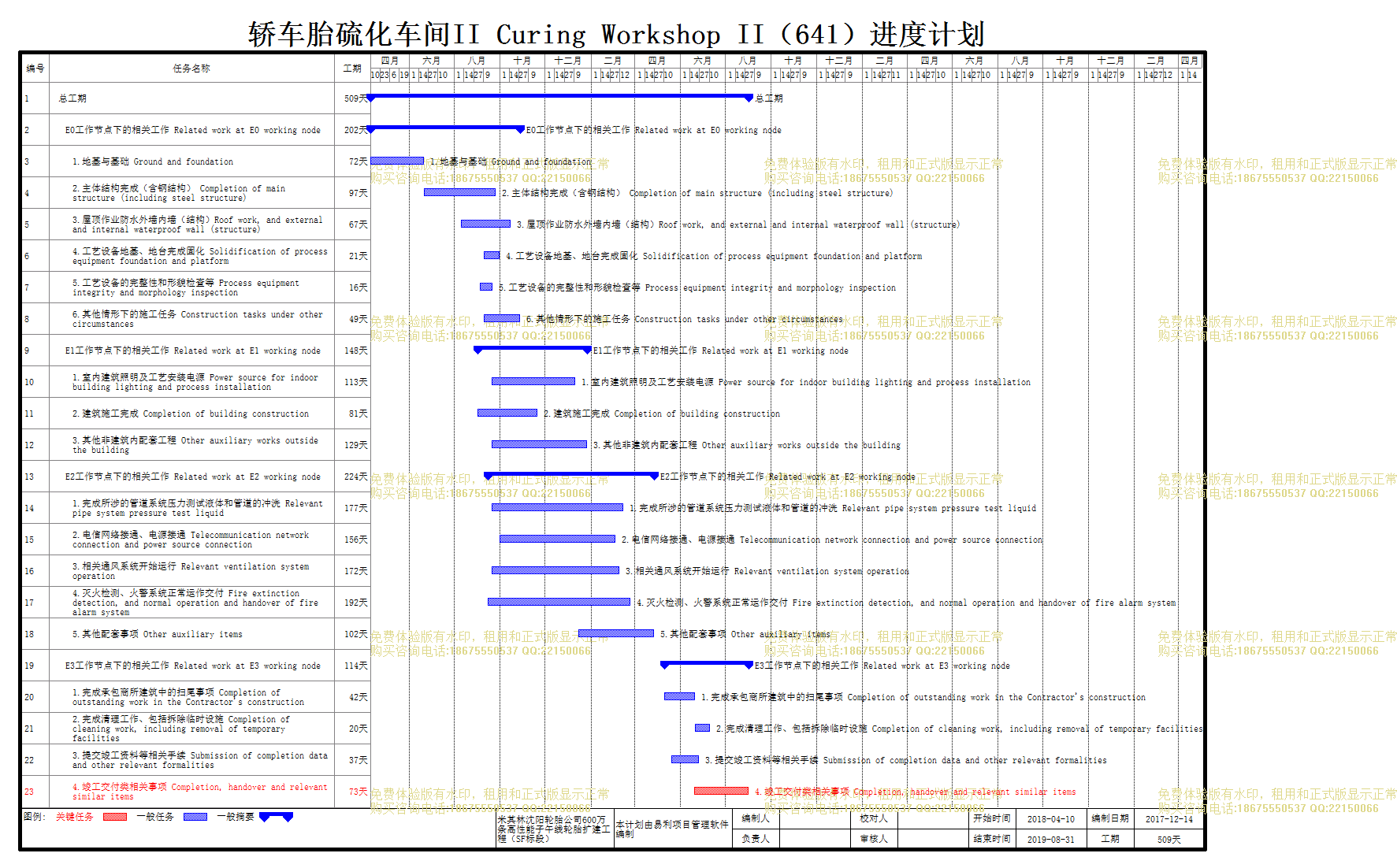

计划内容
轿车胎硫化车间II Curing Workshop II(641)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
总工期
509天 2018-04-10 2019-08-31
2
E0工作节点下的相关工作 Related work at E0 working node
202天 2018-04-10 2018-10-28
3
1.地基与基础 Ground and foundation
72天 2018-04-10 2018-06-20
4
2.主体结构完成(含钢结构) Completion of main structure (including steel structure)
97天 2018-06-21 2018-09-25
5
3.屋顶作业防水外墙内墙(结构)Roof work, and external and internal waterproof wall (structure)
67天 2018-08-10 2018-10-15
6
4.工艺设备地基、地台完成固化 Solidification of process equipment foundation and platform
21天 2018-09-10 2018-09-30
7
5.工艺设备的完整性和形貌检查等 Process equipment integrity and morphology inspection
16天 2018-09-05 2018-09-20
8
6.其他情形下的施工任务 Construction tasks under other circumstances
49天 2018-09-10 2018-10-28
9
E1工作节点下的相关工作 Related work at E1 working node
148天 2018-09-01 2019-01-26
10
1.室内建筑照明及工艺安装电源 Power source for indoor building lighting and process installation
113天 2018-09-20 2019-01-10
11
2.建筑施工完成 Completion of building construction
81天 2018-09-01 2018-11-20
12
3.其他非建筑内配套工程 Other auxiliary works outside the building
129天 2018-09-20 2019-01-26
13
E2工作节点下的相关工作 Related work at E2 working node
224天 2018-09-15 2019-04-26
14
1.完成所涉的管道系统压力测试液体和管道的冲洗 Relevant pipe system pressure test liquid
177天 2018-09-20 2019-03-15
15
2.电信网络接通、电源接通 Telecommunication network connection and power source connection
156天 2018-10-01 2019-03-05
16
3.相关通风系统开始运行 Relevant ventilation system operation
172天 2018-09-20 2019-03-10
17
4.灭火检测、火警系统正常运作交付 Fire extinction detection, and normal operation and handover of fire alarm system
192天 2018-09-15 2019-03-25
18
5.其他配套事项 Other auxiliary items
102天 2019-01-15 2019-04-26
19
E3工作节点下的相关工作 Related work at E3 working node
114天 2019-05-10 2019-08-31
20
1.完成承包商所建筑中的扫尾事项 Completion of outstanding work in the Contractor's construction
42天 2019-05-10 2019-06-20
21
2.完成清理工作、包括拆除临时设施 Completion of cleaning work, including removal of temporary facilities
20天 2019-06-21 2019-07-10
22
3.提交竣工资料等相关手续 Submission of completion data and other relevant formalities
37天 2019-05-20 2019-06-25
23
4.竣工交付类相关事项 Completion, handover and relevant similar items
73天 2019-06-20 2019-08-31

局部效果预览,详细内容请下载附件查看
