文件编号 | 19580 | 工期 | 438天 | 开始时间 | 2018-05-20 | 结束时间 | 2019-07-31 |
任务数 | 22K | 整理日期 | 2019/5/18 | 下载次数 | 4037次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

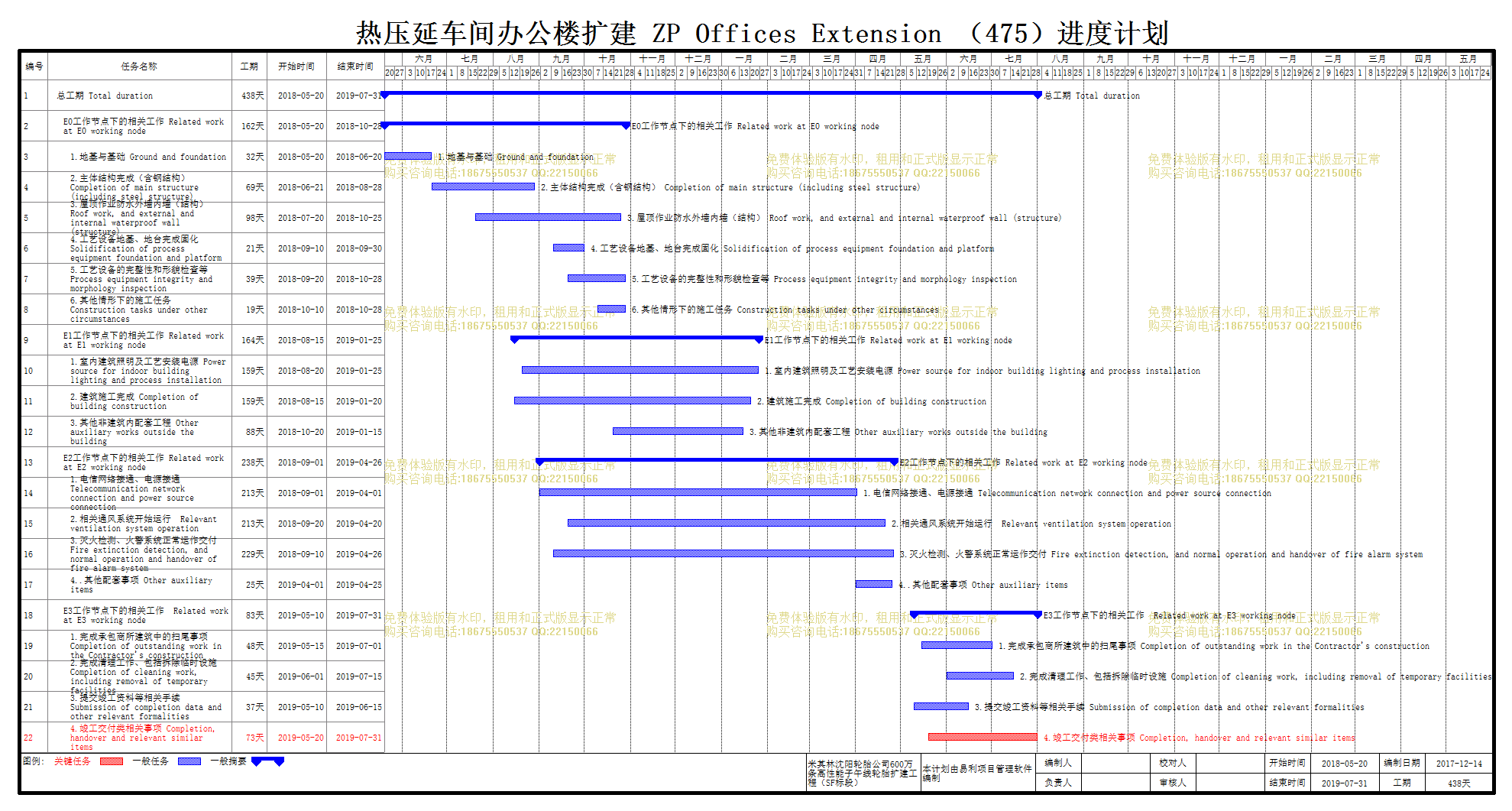

热压延车间办公楼扩建 ZP Offices Extension (475) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 总工期 Total duration |
438天 | 2018-05-20 | 2019-07-31 | ||
2 | E0工作节点下的相关工作 Related work at E0 working node |
162天 | 2018-05-20 | 2018-10-28 | ||
3 | 1.地基与基础 Ground and foundation |
32天 | 2018-05-20 | 2018-06-20 | ||
4 | 2.主体结构完成(含钢结构) Completion of main structure (including steel structure) |
69天 | 2018-06-21 | 2018-08-28 | ||
5 | 3.屋顶作业防水外墙内墙(结构) Roof work, and external and internal waterproof wall (structure) |
98天 | 2018-07-20 | 2018-10-25 | ||
6 | 4.工艺设备地基、地台完成固化 Solidification of process equipment foundation and platform |
21天 | 2018-09-10 | 2018-09-30 | ||
7 | 5.工艺设备的完整性和形貌检查等 Process equipment integrity and morphology inspection |
39天 | 2018-09-20 | 2018-10-28 | ||
8 | 6.其他情形下的施工任务 Construction tasks under other circumstances |
19天 | 2018-10-10 | 2018-10-28 | ||
9 | E1工作节点下的相关工作 Related work at E1 working node |
164天 | 2018-08-15 | 2019-01-25 | ||
10 | 1.室内建筑照明及工艺安装电源 Power source for indoor building lighting and process installation |
159天 | 2018-08-20 | 2019-01-25 | ||
11 | 2.建筑施工完成 Completion of building construction |
159天 | 2018-08-15 | 2019-01-20 | ||
12 | 3.其他非建筑内配套工程 Other auxiliary works outside the building |
88天 | 2018-10-20 | 2019-01-15 | ||
13 | E2工作节点下的相关工作 Related work at E2 working node |
238天 | 2018-09-01 | 2019-04-26 | ||
14 | 1.电信网络接通、电源接通 Telecommunication network connection and power source connection |
213天 | 2018-09-01 | 2019-04-01 | ||
15 | 2.相关通风系统开始运行 Relevant ventilation system operation |
213天 | 2018-09-20 | 2019-04-20 | ||
16 | 3.灭火检测、火警系统正常运作交付 Fire extinction detection, and normal operation and handover of fire alarm system |
229天 | 2018-09-10 | 2019-04-26 | ||
17 | 4..其他配套事项 Other auxiliary items |
25天 | 2019-04-01 | 2019-04-25 | ||
18 | E3工作节点下的相关工作 Related work at E3 working node |
83天 | 2019-05-10 | 2019-07-31 | ||
19 | 1.完成承包商所建筑中的扫尾事项 Completion of outstanding work in the Contractor's construction |
48天 | 2019-05-15 | 2019-07-01 | ||
20 | 2.完成清理工作、包括拆除临时设施 Completion of cleaning work, including removal of temporary facilities |
45天 | 2019-06-01 | 2019-07-15 | ||
21 | 3.提交竣工资料等相关手续 Submission of completion data and other relevant formalities |
37天 | 2019-05-10 | 2019-06-15 | ||
22 | 4.竣工交付类相关事项 Completion, handover and relevant similar items |
73天 | 2019-05-20 | 2019-07-31 |
