 科学实验楼1

科学实验楼1

文件编号 19560 工期 64天 开始时间 2017-08-02 结束时间 2017-10-04
任务数 39K 整理日期 2019/5/18 下载次数 4024
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

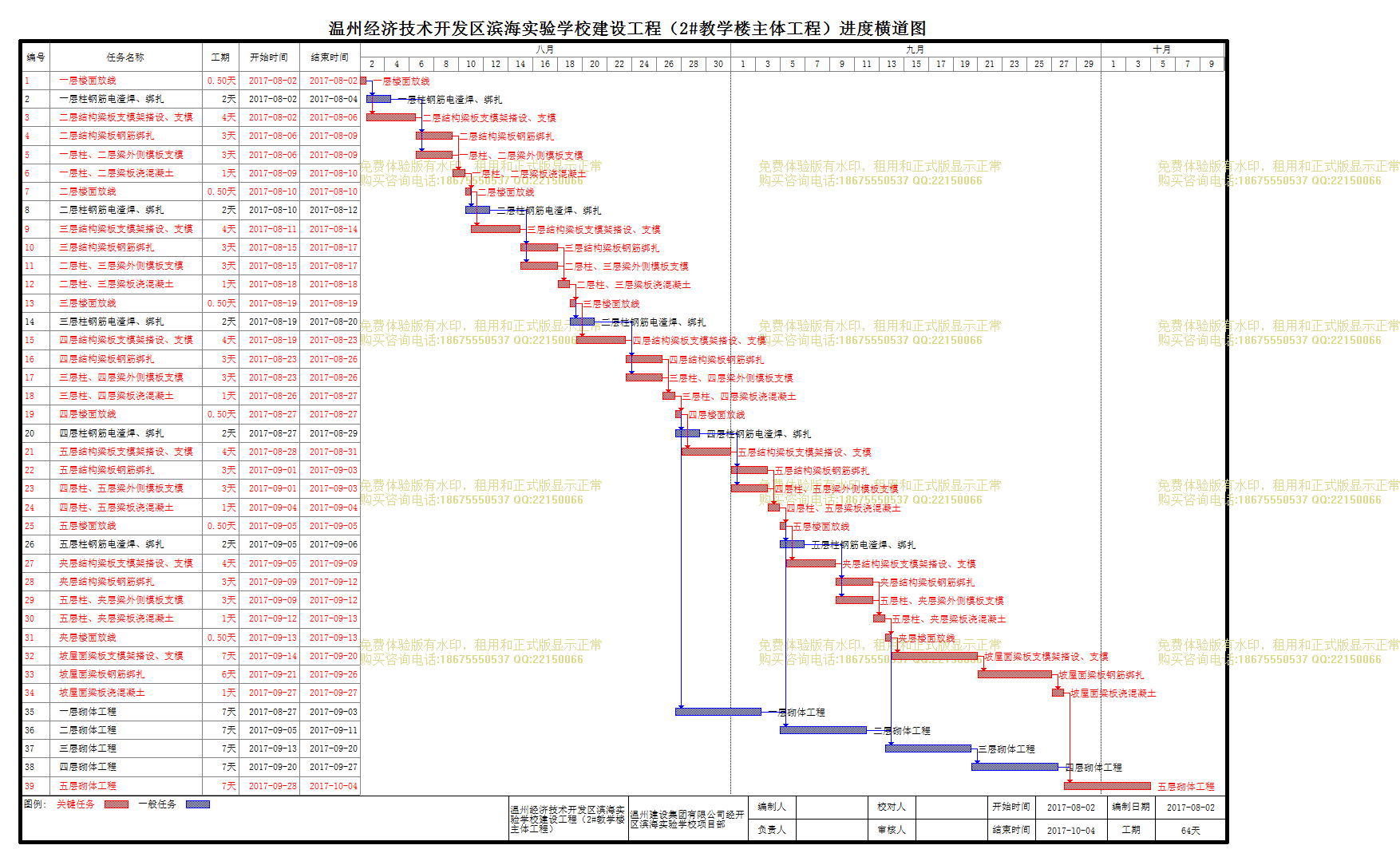

科学实验楼1

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
一层楼面放线
0.50天 2017-08-02 2017-08-02
2
一层柱钢筋电渣焊、绑扎
2天 2017-08-02 2017-08-04 1
3
二层结构梁板支模架搭设、支模
4天 2017-08-02 2017-08-06 1
4
二层结构梁板钢筋绑扎
3天 2017-08-06 2017-08-09 2,3
5
一层柱、二层梁外侧模板支模
3天 2017-08-06 2017-08-09 2,3
6
一层柱、二层梁板浇混凝土
1天 2017-08-09 2017-08-10 5,4
7
二层楼面放线
0.50天 2017-08-10 2017-08-10 6
8
二层柱钢筋电渣焊、绑扎
2天 2017-08-10 2017-08-12 6
9
三层结构梁板支模架搭设、支模
4天 2017-08-11 2017-08-14 7
10
三层结构梁板钢筋绑扎
3天 2017-08-15 2017-08-17 9,8
11
二层柱、三层梁外侧模板支模
3天 2017-08-15 2017-08-17 9,8
12
二层柱、三层梁板浇混凝土
1天 2017-08-18 2017-08-18 11,10
13
三层楼面放线
0.50天 2017-08-19 2017-08-19 12
14
三层柱钢筋电渣焊、绑扎
2天 2017-08-19 2017-08-20 12
15
四层结构梁板支模架搭设、支模
4天 2017-08-19 2017-08-23 13
16
四层结构梁板钢筋绑扎
3天 2017-08-23 2017-08-26 15,14
17
三层柱、四层梁外侧模板支模
3天 2017-08-23 2017-08-26 15,14
18
三层柱、四层梁板浇混凝土
1天 2017-08-26 2017-08-27 17,16
19
四层楼面放线
0.50天 2017-08-27 2017-08-27 18
20
四层柱钢筋电渣焊、绑扎
2天 2017-08-27 2017-08-29 18
21
五层结构梁板支模架搭设、支模
4天 2017-08-28 2017-08-31 19
22
五层结构梁板钢筋绑扎
3天 2017-09-01 2017-09-03 21,20
23
四层柱、五层梁外侧模板支模
3天 2017-09-01 2017-09-03 21,20
24
四层柱、五层梁板浇混凝土
1天 2017-09-04 2017-09-04 23,22
25
五层楼面放线
0.50天 2017-09-05 2017-09-05 24
26
五层柱钢筋电渣焊、绑扎
2天 2017-09-05 2017-09-06 24
27
夹层结构梁板支模架搭设、支模
4天 2017-09-05 2017-09-09 25
28
夹层结构梁板钢筋绑扎
3天 2017-09-09 2017-09-12 27,26
29
五层柱、夹层梁外侧模板支模
3天 2017-09-09 2017-09-12 27,26
30
五层柱、夹层梁板浇混凝土
1天 2017-09-12 2017-09-13 29,28
31
夹层楼面放线
0.50天 2017-09-13 2017-09-13 30
32
坡屋面梁板支模架搭设、支模
7天 2017-09-14 2017-09-20 31
33
坡屋面梁板钢筋绑扎
6天 2017-09-21 2017-09-26 32
34
坡屋面梁板浇混凝土
1天 2017-09-27 2017-09-27 33
35
一层砌体工程
7天 2017-08-27 2017-09-03 18
36
二层砌体工程
7天 2017-09-05 2017-09-11 35,24
37
三层砌体工程
7天 2017-09-13 2017-09-20 36,30
38
四层砌体工程
7天 2017-09-20 2017-09-27 37
39
五层砌体工程
7天 2017-09-28 2017-10-04 38,34
