 广州绿地广纸海玥项目消防工程

广州绿地广纸海玥项目消防工程

文件编号 19546 工期 307天 开始时间 2018-06-01 结束时间 2019-04-03
任务数 33K 整理日期 2019/5/18 下载次数 4029
下载地址 计划文件点击下载(登录后才可以下载)

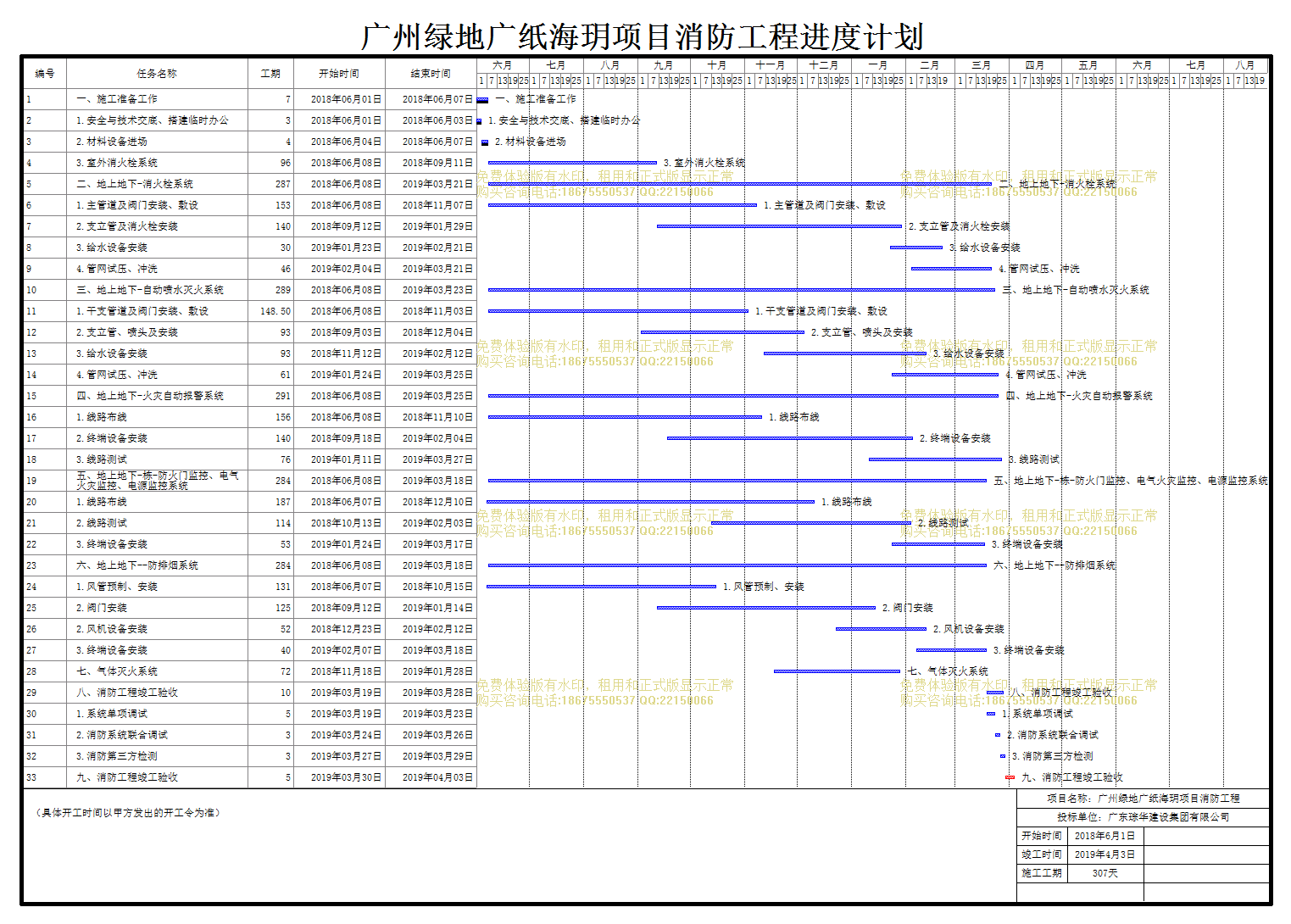

计划内容
广州绿地广纸海玥项目消防工程

编号

任务名称

工期

开始时间

结束时间

1
一、施工准备工作
7天 2018年06月01日 2018年06月07日
2
1.安全与技术交底、搭建临时办公
3天 2018年06月01日 2018年06月03日
3
2.材料设备进场
4天 2018年06月04日 2018年06月07日
4
3.室外消火栓系统
96天 2018年06月08日 2018年09月11日
5
二、地上地下-消火栓系统
287天 2018年06月08日 2019年03月21日
6
1.主管道及阀门安装、敷设
153天 2018年06月08日 2018年11月07日
7
2.支立管及消火栓安装
140天 2018年09月12日 2019年01月29日
8
3.给水设备安装
30天 2019年01月23日 2019年02月21日
9
4.管网试压、冲洗
46天 2019年02月04日 2019年03月21日
10
三、地上地下-自动喷水灭火系统
289天 2018年06月08日 2019年03月23日
11
1.干支管道及阀门安装、敷设
148.50天 2018年06月08日 2018年11月03日
12
2.支立管、喷头及安装
93天 2018年09月03日 2018年12月04日
13
3.给水设备安装
93天 2018年11月12日 2019年02月12日
14
4.管网试压、冲洗
61天 2019年01月24日 2019年03月25日
15
四、地上地下-火灾自动报警系统
291天 2018年06月08日 2019年03月25日
16
1.线路布线
156天 2018年06月08日 2018年11月10日
17
2.终端设备安装
140天 2018年09月18日 2019年02月04日
18
3.线路测试
76天 2019年01月11日 2019年03月27日
19
五、地上地下-栋-防火门监控、电气火灾监控、电源监控系统
284天 2018年06月08日 2019年03月18日
20
1.线路布线
187天 2018年06月07日 2018年12月10日
21
2.线路测试
114天 2018年10月13日 2019年02月03日
22
3.终端设备安装
53天 2019年01月24日 2019年03月17日
23
六、地上地下--防排烟系统
284天 2018年06月08日 2019年03月18日
24
1.风管预制、安装
131天 2018年06月07日 2018年10月15日
25
2.阀门安装
125天 2018年09月12日 2019年01月14日
26
2.风机设备安装
52天 2018年12月23日 2019年02月12日
27
3.终端设备安装
40天 2019年02月07日 2019年03月18日
28
七、气体灭火系统
72天 2018年11月18日 2019年01月28日
29
八、消防工程竣工验收
10天 2019年03月19日 2019年03月28日
30
1.系统单项调试
5天 2019年03月19日 2019年03月23日
31
2.消防系统联合调试
3天 2019年03月24日 2019年03月26日
32
3.消防第三方检测
3天 2019年03月27日 2019年03月29日
33
九、消防工程竣工验收
5天 2019年03月30日 2019年04月03日
