 玉山路站施工计划横道图(2016.7.14).mpp

玉山路站施工计划横道图(2016.7.14).mpp

文件编号 19491 工期 166天 开始时间 2016-07-14 结束时间 2016-12-26
任务数 54K 整理日期 2019/5/18 下载次数 4034
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
玉山路站施工计划横道图(2016.7.14).mpp

编号

任务名称

工期

开始时间

结束时间

前置任务

1
北区冠梁及混凝土支撑
15天 2016年07月15日 2016年07月29日
2
北侧便道
8天 2016年07月14日 2016年07月21日
3
土方开挖
140天 2016年07月17日 2016年12月03日 1[SS+2]
4
南侧第二层土方开挖(2.2m/6000m3)
8天 2016年07月17日 2016年07月24日
5
南侧第三层土方开挖(2.6m/7200m3)
10天 2016年07月25日 2016年08月03日 4
6
南侧第四层土方开挖(3.1m/8600m3)
12天 2016年08月04日 2016年08月15日 5
7
南侧第五层土方开挖(2.6m/7200m3)
10天 2016年08月16日 2016年08月25日 6
8
南侧第六层土方开挖(2.1m/5800m3)
36天 2016年08月26日 2016年09月30日 7
9
北区第一层土方开挖(3.5m/7300m3)
10天 2016年08月01日 2016年08月10日
10
北区第二层土方开挖(2.2m/4600m3)
6天 2016年08月11日 2016年08月16日 9
11
北区第三层土方开挖(2.6m/5400m3)
7天 2016年08月17日 2016年08月23日 10
12
北区第四层土方开挖(3.1m/6500m3)
9天 2016年08月24日 2016年09月01日 11
13
北区第五层土方开挖(2.6m/5400m3)
8天 2016年09月02日 2016年09月09日 12
14
北区第六层土方开挖(2.1m/4400m3)
85天 2016年09月10日 2016年12月03日 13
15
第一段主体结构
58天 2016年08月28日 2016年10月24日
16
1段底板
7天 2016年08月28日 2016年09月03日 8[SS+2]
17
1段站台层侧墙及中板
15天 2016年09月13日 2016年09月27日 16[FS+9]
18
1段站厅层侧墙及顶板
18天 2016年10月07日 2016年10月24日 17[FS+9]
19
第二段主体结构
58天 2016年09月04日 2016年10月31日
20
2段底板
7天 2016年09月04日 2016年09月10日 16
21
2段站台层侧墙及中板
15天 2016年09月20日 2016年10月04日 20[FS+9]
22
2段站厅层侧墙及顶板
18天 2016年10月14日 2016年10月31日 21[FS+9]
23
第三段主体结构
58天 2016年09月11日 2016年11月07日
24
3段底板
7天 2016年09月11日 2016年09月17日 20
25
3段站台层侧墙及中板
15天 2016年09月27日 2016年10月11日 24[FS+9]
26
3段站厅层侧墙及顶板
18天 2016年10月21日 2016年11月07日 25[FS+9]
27
第四段主体结构
58天 2016年09月18日 2016年11月14日
28
4段底板
7天 2016年09月18日 2016年09月24日 24
29
4段站台层侧墙及中板
15天 2016年10月04日 2016年10月18日 28[FS+9]
30
4段站厅层侧墙及顶板
18天 2016年10月28日 2016年11月14日 29[FS+9]
31
第五段主体结构
58天 2016年09月25日 2016年11月21日
32
5段底板
7天 2016年09月25日 2016年10月01日 28
33
5段站台层侧墙及中板
15天 2016年10月11日 2016年10月25日 32[FS+9]
34
5段站厅层侧墙及顶板
18天 2016年11月04日 2016年11月21日 33[FS+9]
35
第六段主体结构
58天 2016年10月02日 2016年11月28日
36
6段底板
7天 2016年10月02日 2016年10月08日 32
37
6段站台层侧墙及中板
15天 2016年10月18日 2016年11月01日 36[FS+9]
38
6段站厅层侧墙及顶板
18天 2016年11月11日 2016年11月28日 37[FS+9]
39
第七段主体结构
58天 2016年10月09日 2016年12月05日
40
7段底板
7天 2016年10月09日 2016年10月15日 36
41
7段站台层侧墙及中板
15天 2016年10月25日 2016年11月08日 40[FS+9]
42
7段站厅层侧墙及顶板
18天 2016年11月18日 2016年12月05日 41[FS+9]
43
第八段主体结构
58天 2016年10月16日 2016年12月12日
44
8段底板
7天 2016年10月16日 2016年10月22日 40
45
8段站台层侧墙及中板
15天 2016年11月01日 2016年11月15日 44[FS+9]
46
8段站厅层侧墙及顶板
18天 2016年11月25日 2016年12月12日 45[FS+9]
47
第九段主体结构
58天 2016年10月23日 2016年12月19日
48
9段底板
7天 2016年10月23日 2016年10月29日 44
49
9段站台层侧墙及中板
15天 2016年11月08日 2016年11月22日 48[FS+9]
50
9段站厅层侧墙及顶板
18天 2016年12月02日 2016年12月19日 49[FS+9]
51
第十段主体结构
58天 2016年10月30日 2016年12月26日
52
10段底板
7天 2016年10月30日 2016年11月05日 48
53
10段站台层侧墙及中板
15天 2016年11月15日 2016年11月29日 52[FS+9]
54
10段站厅层侧墙及顶板
18天 2016年12月09日 2016年12月26日 53[FS+9]

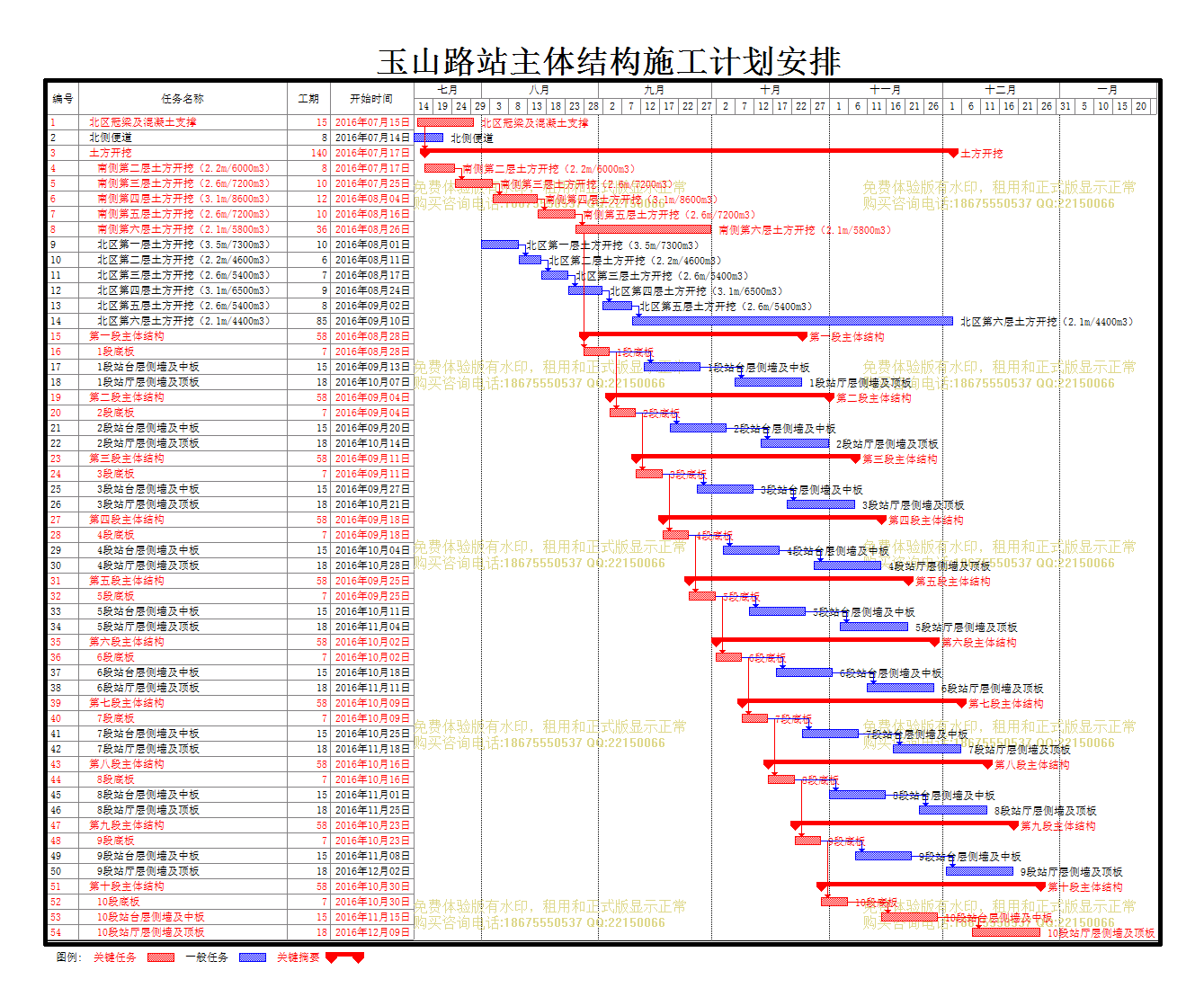

局部效果预览,详细内容请下载附件查看
