文件编号 | 193 | 工期 | 342天 | 开始时间 | 2017-10-22 | 结束时间 | 2018-09-28 |
任务数 | 39K | 整理日期 | 2019/5/16 | 下载次数 | 4204次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

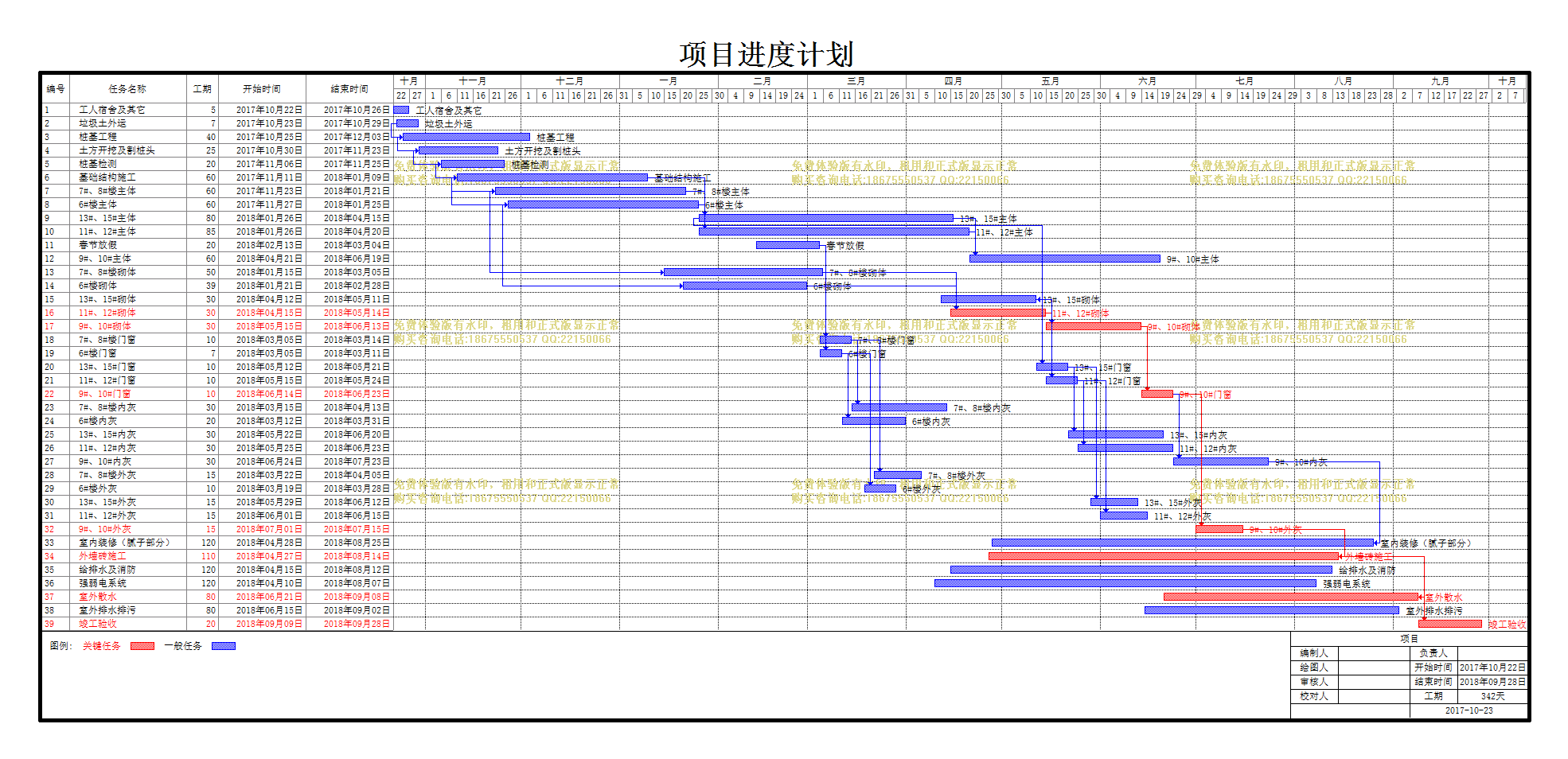

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 工人宿舍及其它 |
5天 | 2017年10月22日 | 2017年10月26日 | ||
2 | 垃圾土外运 |
7天 | 2017年10月23日 | 2017年10月29日 | ||
3 | 桩基工程 |
40天 | 2017年10月25日 | 2017年12月03日 | 2[SS+2] | |
4 | 土方开挖及割桩头 |
25天 | 2017年10月30日 | 2017年11月23日 | 3[SS+5] | |
5 | 桩基检测 |
20天 | 2017年11月06日 | 2017年11月25日 | 4[SS+7] | |
6 | 基础结构施工 |
60天 | 2017年11月11日 | 2018年01月09日 | 5[SS+5] | |
7 | 7#、8#楼主体 |
60天 | 2017年11月23日 | 2018年01月21日 | 6[SS+12] | |
8 | 6#楼主体 |
60天 | 2017年11月27日 | 2018年01月25日 | 6[SS+16] | |
9 | 13#、15#主体 |
80天 | 2018年01月26日 | 2018年04月15日 | 8,7,6 | |
10 | 11#、12#主体 |
85天 | 2018年01月26日 | 2018年04月20日 | 8,7,6 | |
11 | 春节放假 |
20天 | 2018年02月13日 | 2018年03月04日 | ||
12 | 9#、10#主体 |
60天 | 2018年04月21日 | 2018年06月19日 | 9,10 | |
13 | 7#、8#楼砌体 |
50天 | 2018年01月15日 | 2018年03月05日 | 7[SS+53] | |
14 | 6#楼砌体 |
39天 | 2018年01月21日 | 2018年02月28日 | 8[SS+55] | |
15 | 13#、15#砌体 |
30天 | 2018年04月12日 | 2018年05月11日 | 9[SF+45] | |
16 | 11#、12#砌体 |
30天 | 2018年04月15日 | 2018年05月14日 | 14,13 | |
17 | 9#、10#砌体 |
30天 | 2018年05月15日 | 2018年06月13日 | 16,15 | |
18 | 7#、8#楼门窗 |
10天 | 2018年03月05日 | 2018年03月14日 | 11 | |
19 | 6#楼门窗 |
7天 | 2018年03月05日 | 2018年03月11日 | 11 | |
20 | 13#、15#门窗 |
10天 | 2018年05月12日 | 2018年05月21日 | 15 | |
21 | 11#、12#门窗 |
10天 | 2018年05月15日 | 2018年05月24日 | 16 | |
22 | 9#、10#门窗 |
10天 | 2018年06月14日 | 2018年06月23日 | 17 | |
23 | 7#、8#楼内灰 |
30天 | 2018年03月15日 | 2018年04月13日 | 18 | |
24 | 6#楼内灰 |
20天 | 2018年03月12日 | 2018年03月31日 | 19 | |
25 | 13#、15#内灰 |
30天 | 2018年05月22日 | 2018年06月20日 | 20 | |
26 | 11#、12#内灰 |
30天 | 2018年05月25日 | 2018年06月23日 | 21 | |
27 | 9#、10#内灰 |
30天 | 2018年06月24日 | 2018年07月23日 | 22 | |
28 | 7#、8#楼外灰 |
15天 | 2018年03月22日 | 2018年04月05日 | 18[FS+7] | |
29 | 6#楼外灰 |
10天 | 2018年03月19日 | 2018年03月28日 | 19[FS+7] | |
30 | 13#、15#外灰 |
15天 | 2018年05月29日 | 2018年06月12日 | 20[FS+7] | |
31 | 11#、12#外灰 |
15天 | 2018年06月01日 | 2018年06月15日 | 21[FS+7] | |
32 | 9#、10#外灰 |
15天 | 2018年07月01日 | 2018年07月15日 | 22[FS+7] | |
33 | 室内装修(腻子部分) |
120天 | 2018年04月28日 | 2018年08月25日 | 27[FF+20] | |
34 | 外墙砖施工 |
110天 | 2018年04月27日 | 2018年08月14日 | 32[FF+30] | |
35 | 给排水及消防 |
120天 | 2018年04月15日 | 2018年08月12日 | ||
36 | 强弱电系统 |
120天 | 2018年04月10日 | 2018年08月07日 | ||
37 | 室外散水 |
80天 | 2018年06月21日 | 2018年09月08日 | 34[FF+25] | |
38 | 室外排水排污 |
80天 | 2018年06月15日 | 2018年09月02日 | ||
39 | 竣工验收 |
20天 | 2018年09月09日 | 2018年09月28日 | 37 |
