文件编号 189 工期 45天 开始时间 2017-10-25 结束时间 2017-12-08
任务数 32K 整理日期 2019/5/16 下载次数 4218
下载地址 计划文件点击下载(登录后才可以下载)

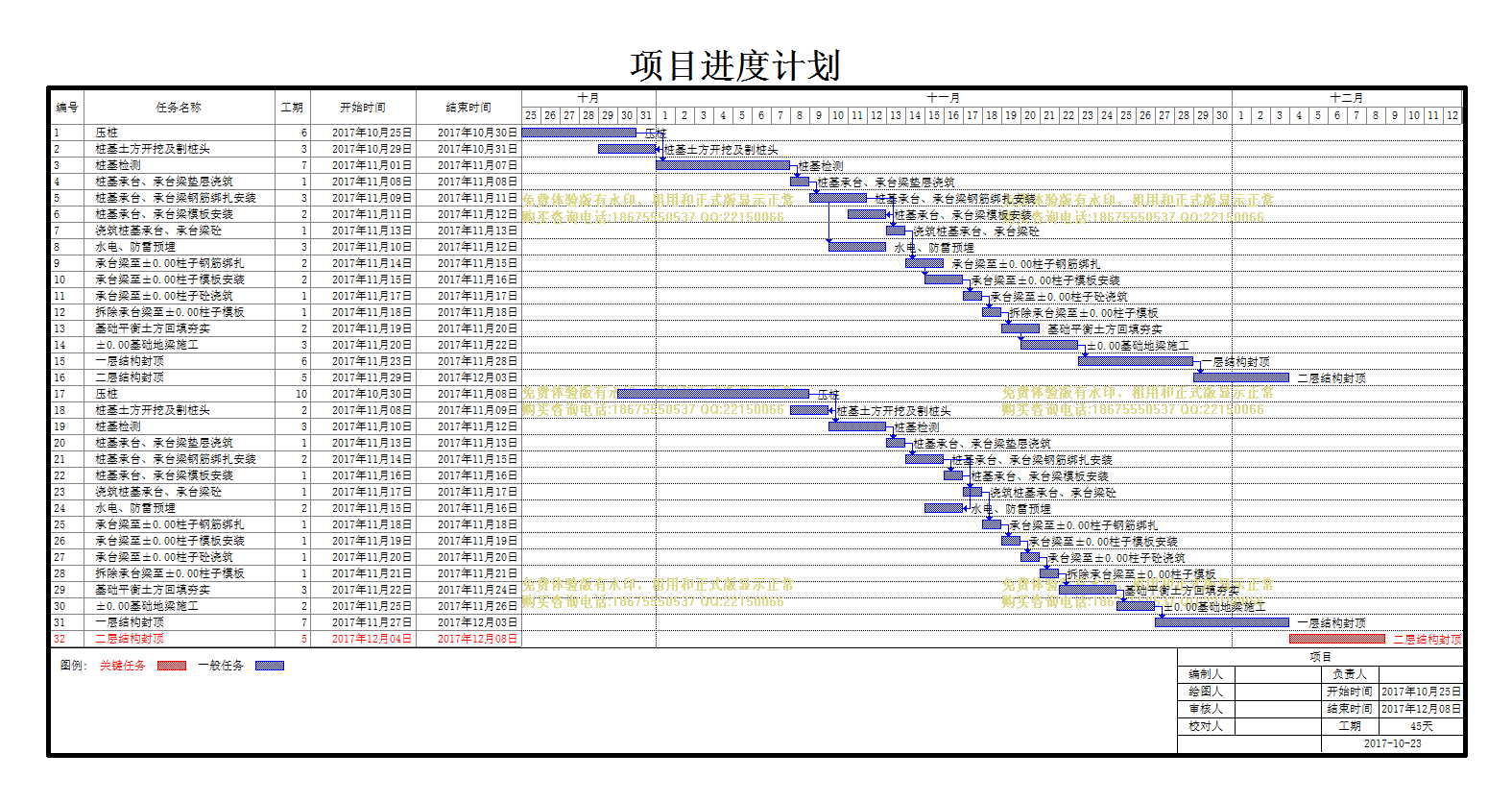

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
压桩
6天 2017年10月25日 2017年10月30日
2
桩基土方开挖及割桩头
3天 2017年10月29日 2017年10月31日 1[FF+1]
3
桩基检测
7天 2017年11月01日 2017年11月07日 2
4
桩基承台、承台梁垫层浇筑
1天 2017年11月08日 2017年11月08日 3
5
桩基承台、承台梁钢筋绑扎安装
3天 2017年11月09日 2017年11月11日 4
6
桩基承台、承台梁模板安装
2天 2017年11月11日 2017年11月12日 5[FF+1]
7
浇筑桩基承台、承台梁砼
1天 2017年11月13日 2017年11月13日 6
8
水电、防雷预埋
3天 2017年11月10日 2017年11月12日 5[SS+1]
9
承台梁至±0.00柱子钢筋绑扎
2天 2017年11月14日 2017年11月15日 7
10
承台梁至±0.00柱子模板安装
2天 2017年11月15日 2017年11月16日 9[SS+1]
11
承台梁至±0.00柱子砼浇筑
1天 2017年11月17日 2017年11月17日 10
12
拆除承台梁至±0.00柱子模板
1天 2017年11月18日 2017年11月18日 11
13
基础平衡土方回填夯实
2天 2017年11月19日 2017年11月20日 12
14
±0.00基础地梁施工
3天 2017年11月20日 2017年11月22日 13[SS+1]
15
一层结构封顶
6天 2017年11月23日 2017年11月28日 14
16
二层结构封顶
5天 2017年11月29日 2017年12月03日 15
17
压桩
10天 2017年10月30日 2017年11月08日
18
桩基土方开挖及割桩头
2天 2017年11月08日 2017年11月09日 17[FF+1]
19
桩基检测
3天 2017年11月10日 2017年11月12日 18
20
桩基承台、承台梁垫层浇筑
1天 2017年11月13日 2017年11月13日 19
21
桩基承台、承台梁钢筋绑扎安装
2天 2017年11月14日 2017年11月15日 20
22
桩基承台、承台梁模板安装
1天 2017年11月16日 2017年11月16日 21
23
浇筑桩基承台、承台梁砼
1天 2017年11月17日 2017年11月17日 22
24
水电、防雷预埋
2天 2017年11月15日 2017年11月16日 21[FF+1]
25
承台梁至±0.00柱子钢筋绑扎
1天 2017年11月18日 2017年11月18日 23
26
承台梁至±0.00柱子模板安装
1天 2017年11月19日 2017年11月19日 25
27
承台梁至±0.00柱子砼浇筑
1天 2017年11月20日 2017年11月20日 26
28
拆除承台梁至±0.00柱子模板
1天 2017年11月21日 2017年11月21日 27
29
基础平衡土方回填夯实
3天 2017年11月22日 2017年11月24日 28
30
±0.00基础地梁施工
2天 2017年11月25日 2017年11月26日 29
31
一层结构封顶
7天 2017年11月27日 2017年12月03日 30
32
二层结构封顶
5天 2017年12月04日 2017年12月08日
