 达实大厦改扩建项目消防工程施工进度

达实大厦改扩建项目消防工程施工进度

文件编号 18708 工期 675天 开始时间 2016-06-15 结束时间 2018-04-20
任务数 67K 整理日期 2019/5/18 下载次数 4063
下载地址 计划文件点击下载(登录后才可以下载)

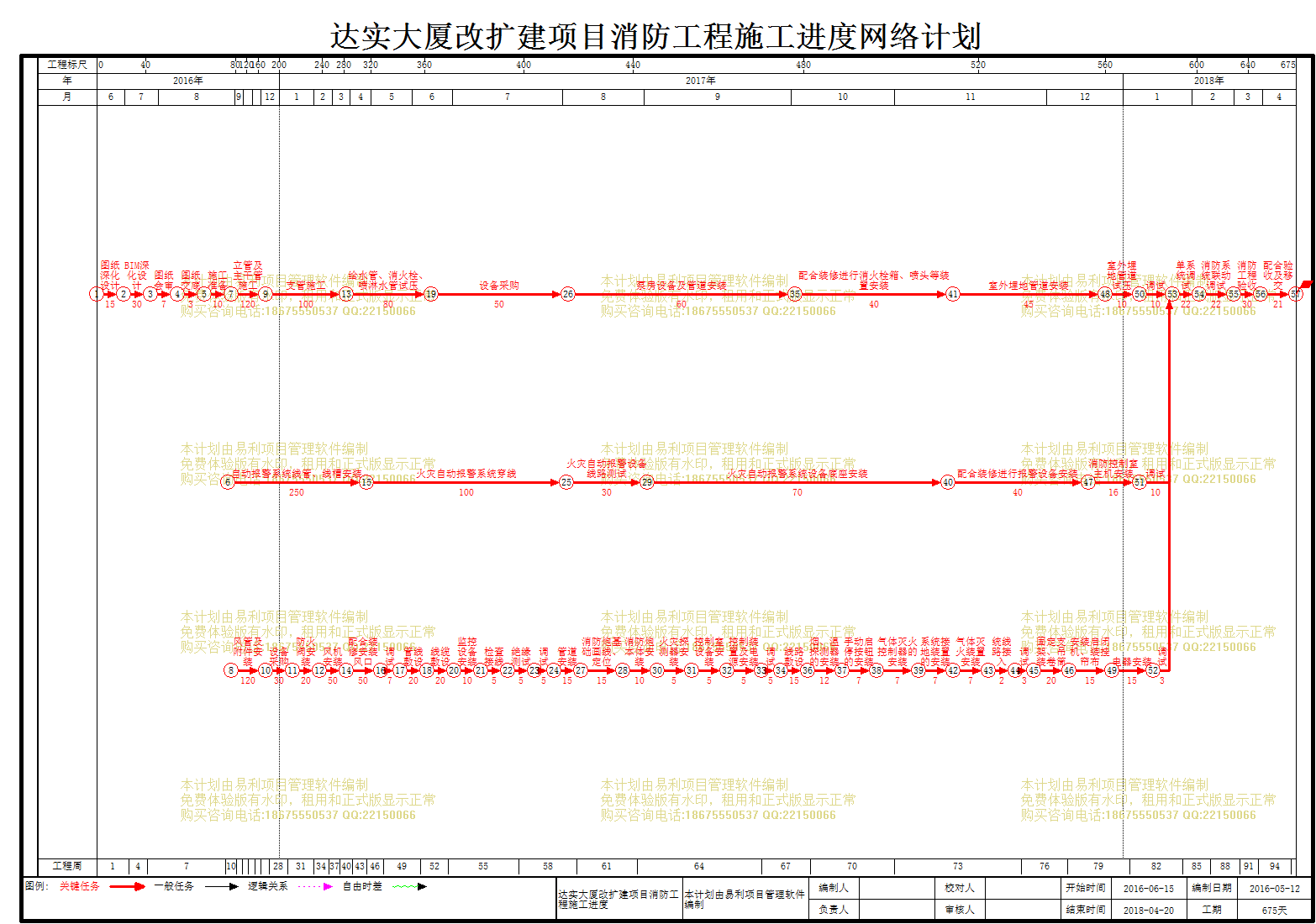

计划内容
达实大厦改扩建项目消防工程施工进度

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
达实大厦改扩建项目消防工程
675天 2016-06-15 2018-04-20
2
图纸深化设计及会审
55天 2016-06-15 2016-08-08
3
图纸深化设计
15天 2016-06-15 2016-06-29
4
BIM深化设计
30天 2016-06-30 2016-07-29 3
5
图纸会审
7天 2016-07-30 2016-08-05 4
6
图纸交底
3天 2016-08-06 2016-08-08 5
7
施工准备
10天 2016-08-09 2016-08-18
8
施工准备
10天 2016-08-09 2016-08-18 6
9
消防水系统
515天 2016-08-19 2018-01-15
10
立管及主干管施工
120天 2016-08-19 2016-12-16 8
11
支管施工
100天 2016-12-17 2017-03-26 10
12
给水管、消火栓、喷淋水管试压
80天 2017-03-27 2017-06-14 11
13
设备采购
50天 2017-06-15 2017-08-03 12
14
泵房设备及管道安装
60天 2017-08-04 2017-10-02 13
15
配合装修进行消火栓箱、喷头等装置安装
40天 2017-10-03 2017-11-11 14
16
室外埋地管道安装
45天 2017-11-12 2017-12-26 15
17
室外埋地管道试压
10天 2017-12-27 2018-01-05 16
18
调试
10天 2018-01-06 2018-01-15 17
19
火灾自动报警系统
516天 2016-08-18 2018-01-15
20
自动报警系统线管、线槽安装
250天 2016-08-18 2017-04-24
21
火灾自动报警系统穿线
100天 2017-04-25 2017-08-02 20
22
火灾自动报警设备线路测试
30天 2017-08-03 2017-09-01 21
23
火灾自动报警系统设备底座安装
70天 2017-09-02 2017-11-10 22
24
配合装修进行报警设备安装
40天 2017-11-11 2017-12-20 23
25
消防控制室主机安装
16天 2017-12-21 2018-01-05 24
26
调试
10天 2018-01-06 2018-01-15 25
27
防排烟系统
277天 2016-08-19 2017-05-22
28
风管及附件安装
120天 2016-08-19 2016-12-16
29
设备采购
30天 2016-12-17 2017-01-15 28
30
防火阀安装
20天 2017-01-16 2017-02-04 29
31
风机安装
50天 2017-02-05 2017-03-26 30
32
配合装修安装风口
50天 2017-03-27 2017-05-15 31
33
调试
7天 2017-05-16 2017-05-22 32
34
漏电火灾报警系统
65天 2017-05-23 2017-07-26
35
管线敷设
20天 2017-05-23 2017-06-11 33
36
线缆敷设
20天 2017-06-12 2017-07-01 35
37
监控设备安装
10天 2017-07-02 2017-07-11 36
38
检查接线
5天 2017-07-12 2017-07-16 37
39
绝缘测试
5天 2017-07-17 2017-07-21 38
40
调试
5天 2017-07-22 2017-07-26 39
41
大空间智能型主动喷水灭火系统
60天 2017-07-27 2017-09-24
42
管道安装
15天 2017-07-27 2017-08-10 40
43
消防炮基础画线、定位
15天 2017-08-11 2017-08-25 42
44
消防炮本体安装
10天 2017-08-26 2017-09-04 43
45
火灾探测器安装
5天 2017-09-05 2017-09-09 44
46
控制室设备安装
5天 2017-09-10 2017-09-14 45
47
控制装置及电源安装
5天 2017-09-15 2017-09-19 46
48
调试
5天 2017-09-20 2017-09-24 47
49
气体灭火系统
60天 2017-09-25 2017-11-23
50
线路敷设
15天 2017-09-25 2017-10-09 48
51
烟、温探测器的安装
12天 2017-10-10 2017-10-21 50
52
手动启停按钮的安装
7天 2017-10-22 2017-10-28 51
53
气体灭火控制器的安装
7天 2017-10-29 2017-11-04 52
54
系统接地装置的安装
7天 2017-11-05 2017-11-11 53
55
气体灭火装置安装
7天 2017-11-12 2017-11-18 54
56
统线路接入
2天 2017-11-19 2017-11-20 55
57
调试
3天 2017-11-21 2017-11-23 56
58
防火卷帘施工安装
53天 2017-11-24 2018-01-15
59
固定支架、吊装卷筒
20天 2017-11-24 2017-12-13 57
60
安装启闭机、装挂帘布
15天 2017-12-14 2017-12-28 59
61
电器安装
15天 2017-12-29 2018-01-12 60
62
调试
3天 2018-01-13 2018-01-15 61
63
调试及验收
95天 2018-01-16 2018-04-20
64
单系统调试
22天 2018-01-16 2018-02-06 26,18,62
65
消防系统联动调试
22天 2018-02-07 2018-02-28 64
66
消防工程验收
30天 2018-03-01 2018-03-30 65
67
配合验收及移交
21天 2018-03-31 2018-04-20 66
