 泰康之家31703地块(DK20140047)项目一期总承包工程

泰康之家31703地块(DK20140047)项目一期总承包工程

文件编号 18385 工期 635天 开始时间 2016-06-15 结束时间 2018-03-11
任务数 22K 整理日期 2019/5/18 下载次数 4115
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
泰康之家31703地块(DK20140047)项目一期总承包工程

编号

任务名称

工期

开始时间

结束时间

1
项目总工期
635天 2016年06月15日 2018年03月11日
2
1#楼(嘉德艺术中心)
346天 2016年06月15日 2017年05月26日
3
地下室筏板及承台基础
40天 2016年06月15日 2016年07月24日
4
地下室墙柱及顶梁板
35天 2016年07月10日 2016年08月13日
5
一层柱墙及顶板
30天 2016年08月14日 2016年09月12日
6
二层柱墙及顶板(钢结构单位配合施工)
40天 2016年09月13日 2016年10月22日
7
地下室墙体砌筑
35天 2016年09月25日 2016年10月29日
8
一层墙体砌筑
20天 2016年10月30日 2016年11月18日
9
二层墙体砌筑
20天 2016年11月19日 2016年12月08日
10
主体结构验收
2天 2016年12月09日 2016年12月10日
11
地下室装饰工程(粗装饰)
40天 2016年12月11日 2017年01月19日
12
一层内装饰工程(粗装饰)
40天 2017年01月10日 2017年02月18日
13
二层内装饰工程(粗装饰)
35天 2017年02月10日 2017年03月16日
14
外墙粉刷及保温工程
70天 2017年02月05日 2017年04月15日
15
塔吊
150天 2016年06月15日 2016年11月11日
16
外墙脚手架
285天 2016年08月15日 2017年05月26日
17
机电预埋、防雷接地工程
305天 2016年06月15日 2017年04月15日
18
开闭所
50天 2017年02月10日 2017年03月31日
19
室外雨污水工程
60天 2017年05月30日 2017年07月28日
20
室外道路工程
100天 2017年08月10日 2017年11月17日
21
总包管理及配合工期
635天 2016年06月15日 2018年03月11日
22
收尾及竣工备案
30天 2018年02月10日 2018年03月11日

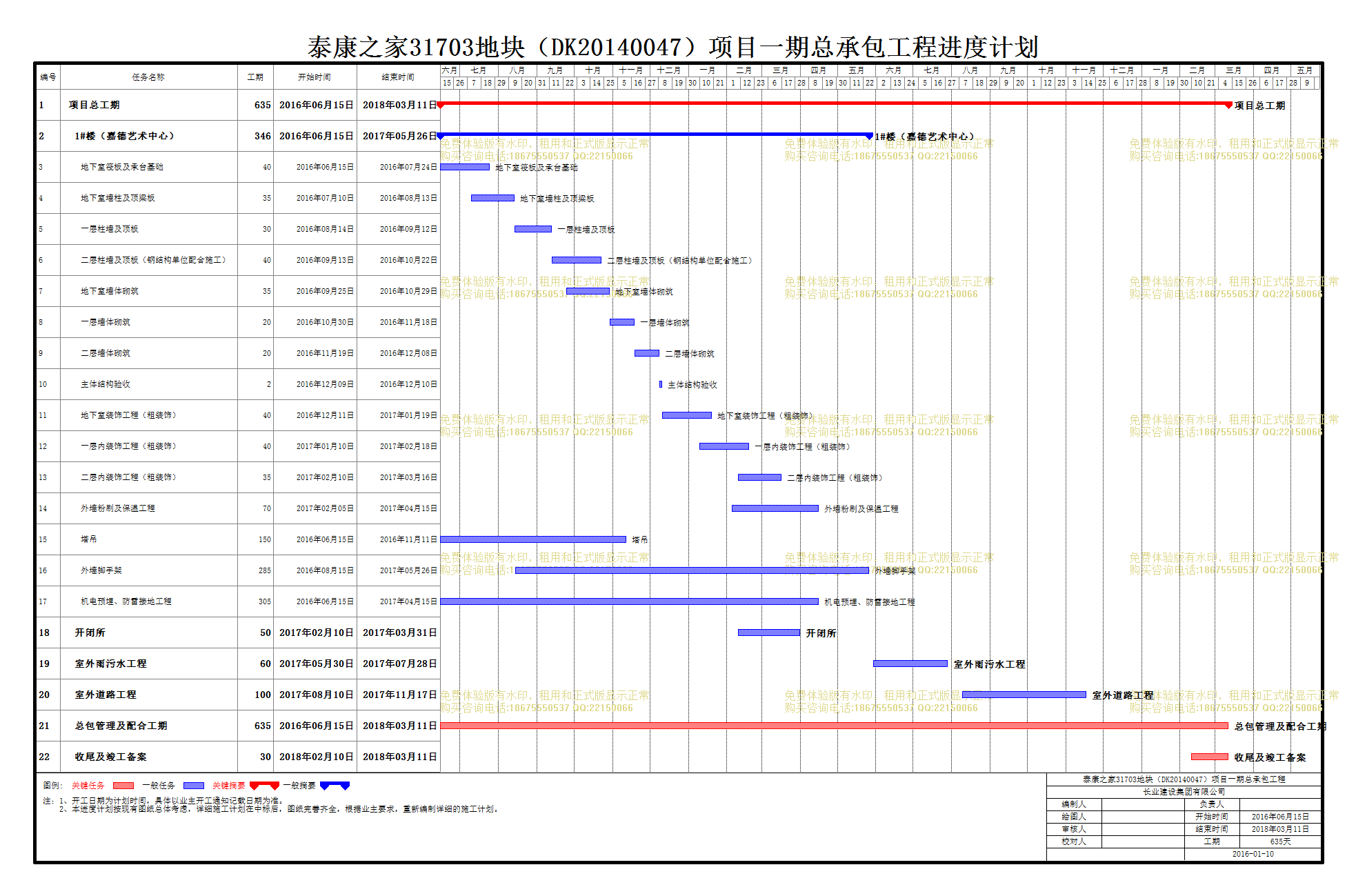

局部效果预览,详细内容请下载附件查看
