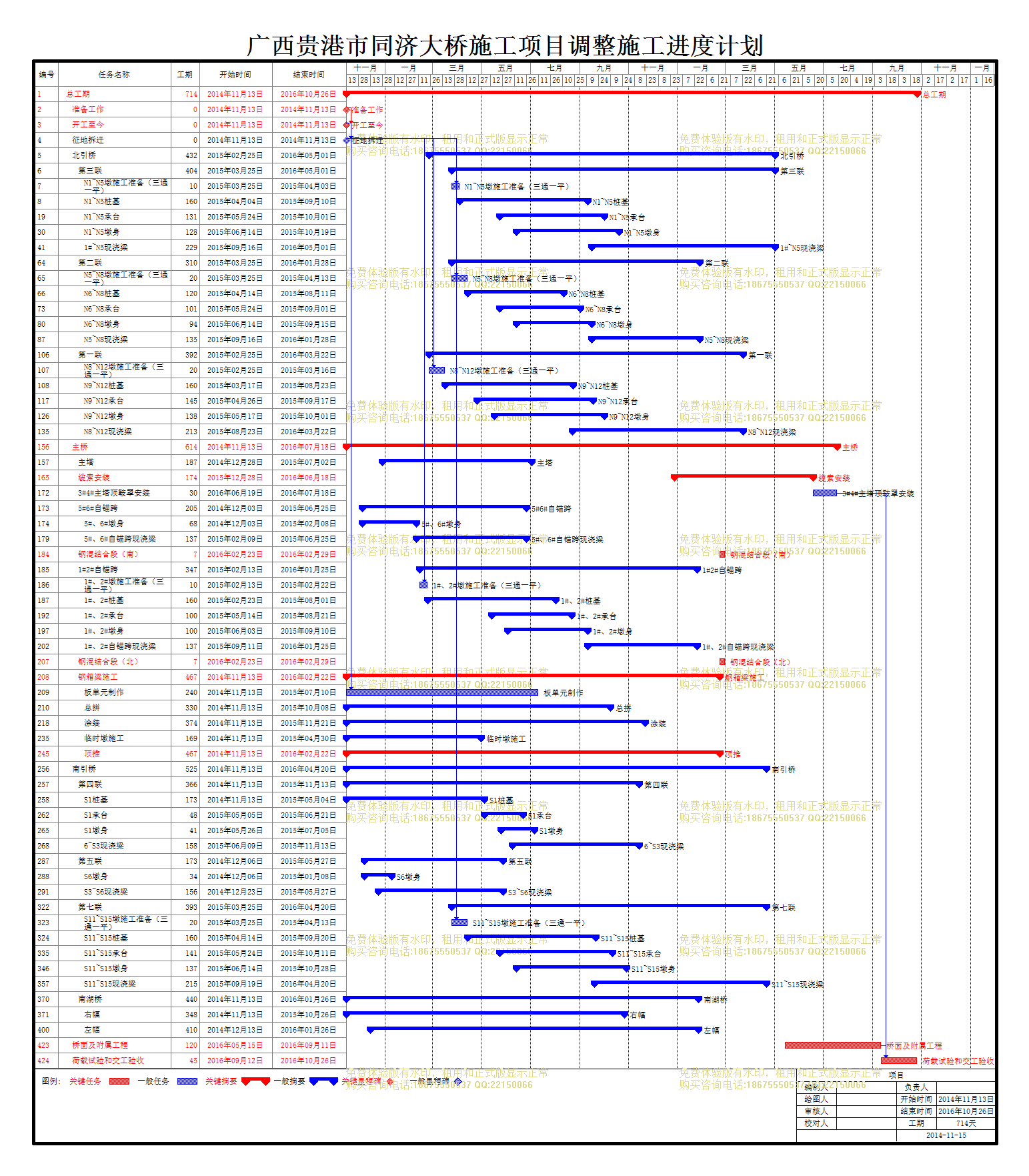

文件编号 18298 工期 714天 开始时间 2014-11-13 结束时间 2016-10-26
任务数 424K 整理日期 2019/5/18 下载次数 4124
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
项目

编号

任务名称

工期

开始时间

结束时间

1
总工期
714天 2014年11月13日 2016年10月26日
2
准备工作
0天 2014年11月13日 2014年11月13日
3
开工至今
0天 2014年11月13日 2014年11月13日
4
征地拆迁
0天 2014年11月13日 2014年11月13日
5
北引桥
432天 2015年02月25日 2016年05月01日
6
第三联
404天 2015年03月25日 2016年05月01日
7
N1~N5墩施工准备(三通一平)
10天 2015年03月25日 2015年04月03日
8
N1~N5桩基
160天 2015年04月04日 2015年09月10日
9
N1左
40天 2015年04月04日 2015年05月13日
10
N1右
40天 2015年05月14日 2015年06月22日
11
N2左
40天 2015年06月23日 2015年08月01日
12
N2右
40天 2015年08月02日 2015年09月10日
13
N3左
40天 2015年04月04日 2015年05月13日
14
N3右
40天 2015年05月14日 2015年06月22日
15
N4左
40天 2015年06月23日 2015年08月01日
16
N4右
40天 2015年08月02日 2015年09月10日
17
N5左
40天 2015年04月04日 2015年05月13日
18
N5右
40天 2015年05月14日 2015年06月22日
19
N1~N5承台
131天 2015年05月24日 2015年10月01日
20
N1左
21天 2015年05月24日 2015年06月13日
21
N1右
21天 2015年06月23日 2015年07月13日
22
N2左
21天 2015年05月24日 2015年06月13日
23
N2右
21天 2015年09月11日 2015年10月01日
24
N3左
21天 2015年05月24日 2015年06月13日
25
N3右
21天 2015年06月23日 2015年07月13日
26
N4左
21天 2015年08月12日 2015年09月01日
27
N4右
21天 2015年09月11日 2015年10月01日
28
N5左
21天 2015年05月24日 2015年06月13日
29
N5右
21天 2015年06月23日 2015年07月13日
30
N1~N5墩身
128天 2015年06月14日 2015年10月19日
31
N1左
18天 2015年06月14日 2015年07月01日
32
N1右
18天 2015年07月14日 2015年07月31日
33
N2左
18天 2015年06月14日 2015年07月01日
34
N2右
18天 2015年10月02日 2015年10月19日
35
N3左
18天 2015年06月14日 2015年07月01日
36
N3右
18天 2015年07月14日 2015年07月31日
37
N4左
14天 2015年09月02日 2015年09月15日
38
N4右
14天 2015年10月02日 2015年10月15日
39
N5左
14天 2015年06月14日 2015年06月27日
40
N5右
14天 2015年07月14日 2015年07月27日
41
1#~N5现浇梁
229天 2015年09月16日 2016年05月01日
42
N1~N5左幅排架、预压
30天 2015年09月16日 2015年10月15日
43
N1~N5右幅排架、预压
30天 2015年10月20日 2015年11月18日
44
A节段左
103天 2015年10月16日 2016年01月26日
45
模板
19天 2015年10月16日 2015年11月03日
46
钢筋
11天 2015年11月04日 2015年11月14日
47
混凝土浇筑(不含后浇带)
2天 2015年11月15日 2015年11月16日
48
A节段左后浇带
1天 2016年01月26日 2016年01月26日
49
A节段右
69天 2015年11月19日 2016年01月26日
50
模板
19天 2015年11月19日 2015年12月07日
51
钢筋
11天 2015年12月08日 2015年12月18日
52
混凝土浇筑(不含后浇带)
2天 2015年12月19日 2015年12月20日
53
A节段左后浇带
1天 2016年01月26日 2016年01月26日
54
B节段左
32天 2015年11月17日 2015年12月18日
55
B节段右
32天 2015年12月21日 2016年01月21日
56
C节段左
32天 2015年12月19日 2016年01月19日
57
C节段右
32天 2016年01月22日 2016年02月22日
58
D节段左
32天 2016年01月20日 2016年02月20日
59
D节段右
32天 2016年02月23日 2016年03月25日
60
E节段左
32天 2016年02月21日 2016年03月23日
61
E节段右
32天 2016年03月26日 2016年04月26日
62
左幅张拉
5天 2016年03月24日 2016年03月28日
63
右幅张拉
5天 2016年04月27日 2016年05月01日
64
第二联
310天 2015年03月25日 2016年01月28日
65
N5~N8墩施工准备(三通一平)
20天 2015年03月25日 2015年04月13日
66
N6~N8桩基
120天 2015年04月14日 2015年08月11日
67
N6左
40天 2015年04月14日 2015年05月23日
68
N6右
40天 2015年05月24日 2015年07月02日
69
N7左
40天 2015年07月03日 2015年08月11日
70
N7右
40天 2015年04月14日 2015年05月23日
71
N8左
40天 2015年05月24日 2015年07月02日
72
N8右
40天 2015年07月03日 2015年08月11日
73
N6~N8承台
101天 2015年05月24日 2015年09月01日
74
N6左
21天 2015年05月24日 2015年06月13日
75
N6右
21天 2015年07月03日 2015年07月23日
76
N7左
21天 2015年08月12日 2015年09月01日
77
N7右
21天 2015年05月24日 2015年06月13日
78
N8左
21天 2015年07月03日 2015年07月23日
79
N8右
21天 2015年08月12日 2015年09月01日
80
N6~N8墩身
94天 2015年06月14日 2015年09月15日
81
N6左
14天 2015年06月14日 2015年06月27日
82
N6右
14天 2015年07月24日 2015年08月06日
83
N7左
14天 2015年09月02日 2015年09月15日
84
N7右
14天 2015年06月14日 2015年06月27日
85
N8左
14天 2015年07月24日 2015年08月06日
86
N8右
14天 2015年09月02日 2015年09月15日
87
N5~N8现浇梁
135天 2015年09月16日 2016年01月28日
88
N6~N8左幅排架、预压
30天 2015年09月16日 2015年10月15日
89
N6~N8右幅排架、预压
30天 2015年09月16日 2015年10月15日
90
1节段左
33天 2015年10月16日 2015年11月17日
91
模板
19天 2015年10月16日 2015年11月03日
92
钢筋
11天 2015年11月04日 2015年11月14日
93
混凝土浇筑(不含后浇带)
2天 2015年11月15日 2015年11月16日
94
1节段左后浇带
1天 2015年11月17日 2015年11月17日
95
1节段右
33天 2015年10月16日 2015年11月17日
96
模板
19天 2015年10月16日 2015年11月03日
97
钢筋
11天 2015年11月04日 2015年11月14日
98
混凝土浇筑(不含后浇带)
2天 2015年11月15日 2015年11月16日
99
1节段右后浇带
1天 2015年11月17日 2015年11月17日
100
2节段左
35天 2015年11月17日 2015年12月21日
101
2节段右
35天 2015年11月17日 2015年12月21日
102
3节段左
35天 2015年12月22日 2016年01月25日
103
3节段右
35天 2015年12月22日 2016年01月25日
104
左幅张拉
3天 2016年01月26日 2016年01月28日
105
右幅张拉
3天 2016年01月26日 2016年01月28日
106
第一联
392天 2015年02月25日 2016年03月22日
107
N8~N12墩施工准备(三通一平)
20天 2015年02月25日 2015年03月16日
108
N9~N12桩基
160天 2015年03月17日 2015年08月23日
109
N9左
40天 2015年03月17日 2015年04月25日
110
N9右
40天 2015年04月26日 2015年06月04日
111
N10左
40天 2015年06月05日 2015年07月14日
112
N10右
40天 2015年07月15日 2015年08月23日
113
N11左
40天 2015年03月17日 2015年04月25日
114
N11右
40天 2015年04月26日 2015年06月04日
115
N12左
40天 2015年06月05日 2015年07月14日
116
N12右
40天 2015年07月15日 2015年08月23日
117
N9~N12承台
145天 2015年04月26日 2015年09月17日
118
N9左
21天 2015年04月26日 2015年05月16日
119
N9右
21天 2015年06月05日 2015年06月25日
120
N10左
21天 2015年07月15日 2015年08月04日
121
N10右
21天 2015年08月24日 2015年09月13日
122
N11左
21天 2015年04月26日 2015年05月16日
123
N11右
21天 2015年06月05日 2015年06月25日
124
N12左
25天 2015年07月15日 2015年08月08日
125
N12右
25天 2015年08月24日 2015年09月17日
126
N9~N12墩身
138天 2015年05月17日 2015年10月01日
127
N9左
14天 2015年05月17日 2015年05月30日
128
N9右
14天 2015年06月26日 2015年07月09日
129
N10左
14天 2015年08月05日 2015年08月18日
130
N10右
14天 2015年09月14日 2015年09月27日
131
N11左
14天 2015年05月17日 2015年05月30日
132
N11右
14天 2015年06月26日 2015年07月09日
133
N12左
14天 2015年08月09日 2015年08月22日
134
N12右
14天 2015年09月18日 2015年10月01日
135
N8~N12现浇梁
213天 2015年08月23日 2016年03月22日
136
左幅排架、预压
30天 2015年08月23日 2015年09月21日
137
右幅排架、预压
30天 2015年10月02日 2015年10月31日
138
A节段左
35天 2015年09月22日 2015年10月26日
139
模板
19天 2015年09月22日 2015年10月10日
140
钢筋
13天 2015年10月11日 2015年10月23日
141
混凝土浇筑(不含后浇带)
2天 2015年10月24日 2015年10月25日
142
A节段左后浇带
1天 2015年10月26日 2015年10月26日
143
A节段右
35天 2015年11月01日 2015年12月05日
144
模板
19天 2015年11月01日 2015年11月19日
145
钢筋
13天 2015年11月20日 2015年12月02日
146
混凝土浇筑(不含后浇带)
2天 2015年12月03日 2015年12月04日
147
A节段右后浇带
1天 2015年12月05日 2015年12月05日
148
B节段左
35天 2015年10月26日 2015年11月29日
149
B节段右
35天 2015年12月05日 2016年01月08日
150
C节段左
35天 2015年11月30日 2016年01月03日
151
C节段右
35天 2016年01月09日 2016年02月12日
152
D节段左
35天 2016年01月04日 2016年02月07日
153
D节段右
35天 2016年02月13日 2016年03月18日
154
左幅张拉
4天 2016年02月08日 2016年02月11日
155
右幅张拉
4天 2016年03月19日 2016年03月22日
156
主桥
614天 2014年11月13日 2016年07月18日
157
主塔
187天 2014年12月28日 2015年07月02日
158
3#横梁
44天 2014年12月28日 2015年02月09日
159
3#主塔7#~19节段
143天 2015年02月10日 2015年07月02日
160
左幅
132天 2015年02月21日 2015年07月02日
161
右幅
132天 2015年02月10日 2015年06月21日
162
4#主塔7#~19节段
139天 2015年01月10日 2015年05月28日
163
左幅
132天 2015年01月17日 2015年05月28日
164
右幅
132天 2015年01月10日 2015年05月21日
165
缆索安装
174天 2015年12月28日 2016年06月18日
166
施工准备
25天 2015年12月28日 2016年01月21日
167
安装索鞍、散索鞍
19天 2016年01月22日 2016年02月09日
168
安装猫道
20天 2016年02月10日 2016年02月29日
169
安装主缆、吊索
60天 2016年03月01日 2016年04月29日
170
体系转换
15天 2016年04月30日 2016年05月14日
171
缆索防护
35天 2016年05月15日 2016年06月18日
172
3#4#主塔顶鞍罩安装
30天 2016年06月19日 2016年07月18日
173
5#6#自锚跨
205天 2014年12月03日 2015年06月25日
174
5#、6#墩身
68天 2014年12月03日 2015年02月08日
175
5#左幅
20天 2014年12月23日 2015年01月11日
176
5#右幅
20天 2014年12月03日 2014年12月22日
177
6#左幅
14天 2015年01月26日 2015年02月08日
178
6#右幅
14天 2015年01月12日 2015年01月25日
179
5#、6#自锚跨现浇梁
137天 2015年02月09日 2015年06月25日
180
排架搭设、预压
45天 2015年02月09日 2015年03月25日
181
1节段
50天 2015年03月26日 2015年05月14日
182
2节段
15天 2015年05月15日 2015年05月29日
183
3节段
27天 2015年05月30日 2015年06月25日
184
钢混结合段(南)
7天 2016年02月23日 2016年02月29日
185
1#2#自锚跨
347天 2015年02月13日 2016年01月25日
186
1#、2#墩施工准备(三通一平)
10天 2015年02月13日 2015年02月22日
187
1#、2#桩基
160天 2015年02月23日 2015年08月01日
188
1#左幅
80天 2015年02月23日 2015年05月13日
189
1#右幅
80天 2015年05月14日 2015年08月01日
190
2#左幅
80天 2015年02月23日 2015年05月13日
191
2#右幅
80天 2015年05月14日 2015年08月01日
192
1#、2#承台
100天 2015年05月14日 2015年08月21日
193
1#左幅
20天 2015年05月14日 2015年06月02日
194
1#右幅
20天 2015年08月02日 2015年08月21日
195
2#左幅
20天 2015年05月14日 2015年06月02日
196
2#右幅
20天 2015年08月02日 2015年08月21日
197
1#、2#墩身
100天 2015年06月03日 2015年09月10日
198
1#左幅
20天 2015年06月03日 2015年06月22日
199
1#右幅
20天 2015年08月22日 2015年09月10日
200
2#左幅
14天 2015年06月03日 2015年06月16日
201
2#右幅
14天 2015年08月22日 2015年09月04日
202
1#、2#自锚跨现浇梁
137天 2015年09月11日 2016年01月25日
203
排架搭设、预压
45天 2015年09月11日 2015年10月25日
204
1节段
50天 2015年10月26日 2015年12月14日
205
2节段
15天 2015年12月15日 2015年12月29日
206
3节段
27天 2015年12月30日 2016年01月25日
207
钢混结合段(北)
7天 2016年02月23日 2016年02月29日
208
钢箱梁施工
467天 2014年11月13日 2016年02月22日
209
板单元制作
240天 2014年11月13日 2015年07月10日
210
总拼
330天 2014年11月13日 2015年10月08日
211
第二轮总拼6节梁段
50天 2014年11月13日 2015年01月01日
212
第三轮总拼8节梁段
45天 2015年01月02日 2015年02月15日
213
第四轮总拼8节梁段
45天 2015年02月16日 2015年04月01日
214
第五轮总拼8节梁段
55天 2015年04月02日 2015年05月26日
215
第六轮总拼8节梁段
45天 2015年05月27日 2015年07月10日
216
第七轮总拼8节梁段
45天 2015年07月11日 2015年08月24日
217
第八轮总拼8节梁段
45天 2015年08月25日 2015年10月08日
218
涂装
374天 2014年11月13日 2015年11月21日
219
第一轮涂装1-2
12天 2014年11月13日 2014年11月24日
220
第一轮涂装3-6
30天 2014年11月25日 2014年12月24日
221
第二轮涂装7-9
22天 2015年01月02日 2015年01月23日
222
第二轮涂装10-12
22天 2015年01月24日 2015年02月14日
223
第三轮涂装13-15
17天 2015年02月16日 2015年03月04日
224
第三轮涂装16-20
27天 2015年03月05日 2015年03月31日
225
第四轮涂装21-23
27天 2015年04月02日 2015年04月28日
226
第四轮涂装24-28
27天 2015年04月29日 2015年05月25日
227
第五轮涂装29-31
17天 2015年05月27日 2015年06月12日
228
第五轮涂装32-36
27天 2015年06月13日 2015年07月09日
229
第六轮涂装37-39
17天 2015年07月11日 2015年07月27日
230
第六轮涂装40-44
27天 2015年07月28日 2015年08月23日
231
第七轮涂装45-47
17天 2015年08月25日 2015年09月10日
232
第七轮涂装48-52
27天 2015年09月11日 2015年10月07日
233
第八轮涂装53-55
17天 2015年10月09日 2015年10月25日
234
第八轮涂装56-61
27天 2015年10月26日 2015年11月21日
235
临时墩施工
169天 2014年11月13日 2015年04月30日
236
3#临时墩下放
20天 2014年11月13日 2014年12月02日
237
3#临时墩浇筑张拉
12天 2014年12月03日 2014年12月14日
238
3#临时墩上部接长
55天 2014年12月15日 2015年02月07日
239
4#临时墩浇筑张拉
12天 2014年11月13日 2014年11月24日
240
4#临时墩上部接长
50天 2014年11月25日 2015年01月13日
241
5#临时墩下放
11天 2014年12月15日 2014年12月25日
242
5#临时墩浇筑张拉
15天 2014年12月26日 2015年01月09日
243
5#临时墩上部接长
48天 2015年01月10日 2015年02月26日
244
6#、7#临时墩施工
63天 2015年02月27日 2015年04月30日
245
顶推
467天 2014年11月13日 2016年02月22日
246
平台搭设
15天 2014年11月13日 2014年11月27日
247
第一轮7节
64天 2014年11月28日 2015年01月30日
248
第二轮5节
42天 2015年01月31日 2015年03月13日
249
第三轮2节
22天 2015年03月14日 2015年04月04日
250
第三轮6节
45天 2015年04月05日 2015年05月19日
251
第四轮8节
55天 2015年05月20日 2015年07月13日
252
第五轮8节
55天 2015年07月14日 2015年09月06日
253
第六轮8节
55天 2015年09月07日 2015年10月31日
254
第七轮8节
55天 2015年11月01日 2015年12月25日
255
第八轮9节
59天 2015年12月26日 2016年02月22日
256
南引桥
525天 2014年11月13日 2016年04月20日
257
第四联
366天 2014年11月13日 2015年11月13日
258
S1桩基
173天 2014年11月13日 2015年05月04日
259
S1左
40天 2014年11月13日 2014年12月22日
260
S1-1、S1-3处理、施工
60天 2015年01月25日 2015年03月25日
261
S1-2、S1-4桩基
40天 2015年03月26日 2015年05月04日
262
S1承台
48天 2015年05月05日 2015年06月21日
263
S1左
21天 2015年05月05日 2015年05月25日
264
S1右
21天 2015年06月01日 2015年06月21日
265
S1墩身
41天 2015年05月26日 2015年07月05日
266
S1左
14天 2015年05月26日 2015年06月08日
267
S1右
14天 2015年06月22日 2015年07月05日
268
6~S3现浇梁
158天 2015年06月09日 2015年11月13日
269
左幅排架、预压
30天 2015年06月09日 2015年07月08日
270
右幅排架、预压
30天 2015年07月06日 2015年08月04日
271
1节段左
35天 2015年07月09日 2015年08月12日
272
模板
19天 2015年07月09日 2015年07月27日
273
钢筋
13天 2015年07月28日 2015年08月09日
274
混凝土浇筑(不含后浇带)
2天 2015年08月10日 2015年08月11日
275
1节段左后浇带
1天 2015年08月12日 2015年08月12日
276
1节段右
35天 2015年08月05日 2015年09月08日
277
模板
19天 2015年08月05日 2015年08月23日
278
钢筋
13天 2015年08月24日 2015年09月05日
279
混凝土浇筑(不含后浇带)
2天 2015年09月06日 2015年09月07日
280
1节段右后浇带
1天 2015年09月08日 2015年09月08日
281
2节段左
32天 2015年08月12日 2015年09月12日
282
2节段右
32天 2015年09月08日 2015年10月09日
283
3节段左
32天 2015年09月13日 2015年10月14日
284
3节段右
32天 2015年10月10日 2015年11月10日
285
左幅张拉
3天 2015年10月15日 2015年10月17日
286
右幅张拉
3天 2015年11月11日 2015年11月13日
287
第五联
173天 2014年12月06日 2015年05月27日
288
S6墩身
34天 2014年12月06日 2015年01月08日
289
S6左
17天 2014年12月23日 2015年01月08日
290
S6右
17天 2014年12月06日 2014年12月22日
291
S3~S6现浇梁
156天 2014年12月23日 2015年05月27日
292
左幅排架、预压
30天 2015年01月09日 2015年02月07日
293
右幅排架、预压
30天 2014年12月23日 2015年01月21日
294
A节段左
35天 2015年02月08日 2015年03月14日
295
模板
19天 2015年02月08日 2015年02月26日
296
钢筋
13天 2015年02月27日 2015年03月11日
297
混凝土浇筑(不含后浇带)
2天 2015年03月12日 2015年03月13日
298
A节段左后浇带
1天 2015年03月14日 2015年03月14日
299
A节段右
53天 2015年01月22日 2015年03月15日
300
模板
19天 2015年01月22日 2015年02月09日
301
钢筋
14天 2015年02月27日 2015年03月12日
302
混凝土浇筑(不含后浇带)
2天 2015年03月13日 2015年03月14日
303
A节段右后浇带
1天 2015年03月15日 2015年03月15日
304
B节段左
35天 2015年03月14日 2015年04月17日
305
模板
19天 2015年03月14日 2015年04月01日
306
钢筋
14天 2015年04月02日 2015年04月15日
307
砼浇筑
2天 2015年04月16日 2015年04月17日
308
B节段右
35天 2015年03月15日 2015年04月18日
309
模板
19天 2015年03月15日 2015年04月02日
310
钢筋
14天 2015年04月03日 2015年04月16日
311
砼浇筑
2天 2015年04月17日 2015年04月18日
312
C节段左
35天 2015年04月18日 2015年05月22日
313
模板
19天 2015年04月18日 2015年05月06日
314
钢筋
14天 2015年05月07日 2015年05月20日
315
砼浇筑
2天 2015年05月21日 2015年05月22日
316
C节段右
35天 2015年04月19日 2015年05月23日
317
模板
19天 2015年04月19日 2015年05月07日
318
钢筋
14天 2015年05月08日 2015年05月21日
319
砼浇筑
2天 2015年05月22日 2015年05月23日
320
左幅张拉
4天 2015年05月23日 2015年05月26日
321
右幅张拉
4天 2015年05月24日 2015年05月27日
322
第七联
393天 2015年03月25日 2016年04月20日
323
S11~S15墩施工准备(三通一平)
20天 2015年03月25日 2015年04月13日
324
S11~S15桩基
160天 2015年04月14日 2015年09月20日
325
S11左
60天 2015年04月14日 2015年06月12日
326
S11右
100天 2015年06月13日 2015年09月20日
327
S12左
40天 2015年04月14日 2015年05月23日
328
S12右
40天 2015年05月24日 2015年07月02日
329
S13左
40天 2015年07月03日 2015年08月11日
330
S13右
40天 2015年07月03日 2015年08月11日
331
S14左
40天 2015年04月14日 2015年05月23日
332
S14右
40天 2015年05月24日 2015年07月02日
333
S15左
60天 2015年04月14日 2015年06月12日
334
S15右
100天 2015年06月13日 2015年09月20日
335
S11~S15承台
141天 2015年05月24日 2015年10月11日
336
S11左
21天 2015年06月13日 2015年07月03日
337
S11右
21天 2015年09月21日 2015年10月11日
338
S12左
21天 2015年05月24日 2015年06月13日
339
S12右
21天 2015年07月03日 2015年07月23日
340
S13左
21天 2015年08月12日 2015年09月01日
341
S13右
21天 2015年08月12日 2015年09月01日
342
S14左
21天 2015年05月24日 2015年06月13日
343
S14右
21天 2015年07月03日 2015年07月23日
344
S15左
21天 2015年06月13日 2015年07月03日
345
S15右
21天 2015年09月21日 2015年10月11日
346
S11~S15墩身
137天 2015年06月14日 2015年10月28日
347
S11左
17天 2015年07月04日 2015年07月20日
348
S11右
17天 2015年10月12日 2015年10月28日
349
S12左
17天 2015年06月14日 2015年06月30日
350
S12右
17天 2015年07月24日 2015年08月09日
351
S13左
17天 2015年09月02日 2015年09月18日
352
S13右
17天 2015年09月02日 2015年09月18日
353
S14左
17天 2015年06月14日 2015年06月30日
354
S14右
17天 2015年07月24日 2015年08月09日
355
S15左
17天 2015年07月04日 2015年07月20日
356
S15右
17天 2015年10月12日 2015年10月28日
357
S11~S15现浇梁
215天 2015年09月19日 2016年04月20日
358
左幅排架、预压
30天 2015年09月19日 2015年10月18日
359
右幅排架、预压
30天 2015年10月29日 2015年11月27日
360
A节段左
35天 2015年10月19日 2015年11月22日
361
A节段右
35天 2015年11月28日 2016年01月01日
362
B节段左
35天 2015年11月23日 2015年12月27日
363
B节段右
35天 2016年01月02日 2016年02月05日
364
C节段左
35天 2015年12月28日 2016年01月31日
365
C节段右
35天 2016年02月06日 2016年03月11日
366
D节段左
35天 2016年02月01日 2016年03月06日
367
D节段右
35天 2016年03月12日 2016年04月15日
368
左幅张拉
5天 2016年03月07日 2016年03月11日
369
右幅张拉
5天 2016年04月16日 2016年04月20日
370
南湖桥
440天 2014年11月13日 2016年01月26日
371
右幅
348天 2014年11月13日 2015年10月26日
372
S7 1#块施工
23天 2014年11月13日 2014年12月05日
373
S7 2~5#块施工
68天 2014年12月06日 2015年02月11日
374
S7 6~14#块施工
153天 2015年02月27日 2015年07月29日
375
S7 15#块施工
25天 2015年07月30日 2015年08月23日
376
S8 0#块施工
45天 2014年12月13日 2015年01月26日
377
S8 1#块施工
23天 2015年01月27日 2015年02月18日
378
S8 2#块施工
17天 2015年02月19日 2015年03月07日
379
S8 3~11#块施工
153天 2015年03月08日 2015年08月07日
380
S8 12#块施工
25天 2015年08月08日 2015年09月01日
381
S9 0#块施工
45天 2015年02月27日 2015年04月12日
382
S9 1#块施工
23天 2015年04月13日 2015年05月05日
383
预压
3天 2015年04月13日 2015年04月15日
384
模板安装
5天 2015年04月16日 2015年04月20日
385
钢筋绑扎
6天 2015年04月21日 2015年04月26日
386
浇筑
1天 2015年04月27日 2015年04月27日
387
等强、张拉
8天 2015年04月28日 2015年05月05日
388
S9 2~10#块施工
136天 2015年05月06日 2015年09月18日
389
S9 11#块施工
25天 2015年09月19日 2015年10月13日
390
S10 0#块施工
45天 2015年03月29日 2015年05月12日
391
支架安装
10天 2015年03月29日 2015年04月07日
392
预压
7天 2015年04月08日 2015年04月14日
393
模板安装
9天 2015年04月15日 2015年04月23日
394
钢筋绑扎
10天 2015年04月24日 2015年05月03日
395
砼浇筑
1天 2015年05月04日 2015年05月04日
396
等强、张拉
8天 2015年05月05日 2015年05月12日
397
S10 1#块施工
23天 2015年05月13日 2015年06月04日
398
S10 2~8#块施工
119天 2015年06月05日 2015年10月01日
399
S10 9#块施工
25天 2015年10月02日 2015年10月26日
400
左幅
410天 2014年12月13日 2016年01月26日
401
S7 1#块施工
23天 2014年12月13日 2015年01月04日
402
S7 2~3#块施工
34天 2015年01月05日 2015年02月07日
403
S7 4~14#块施工
177天 2015年02月28日 2015年08月23日
404
S7 15#块施工
25天 2015年08月24日 2015年09月17日
405
S8 0#块施工
45天 2014年12月28日 2015年02月10日
406
S8 1#块施工
23天 2015年02月11日 2015年03月05日
407
S8 2~11#块施工
170天 2015年03月06日 2015年08月22日
408
S8 12#块施工
25天 2015年08月23日 2015年09月16日
409
S9 0#块施工
45天 2015年03月05日 2015年04月18日
410
支架安装
10天 2015年03月05日 2015年03月14日
411
预压
7天 2015年03月15日 2015年03月21日
412
模板安装
9天 2015年03月22日 2015年03月30日
413
钢筋绑扎
10天 2015年03月31日 2015年04月09日
414
砼浇筑
1天 2015年04月10日 2015年04月10日
415
等强、张拉
8天 2015年04月11日 2015年04月18日
416
S9 1#块施工
23天 2015年04月19日 2015年05月11日
417
S9 2~10#块施工
136天 2015年05月12日 2015年09月24日
418
S9 11#块施工
25天 2015年09月25日 2015年10月19日
419
S10 0#块施工
45天 2015年06月29日 2015年08月12日
420
S10 1#块施工
23天 2015年08月13日 2015年09月04日
421
S10 2~8#块施工
119天 2015年09月05日 2016年01月01日
422
S10 9#块施工
25天 2016年01月02日 2016年01月26日
423
桥面及附属工程
120天 2016年05月15日 2016年09月11日
424
荷载试验和交工验收
45天 2016年09月12日 2016年10月26日
