 万象华庭项目2018-2019施工进度计划

万象华庭项目2018-2019施工进度计划

文件编号 18257 工期 199天 开始时间 2018-10-29 结束时间 2019-05-15
任务数 34K 整理日期 2019/5/18 下载次数 4125
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

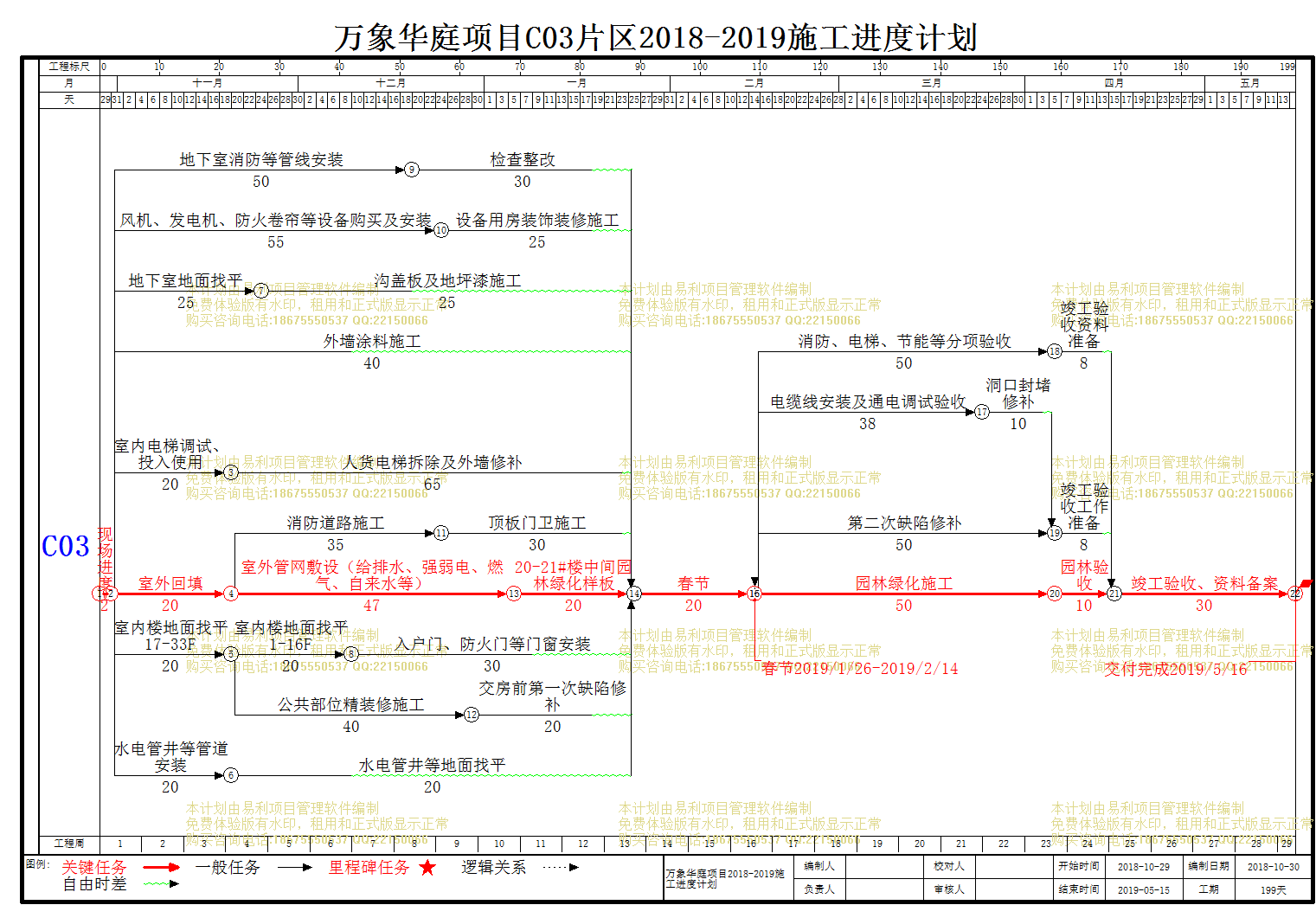

万象华庭项目2018-2019施工进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
现场进度
2天 2018-10-29 2018-10-30
2
室外回填
20天 2018-10-31 2018-11-19 1
3
室内电梯调试、投入使用
20天 2018-10-31 2018-11-19 1
4
人货电梯拆除及外墙修补
65天 2018-11-20 2019-01-23 3
5
春节
20天 2019-01-26 2019-02-14 15,4,19,22,25,12,13,17,7,10
6
地下室地面找平
25天 2018-10-31 2018-11-24 1
7
沟盖板及地坪漆施工
25天 2018-11-25 2018-12-19 6
8
室内楼地面找平17-33F
20天 2018-10-31 2018-11-19 1
9
室内楼地面找平1-16F
20天 2018-11-20 2018-12-09 8
10
入户门、防火门等门窗安装
30天 2018-12-10 2019-01-08 9
11
公共部位精装修施工
40天 2018-11-20 2018-12-29 8
12
交房前第一次缺陷修补
20天 2018-12-30 2019-01-18 11
13
外墙涂料施工
40天 2018-10-31 2018-12-09 1
14
水电管井等管道安装
20天 2018-10-31 2018-11-19 1
15
水电管井等地面找平
20天 2018-11-20 2018-12-09 14
16
风机、发电机、防火卷帘等设备购买及安装
55天 2018-10-31 2018-12-24 1
17
设备用房装饰装修施工
25天 2018-12-25 2019-01-18 16
18
地下室消防等管线安装
50天 2018-10-31 2018-12-19 1
19
检查整改
30天 2018-12-20 2019-01-18 18
20
竣工验收、资料备案
30天 2019-04-16 2019-05-15 29,30,32
21
消防道路施工
35天 2018-11-20 2018-12-24 2
22
顶板门卫施工
30天 2018-12-25 2019-01-23 21
23
第二次缺陷修补
50天 2019-02-15 2019-04-05 5
24
室外管网敷设(给排水、强弱电、燃气、自来水等)
47天 2018-11-20 2019-01-05 2
25
20-21#楼中间园林绿化样板
20天 2019-01-06 2019-01-25 24
26
消防、电梯、节能等分项验收
50天 2019-02-15 2019-04-05 5
27
电缆线安装及通电调试验收
38天 2019-02-15 2019-03-24 5
28
洞口封堵修补
10天 2019-03-25 2019-04-03 27
29
竣工验收工作准备
8天 2019-04-06 2019-04-13 28,23
30
竣工验收资料准备
8天 2019-04-06 2019-04-13 26
31
园林绿化施工
50天 2019-02-15 2019-04-05 5
32
园林验收
10天 2019-04-06 2019-04-15 31
33
春节2019/1/26-2019/2/14
0天 2019-02-15 2019-02-15 5
34
交付完成2019/5/16
0天 2019-05-15 2019-05-15 20
