 巢湖琥珀新天地西苑10、11、12、13#楼2018年进度计划

巢湖琥珀新天地西苑10、11、12、13#楼2018年进度计划

文件编号 17673 工期 281天 开始时间 2018-03-10 结束时间 2018-12-15
任务数 53K 整理日期 2019/5/17 下载次数 4150
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

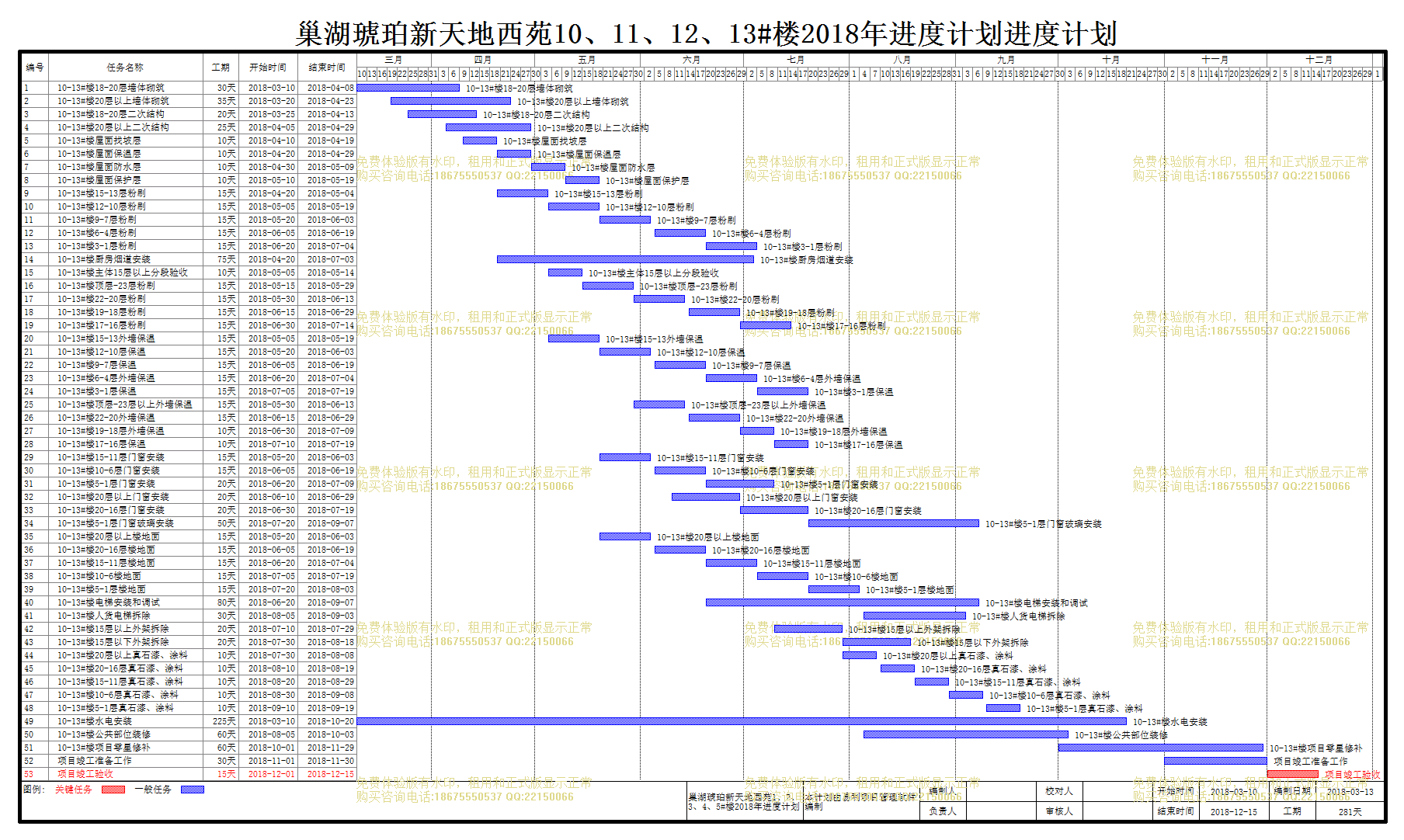

巢湖琥珀新天地西苑10、11、12、13#楼2018年进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
10-13#楼18-20层墙体砌筑
30天 2018-03-10 2018-04-08
2
10-13#楼20层以上墙体砌筑
35天 2018-03-20 2018-04-23
3
10-13#楼18-20层二次结构
20天 2018-03-25 2018-04-13
4
10-13#楼20层以上二次结构
25天 2018-04-05 2018-04-29
5
10-13#楼屋面找坡层
10天 2018-04-10 2018-04-19
6
10-13#楼屋面保温层
10天 2018-04-20 2018-04-29
7
10-13#楼屋面防水层
10天 2018-04-30 2018-05-09
8
10-13#楼屋面保护层
10天 2018-05-10 2018-05-19
9
10-13#楼15-13层粉刷
15天 2018-04-20 2018-05-04
10
10-13#楼12-10层粉刷
15天 2018-05-05 2018-05-19
11
10-13#楼9-7层粉刷
15天 2018-05-20 2018-06-03
12
10-13#楼6-4层粉刷
15天 2018-06-05 2018-06-19
13
10-13#楼3-1层粉刷
15天 2018-06-20 2018-07-04
14
10-13#楼厨房烟道安装
75天 2018-04-20 2018-07-03
15
10-13#楼主体15层以上分段验收
10天 2018-05-05 2018-05-14
16
10-13#楼顶层-23层粉刷
15天 2018-05-15 2018-05-29
17
10-13#楼22-20层粉刷
15天 2018-05-30 2018-06-13
18
10-13#楼19-18层粉刷
15天 2018-06-15 2018-06-29
19
10-13#楼17-16层粉刷
15天 2018-06-30 2018-07-14
20
10-13#楼15-13外墙保温
15天 2018-05-05 2018-05-19
21
10-13#楼12-10层保温
15天 2018-05-20 2018-06-03
22
10-13#楼9-7层保温
15天 2018-06-05 2018-06-19
23
10-13#楼6-4层外墙保温
15天 2018-06-20 2018-07-04
24
10-13#楼3-1层保温
15天 2018-07-05 2018-07-19
25
10-13#楼顶层-23层以上外墙保温
15天 2018-05-30 2018-06-13
26
10-13#楼22-20外墙保温
15天 2018-06-15 2018-06-29
27
10-13#楼19-18层外墙保温
10天 2018-06-30 2018-07-09
28
10-13#楼17-16层保温
10天 2018-07-10 2018-07-19
29
10-13#楼15-11层门窗安装
15天 2018-05-20 2018-06-03
30
10-13#楼10-6层门窗安装
15天 2018-06-05 2018-06-19
31
10-13#楼5-1层门窗安装
20天 2018-06-20 2018-07-09
32
10-13#楼20层以上门窗安装
20天 2018-06-10 2018-06-29
33
10-13#楼20-16层门窗安装
20天 2018-06-30 2018-07-19
34
10-13#楼5-1层门窗玻璃安装
50天 2018-07-20 2018-09-07
35
10-13#楼20层以上楼地面
15天 2018-05-20 2018-06-03
36
10-13#楼20-16层楼地面
15天 2018-06-05 2018-06-19
37
10-13#楼15-11层楼地面
15天 2018-06-20 2018-07-04
38
10-13#楼10-6楼地面
15天 2018-07-05 2018-07-19
39
10-13#楼5-1层楼地面
15天 2018-07-20 2018-08-03
40
10-13#楼电梯安装和调试
80天 2018-06-20 2018-09-07
41
10-13#楼人货电梯拆除
30天 2018-08-05 2018-09-03
42
10-13#楼15层以上外架拆除
20天 2018-07-10 2018-07-29
43
10-13#楼15层以下外架拆除
20天 2018-07-30 2018-08-18
44
10-13#楼20层以上真石漆、涂料
10天 2018-07-30 2018-08-08
45
10-13#楼20-16层真石漆、涂料
10天 2018-08-10 2018-08-19
46
10-13#楼15-11层真石漆、涂料
10天 2018-08-20 2018-08-29
47
10-13#楼10-6层真石漆、涂料
10天 2018-08-30 2018-09-08
48
10-13#楼5-1层真石漆、涂料
10天 2018-09-10 2018-09-19
49
10-13#楼水电安装
225天 2018-03-10 2018-10-20
50
10-13#楼公共部位装修
60天 2018-08-05 2018-10-03
51
10-13#楼项目零星修补
60天 2018-10-01 2018-11-29
52
项目竣工准备工作
30天 2018-11-01 2018-11-30
53
项目竣工验收
15天 2018-12-01 2018-12-15
