 安宁温泉国际会议中心及附属设施建设工程(三标段商业部分)

安宁温泉国际会议中心及附属设施建设工程(三标段商业部分)

文件编号 17625 工期 180天 开始时间 2014-10-20 结束时间 2015-04-17
任务数 24K 整理日期 2019/5/17 下载次数 4136
下载地址 计划文件点击下载(登录后才可以下载)

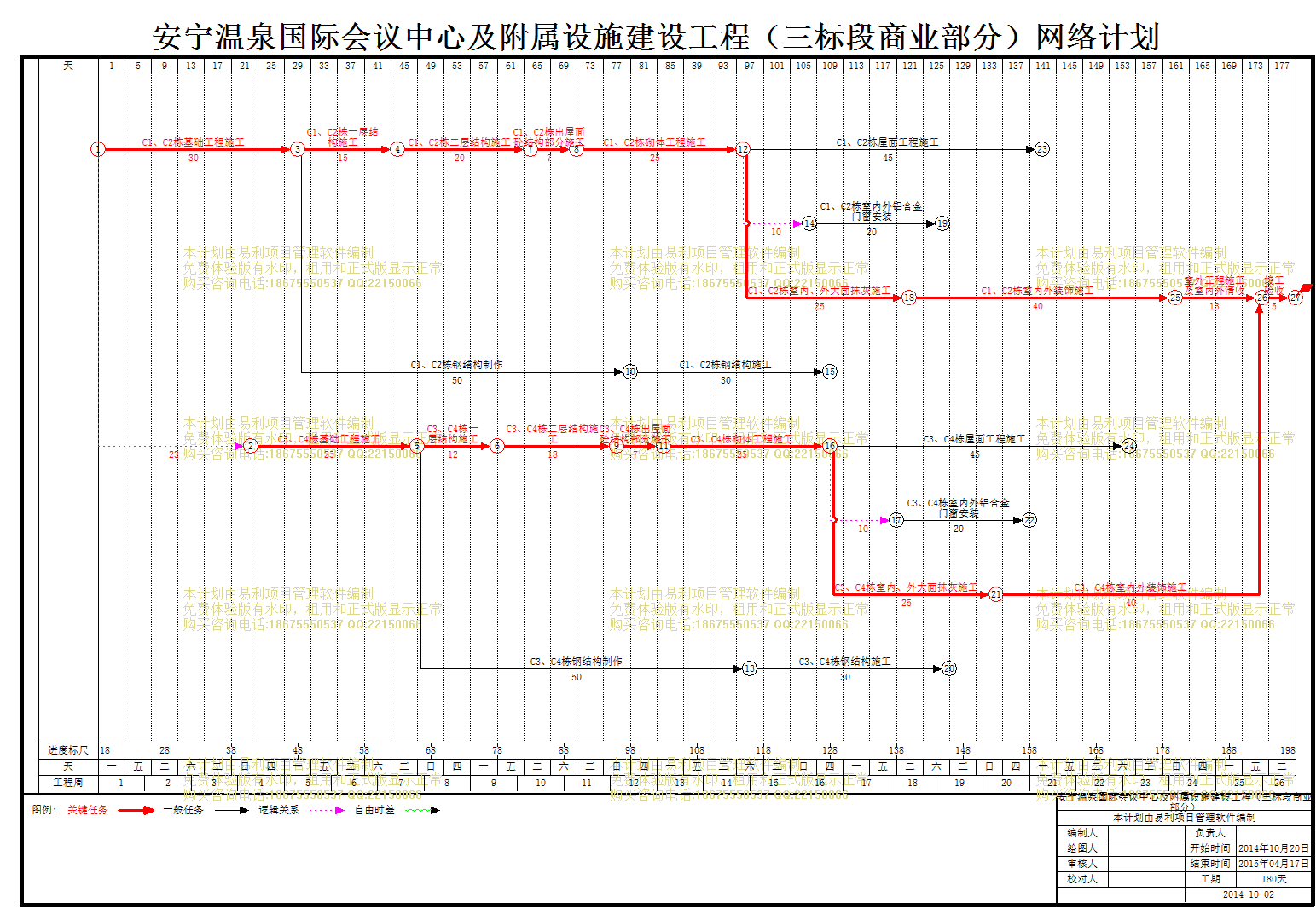

计划内容
安宁温泉国际会议中心及附属设施建设工程(三标段商业部分)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
C1、C2栋基础工程施工
30天 2014年10月20日 2014年11月18日
2
C1、C2栋一层结构施工
15天 2014年11月19日 2014年12月03日 1
3
C1、C2栋二层结构施工
20天 2014年12月04日 2014年12月23日 2
4
C1、C2栋出屋面砼结构部分施工
7天 2014年12月24日 2014年12月30日 3
5
C1、C2栋钢结构制作
50天 2014年11月19日 2015年01月07日 1
6
C1、C2栋钢结构施工
30天 2015年01月08日 2015年02月06日 5
7
C1、C2栋砌体工程施工
25天 2014年12月31日 2015年01月24日 4
8
C1、C2栋屋面工程施工
45天 2015年01月25日 2015年03月10日 7
9
C1、C2栋室内、外大面抹灰施工
25天 2015年01月25日 2015年02月18日 7
10
C1、C2栋室内外铝合金门窗安装
20天 2015年02月04日 2015年02月23日 9[SS+10]
11
C1、C2栋室内外装饰施工
40天 2015年02月19日 2015年03月30日 9
12
室外工程施工及室内外清收
13天 2015年03月31日 2015年04月12日 24[FF],11
13
竣工验收
5天 2015年04月13日 2015年04月17日 12
14
C3、C4栋基础工程施工
25天 2014年11月12日 2014年12月06日 1[SS+23]
15
C3、C4栋一层结构施工
12天 2014年12月07日 2014年12月18日 14
16
C3、C4栋二层结构施工
18天 2014年12月19日 2015年01月05日 15
17
C3、C4栋出屋面砼结构部分施工
7天 2015年01月06日 2015年01月12日 16
18
C3、C4栋钢结构制作
50天 2014年12月07日 2015年01月25日 14
19
C3、C4栋钢结构施工
30天 2015年01月26日 2015年02月24日 18
20
C3、C4栋砌体工程施工
25天 2015年01月13日 2015年02月06日 17
21
C3、C4栋屋面工程施工
45天 2015年02月07日 2015年03月23日 20
22
C3、C4栋室内、外大面抹灰施工
25天 2015年02月07日 2015年03月03日 20
23
C3、C4栋室内外铝合金门窗安装
20天 2015年02月17日 2015年03月08日 22[SS+10]
24
C3、C4栋室内外装饰施工
40天 2015年03月04日 2015年04月12日 22
