 实力·心城三标段工程总进度计划

实力·心城三标段工程总进度计划

文件编号 17614 工期 92天 开始时间 2014-08-01 结束时间 2014-10-31
任务数 46K 整理日期 2019/5/17 下载次数 4132
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

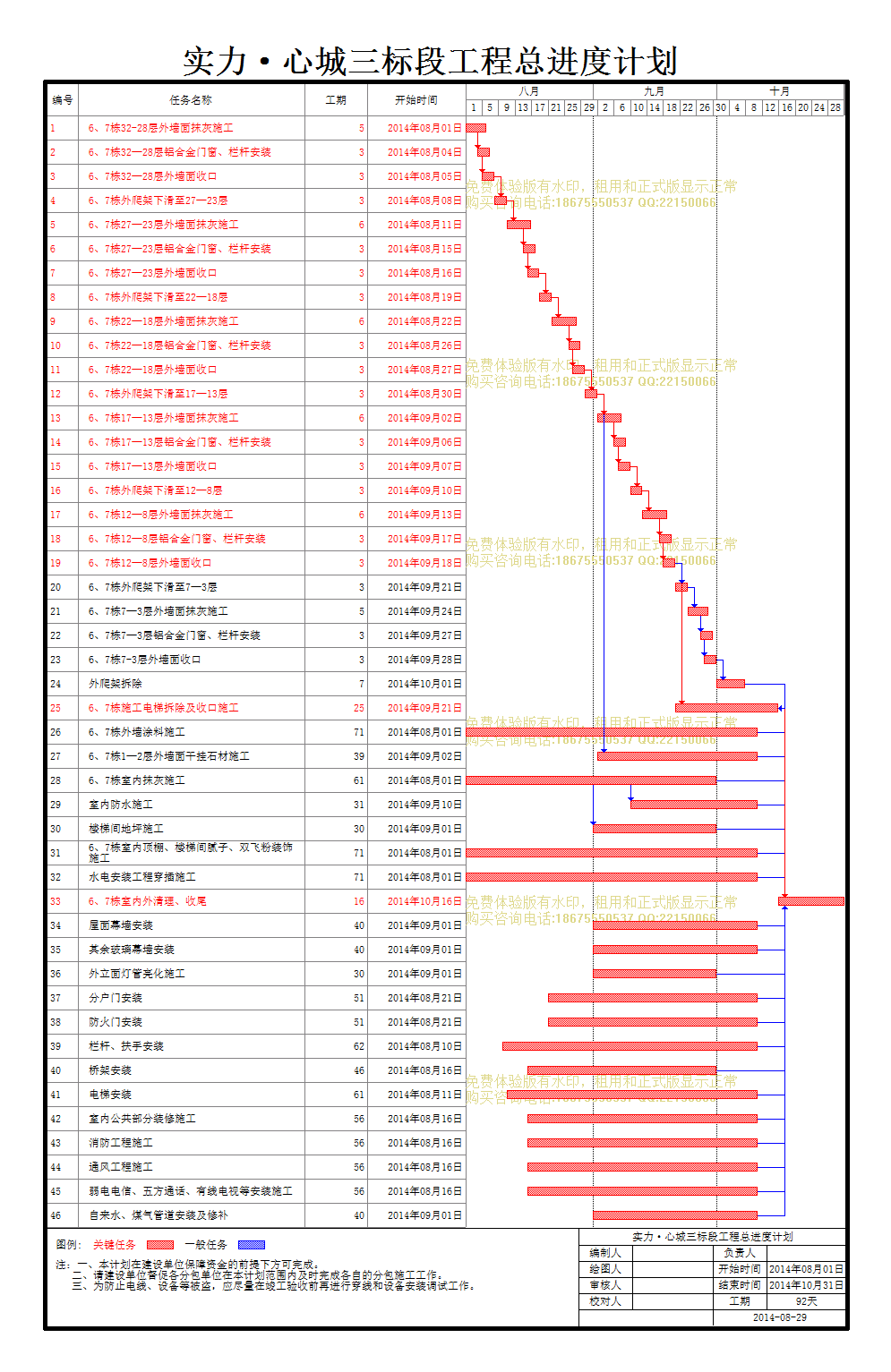

实力·心城三标段工程总进度计划

编号

任务名称

工期

开始时间

结束时间

1
6、7栋32-28层外墙面抹灰施工
5天 2014年08月01日 2014年08月05日
2
6、7栋32—28层铝合金门窗、栏杆安装
3天 2014年08月04日 2014年08月06日
3
6、7栋32—28层外墙面收口
3天 2014年08月05日 2014年08月07日
4
6、7栋外爬架下滑至27—23层
3天 2014年08月08日 2014年08月10日
5
6、7栋27—23层外墙面抹灰施工
6天 2014年08月11日 2014年08月16日
6
6、7栋27—23层铝合金门窗、栏杆安装
3天 2014年08月15日 2014年08月17日
7
6、7栋27—23层外墙面收口
3天 2014年08月16日 2014年08月18日
8
6、7栋外爬架下滑至22—18层
3天 2014年08月19日 2014年08月21日
9
6、7栋22—18层外墙面抹灰施工
6天 2014年08月22日 2014年08月27日
10
6、7栋22—18层铝合金门窗、栏杆安装
3天 2014年08月26日 2014年08月28日
11
6、7栋22—18层外墙面收口
3天 2014年08月27日 2014年08月29日
12
6、7栋外爬架下滑至17—13层
3天 2014年08月30日 2014年09月01日
13
6、7栋17—13层外墙面抹灰施工
6天 2014年09月02日 2014年09月07日
14
6、7栋17—13层铝合金门窗、栏杆安装
3天 2014年09月06日 2014年09月08日
15
6、7栋17—13层外墙面收口
3天 2014年09月07日 2014年09月09日
16
6、7栋外爬架下滑至12—8层
3天 2014年09月10日 2014年09月12日
17
6、7栋12—8层外墙面抹灰施工
6天 2014年09月13日 2014年09月18日
18
6、7栋12—8层铝合金门窗、栏杆安装
3天 2014年09月17日 2014年09月19日
19
6、7栋12—8层外墙面收口
3天 2014年09月18日 2014年09月20日
20
6、7栋外爬架下滑至7—3层
3天 2014年09月21日 2014年09月23日
21
6、7栋7—3层外墙面抹灰施工
5天 2014年09月24日 2014年09月28日
22
6、7栋7—3层铝合金门窗、栏杆安装
3天 2014年09月27日 2014年09月29日
23
6、7栋7-3层外墙面收口
3天 2014年09月28日 2014年09月30日
24
外爬架拆除
7天 2014年10月01日 2014年10月07日
25
6、7栋施工电梯拆除及收口施工
25天 2014年09月21日 2014年10月15日
26
6、7栋外墙涂料施工
71天 2014年08月01日 2014年10月10日
27
6、7栋1—2层外墙面干挂石材施工
39天 2014年09月02日 2014年10月10日
28
6、7栋室内抹灰施工
61天 2014年08月01日 2014年09月30日
29
室内防水施工
31天 2014年09月10日 2014年10月10日
30
楼梯间地坪施工
30天 2014年09月01日 2014年09月30日
31
6、7栋室内顶棚、楼梯间腻子、双飞粉装饰施工
71天 2014年08月01日 2014年10月10日
32
水电安装工程穿插施工
71天 2014年08月01日 2014年10月10日
33
6、7栋室内外清理、收尾
16天 2014年10月16日 2014年10月31日
34
屋面幕墙安装
40天 2014年09月01日 2014年10月10日
35
其余玻璃幕墙安装
40天 2014年09月01日 2014年10月10日
36
外立面灯管亮化施工
30天 2014年09月01日 2014年09月30日
37
分户门安装
51天 2014年08月21日 2014年10月10日
38
防火门安装
51天 2014年08月21日 2014年10月10日
39
栏杆、扶手安装
62天 2014年08月10日 2014年10月10日
40
桥架安装
46天 2014年08月16日 2014年09月30日
41
电梯安装
61天 2014年08月11日 2014年10月10日
42
室内公共部分装修施工
56天 2014年08月16日 2014年10月10日
43
消防工程施工
56天 2014年08月16日 2014年10月10日
44
通风工程施工
56天 2014年08月16日 2014年10月10日
45
弱电电信、五方通话、有线电视等安装施工
56天 2014年08月16日 2014年10月10日
46
自来水、煤气管道安装及修补
40天 2014年09月01日 2014年10月10日

局部效果预览,详细内容请下载附件查看
