文件编号 | 17607 | 工期 | 80天 | 开始时间 | 2014-07-22 | 结束时间 | 2014-10-09 |
任务数 | 22K | 整理日期 | 2019/5/17 | 下载次数 | 4110次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

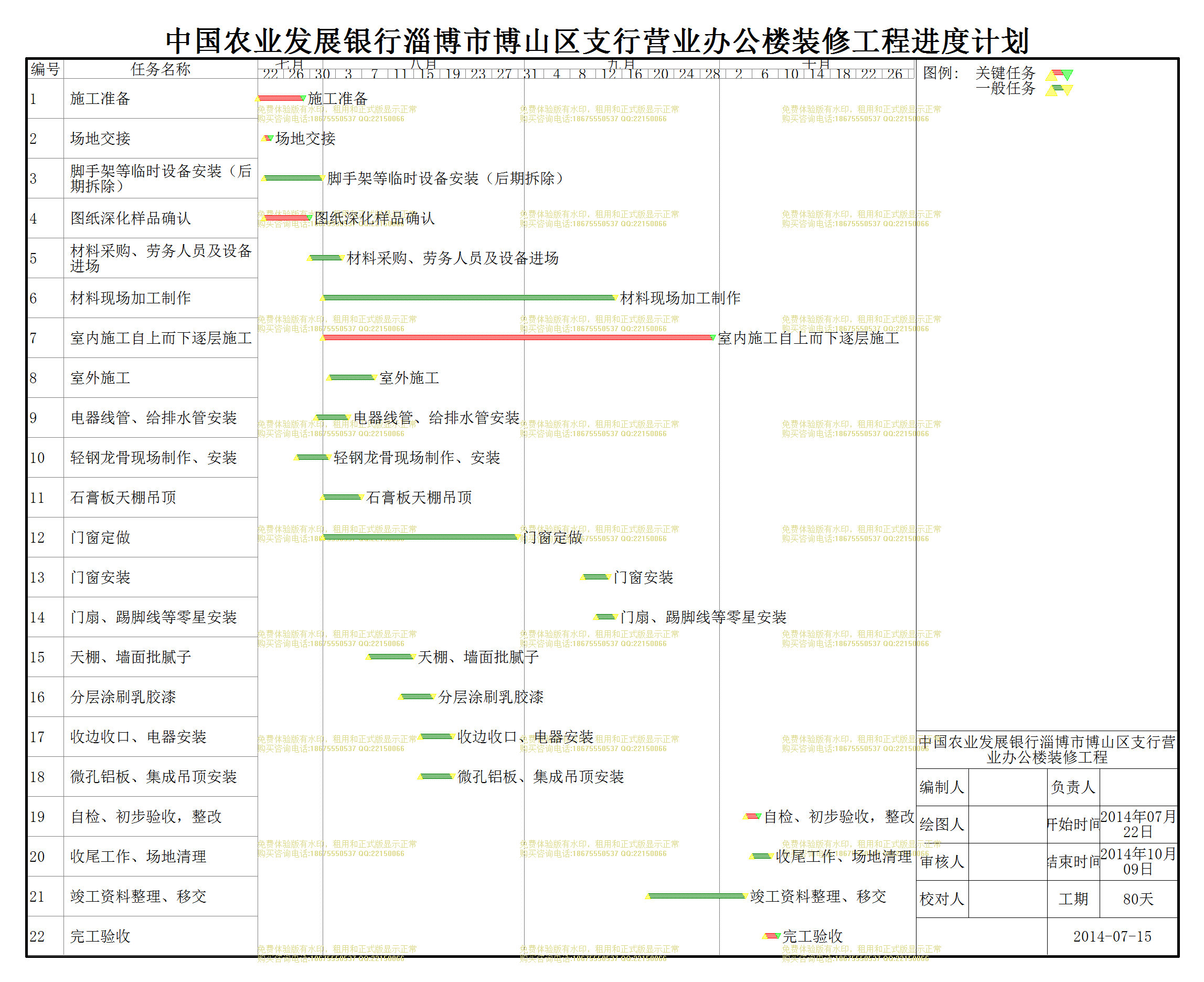

中国农业发展银行淄博市博山区支行营业办公楼装修工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
7天 | 2014年07月22日 | 2014年07月28日 |
2 | 场地交接 |
1天 | 2014年07月23日 | 2014年07月23日 |
3 | 脚手架等临时设备安装(后期拆除) |
9天 | 2014年07月23日 | 2014年07月31日 |
4 | 图纸深化样品确认 |
7天 | 2014年07月23日 | 2014年07月29日 |
5 | 材料采购、劳务人员及设备进场 |
5天 | 2014年07月30日 | 2014年08月03日 |
6 | 材料现场加工制作 |
45天 | 2014年08月01日 | 2014年09月14日 |
7 | 室内施工自上而下逐层施工 |
60天 | 2014年08月01日 | 2014年09月29日 |
8 | 室外施工 |
7天 | 2014年08月02日 | 2014年08月08日 |
9 | 电器线管、给排水管安装 |
5天 | 2014年07月31日 | 2014年08月04日 |
10 | 轻钢龙骨现场制作、安装 |
5天 | 2014年07月28日 | 2014年08月01日 |
11 | 石膏板天棚吊顶 |
6天 | 2014年08月01日 | 2014年08月06日 |
12 | 门窗定做 |
30天 | 2014年08月01日 | 2014年08月30日 |
13 | 门窗安装 |
4天 | 2014年09月10日 | 2014年09月13日 |
14 | 门扇、踢脚线等零星安装 |
3天 | 2014年09月12日 | 2014年09月14日 |
15 | 天棚、墙面批腻子 |
7天 | 2014年08月08日 | 2014年08月14日 |
16 | 分层涂刷乳胶漆 |
5天 | 2014年08月13日 | 2014年08月17日 |
17 | 收边收口、电器安装 |
5天 | 2014年08月16日 | 2014年08月20日 |
18 | 微孔铝板、集成吊顶安装 |
5天 | 2014年08月16日 | 2014年08月20日 |
19 | 自检、初步验收,整改 |
2天 | 2014年10月05日 | 2014年10月06日 |
20 | 收尾工作、场地清理 |
3天 | 2014年10月06日 | 2014年10月08日 |
21 | 竣工资料整理、移交 |
15天 | 2014年09月20日 | 2014年10月04日 |
22 | 完工验收 |
2天 | 2014年10月08日 | 2014年10月09日 |
