江南御苑项目开工前进度计划

文件编号 17568 工期 542天 开始时间 2018-08-08 结束时间 2020-02-01
任务数 20K 整理日期 2019/5/17 下载次数 4097
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

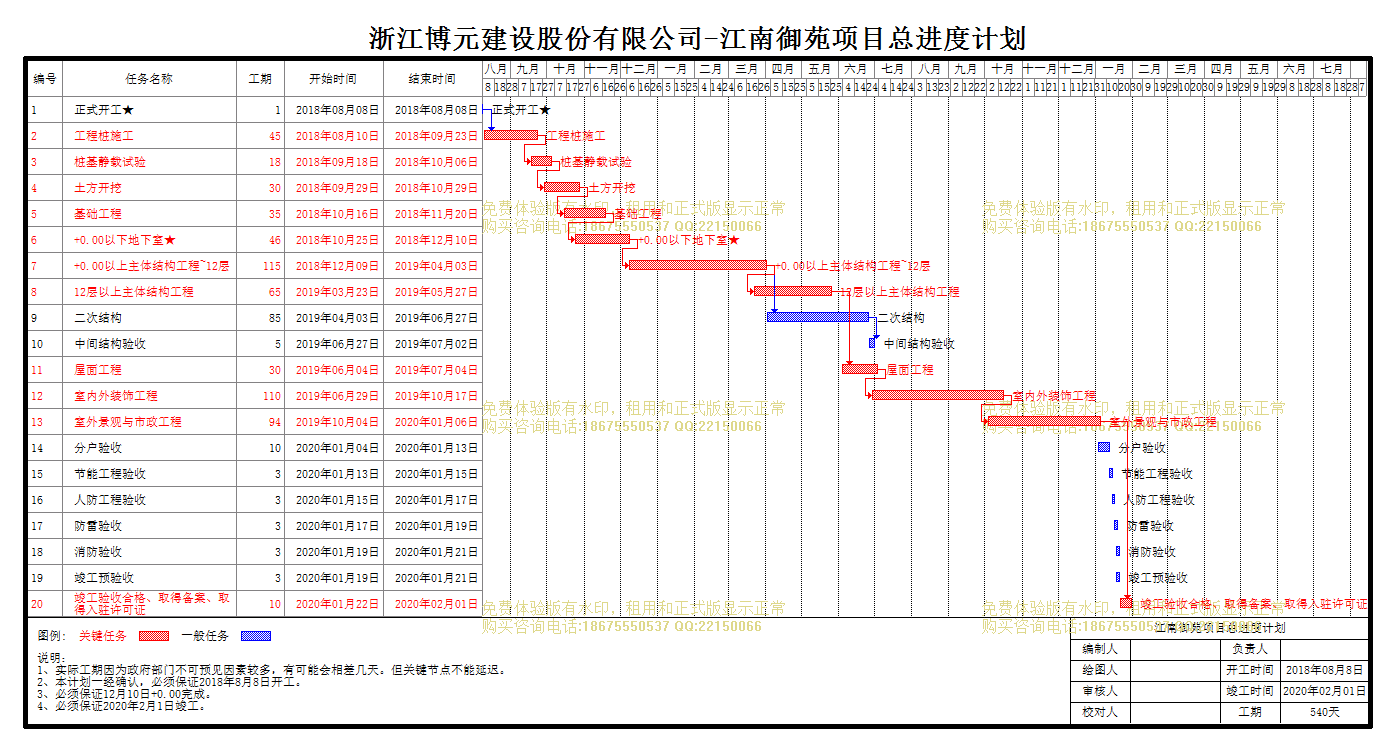

江南御苑项目开工前进度计划

编号

任务名称

工期

开始时间

结束时间

1
正式开工★
1天 2018年08月08日 2018年08月08日
2
工程桩施工
45天 2018年08月10日 2018年09月23日
3
桩基静载试验
18天 2018年09月18日 2018年10月06日
4
土方开挖
30天 2018年09月29日 2018年10月29日
5
基础工程
35天 2018年10月16日 2018年11月20日
6
+0.00以下地下室★
46天 2018年10月25日 2018年12月10日
7
+0.00以上主体结构工程~12层
115天 2018年12月09日 2019年04月03日
8
12层以上主体结构工程
65天 2019年03月23日 2019年05月27日
9
二次结构
85天 2019年04月03日 2019年06月27日
10
中间结构验收
5天 2019年06月27日 2019年07月02日
11
屋面工程
30天 2019年06月04日 2019年07月04日
12
室内外装饰工程
110天 2019年06月29日 2019年10月17日
13
室外景观与市政工程
94天 2019年10月04日 2020年01月06日
14
分户验收
10天 2020年01月04日 2020年01月13日
15
节能工程验收
3天 2020年01月13日 2020年01月15日
16
人防工程验收
3天 2020年01月15日 2020年01月17日
17
防雷验收
3天 2020年01月17日 2020年01月19日
18
消防验收
3天 2020年01月19日 2020年01月21日
19
竣工预验收
3天 2020年01月19日 2020年01月21日
20
竣工验收合格、取得备案、取得入驻许可证
10天 2020年01月22日 2020年02月01日

局部效果预览,详细内容请下载附件查看
