文件编号 17566 工期 623天 开始时间 2018-07-27 结束时间 2020-04-09
任务数 27K 整理日期 2019/5/17 下载次数 4101
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

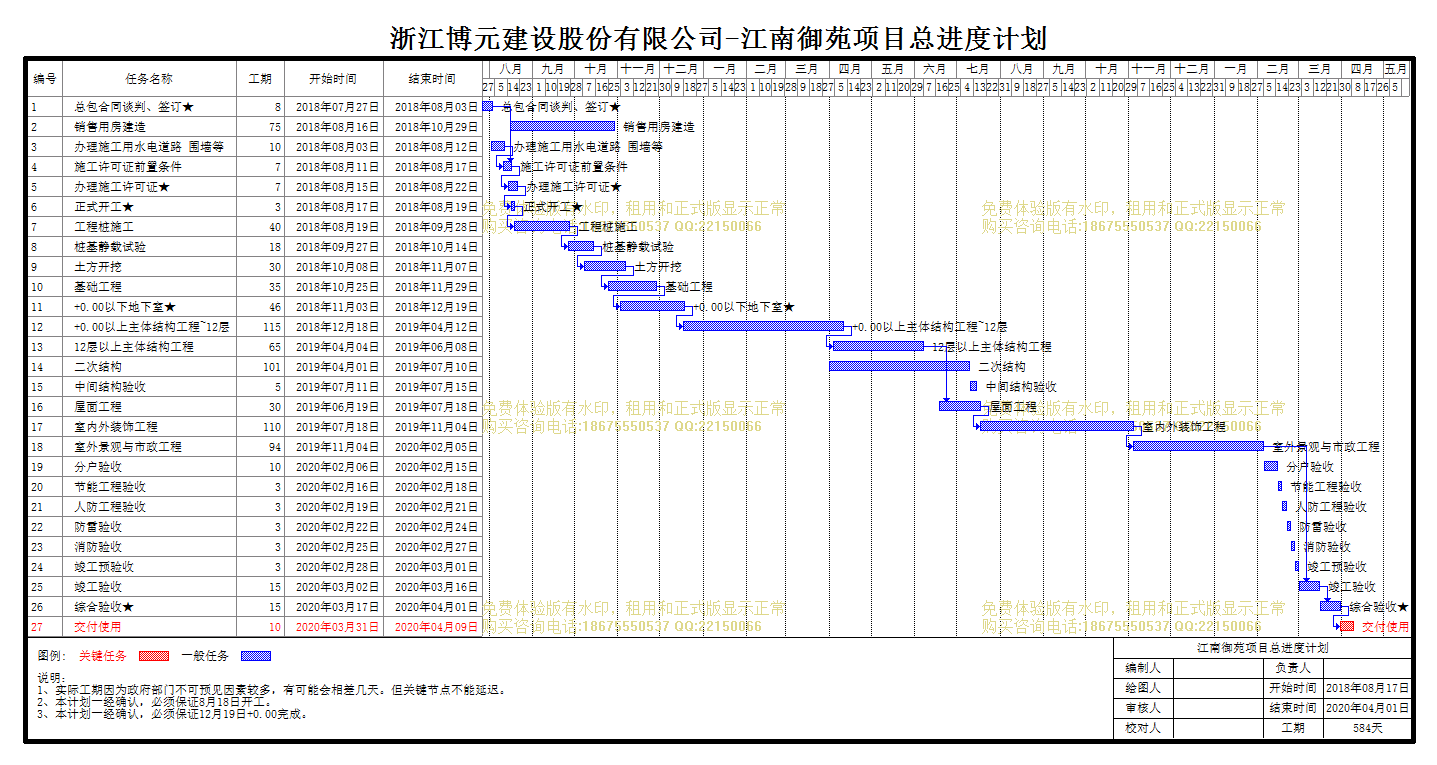

江南御苑项目开工前进度计划

编号

任务名称

工期

开始时间

结束时间

1
总包合同谈判、签订★
8天 2018年07月27日 2018年08月03日
2
销售用房建造
75天 2018年08月16日 2018年10月29日
3
办理施工用水电道路 围墙等
10天 2018年08月03日 2018年08月12日
4
施工许可证前置条件
7天 2018年08月11日 2018年08月17日
5
办理施工许可证★
7天 2018年08月15日 2018年08月22日
6
正式开工★
3天 2018年08月17日 2018年08月19日
7
工程桩施工
40天 2018年08月19日 2018年09月28日
8
桩基静载试验
18天 2018年09月27日 2018年10月14日
9
土方开挖
30天 2018年10月08日 2018年11月07日
10
基础工程
35天 2018年10月25日 2018年11月29日
11
+0.00以下地下室★
46天 2018年11月03日 2018年12月19日
12
+0.00以上主体结构工程~12层
115天 2018年12月18日 2019年04月12日
13
12层以上主体结构工程
65天 2019年04月04日 2019年06月08日
14
二次结构
101天 2019年04月01日 2019年07月10日
15
中间结构验收
5天 2019年07月11日 2019年07月15日
16
屋面工程
30天 2019年06月19日 2019年07月18日
17
室内外装饰工程
110天 2019年07月18日 2019年11月04日
18
室外景观与市政工程
94天 2019年11月04日 2020年02月05日
19
分户验收
10天 2020年02月06日 2020年02月15日
20
节能工程验收
3天 2020年02月16日 2020年02月18日
21
人防工程验收
3天 2020年02月19日 2020年02月21日
22
防雷验收
3天 2020年02月22日 2020年02月24日
23
消防验收
3天 2020年02月25日 2020年02月27日
24
竣工预验收
3天 2020年02月28日 2020年03月01日
25
竣工验收
15天 2020年03月02日 2020年03月16日
26
综合验收★
15天 2020年03月17日 2020年04月01日
27
交付使用
10天 2020年03月31日 2020年04月09日

局部效果预览,详细内容请下载附件查看
