文件编号 | 17486 | 工期 | 132天 | 开始时间 | 2014-04-01 | 结束时间 | 2014-08-10 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 4066次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

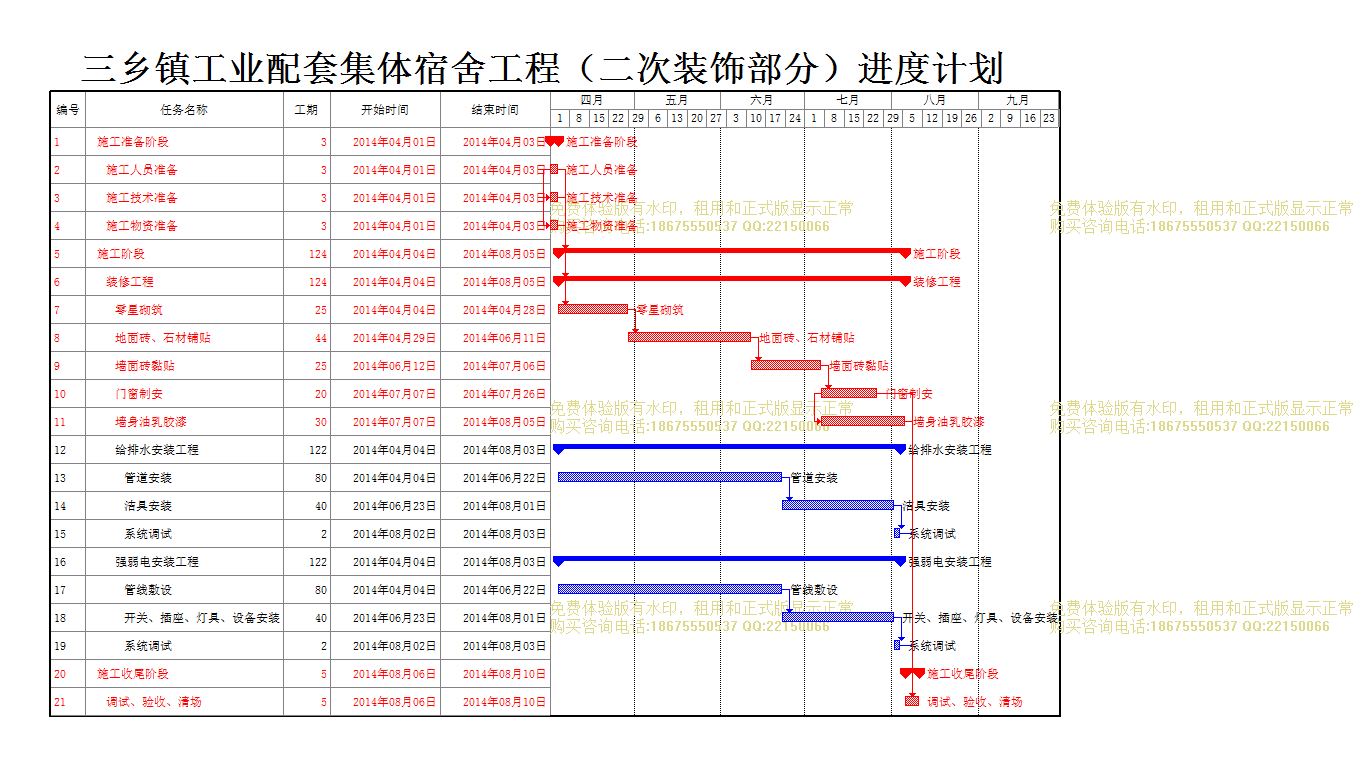

三乡镇工业配套集体宿舍工程(二次装饰部分) | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备阶段 |
3天 | 2014年04月01日 | 2014年04月03日 |
2 | 施工人员准备 |
3天 | 2014年04月01日 | 2014年04月03日 |
3 | 施工技术准备 |
3天 | 2014年04月01日 | 2014年04月03日 |
4 | 施工物资准备 |
3天 | 2014年04月01日 | 2014年04月03日 |
5 | 施工阶段 |
124天 | 2014年04月04日 | 2014年08月05日 |
6 | 装修工程 |
124天 | 2014年04月04日 | 2014年08月05日 |
7 | 零星砌筑 |
25天 | 2014年04月04日 | 2014年04月28日 |
8 | 地面砖、石材铺贴 |
44天 | 2014年04月29日 | 2014年06月11日 |
9 | 墙面砖黏贴 |
25天 | 2014年06月12日 | 2014年07月06日 |
10 | 门窗制安 |
20天 | 2014年07月07日 | 2014年07月26日 |
11 | 墙身油乳胶漆 |
30天 | 2014年07月07日 | 2014年08月05日 |
12 | 给排水安装工程 |
122天 | 2014年04月04日 | 2014年08月03日 |
13 | 管道安装 |
80天 | 2014年04月04日 | 2014年06月22日 |
14 | 洁具安装 |
40天 | 2014年06月23日 | 2014年08月01日 |
15 | 系统调试 |
2天 | 2014年08月02日 | 2014年08月03日 |
16 | 强弱电安装工程 |
122天 | 2014年04月04日 | 2014年08月03日 |
17 | 管线敷设 |
80天 | 2014年04月04日 | 2014年06月22日 |
18 | 开关、插座、灯具、设备安装 |
40天 | 2014年06月23日 | 2014年08月01日 |
19 | 系统调试 |
2天 | 2014年08月02日 | 2014年08月03日 |
20 | 施工收尾阶段 |
5天 | 2014年08月06日 | 2014年08月10日 |
21 | 调试、验收、清场 |
5天 | 2014年08月06日 | 2014年08月10日 |
