文件编号 | 174 | 工期 | 660天 | 开始时间 | 2014-06-01 | 结束时间 | 2016-04-29 |
任务数 | 27K | 整理日期 | 2019/5/16 | 下载次数 | 4163次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

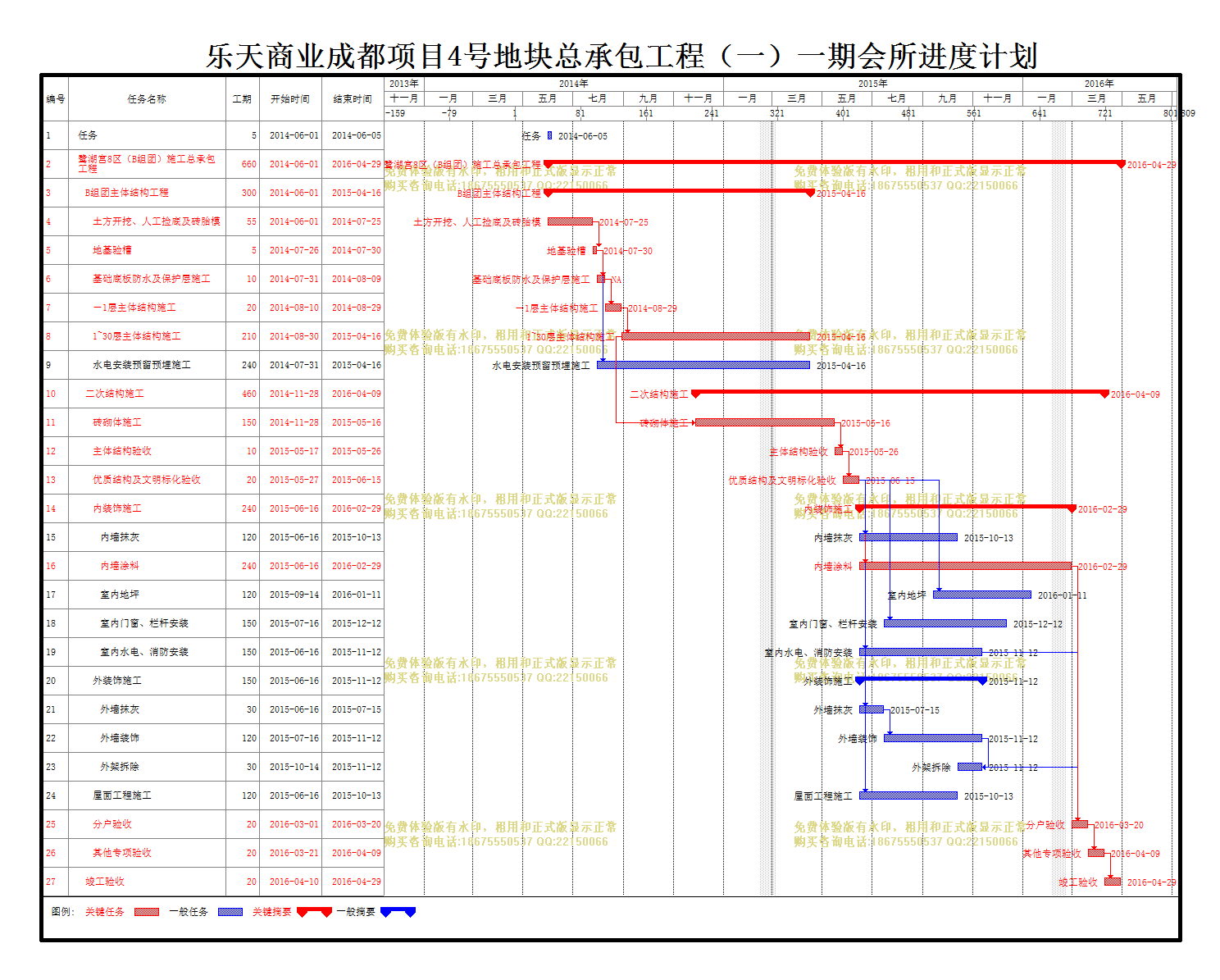

乐天商业成都项目4号地块总承包工程(一)一期会所 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 任务 |
5天 | 2014-06-01 | 2014-06-05 |
2 | 鹭湖宫8区(B组团)施工总承包工程 |
660天 | 2014-06-01 | 2016-04-29 |
3 | B组团主体结构工程 |
300天 | 2014-06-01 | 2015-04-16 |
4 | 土方开挖、人工捡底及砖胎模 |
55天 | 2014-06-01 | 2014-07-25 |
5 | 地基验槽 |
5天 | 2014-07-26 | 2014-07-30 |
6 | 基础底板防水及保护层施工 |
10天 | 2014-07-31 | 2014-08-09 |
7 | -1层主体结构施工 |
20天 | 2014-08-10 | 2014-08-29 |
8 | 1~30层主体结构施工 |
210天 | 2014-08-30 | 2015-04-16 |
9 | 水电安装预留预埋施工 |
240天 | 2014-07-31 | 2015-04-16 |
10 | 二次结构施工 |
460天 | 2014-11-28 | 2016-04-09 |
11 | 砖砌体施工 |
150天 | 2014-11-28 | 2015-05-16 |
12 | 主体结构验收 |
10天 | 2015-05-17 | 2015-05-26 |
13 | 优质结构及文明标化验收 |
20天 | 2015-05-27 | 2015-06-15 |
14 | 内装饰施工 |
240天 | 2015-06-16 | 2016-02-29 |
15 | 内墙抹灰 |
120天 | 2015-06-16 | 2015-10-13 |
16 | 内墙涂料 |
240天 | 2015-06-16 | 2016-02-29 |
17 | 室内地坪 |
120天 | 2015-09-14 | 2016-01-11 |
18 | 室内门窗、栏杆安装 |
150天 | 2015-07-16 | 2015-12-12 |
19 | 室内水电、消防安装 |
150天 | 2015-06-16 | 2015-11-12 |
20 | 外装饰施工 |
150天 | 2015-06-16 | 2015-11-12 |
21 | 外墙抹灰 |
30天 | 2015-06-16 | 2015-07-15 |
22 | 外墙装饰 |
120天 | 2015-07-16 | 2015-11-12 |
23 | 外架拆除 |
30天 | 2015-10-14 | 2015-11-12 |
24 | 屋面工程施工 |
120天 | 2015-06-16 | 2015-10-13 |
25 | 分户验收 |
20天 | 2016-03-01 | 2016-03-20 |
26 | 其他专项验收 |
20天 | 2016-03-21 | 2016-04-09 |
27 | 竣工验收 |
20天 | 2016-04-10 | 2016-04-29 |
