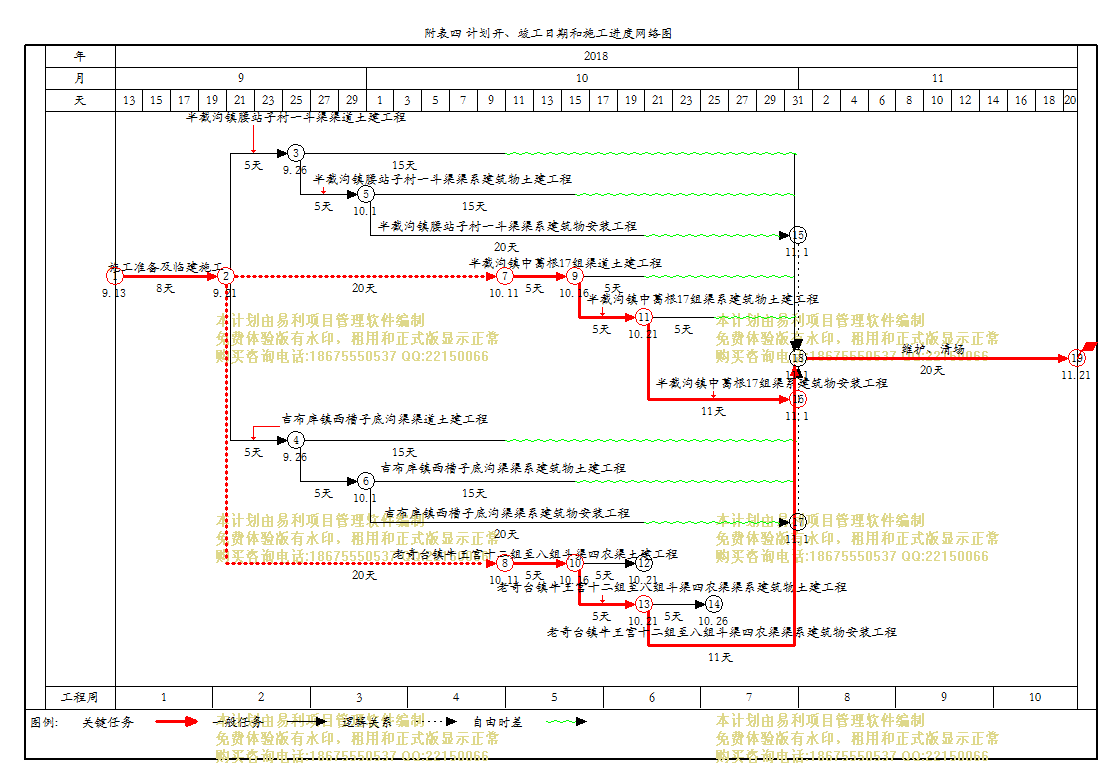

 附表四:计划开工日期、完工日期和施工进度横道图

附表四:计划开工日期、完工日期和施工进度横道图

文件编号 1434 工期 69天 开始时间 2018-09-13 结束时间 2018-11-20
任务数 26K 整理日期 2019/5/17 下载次数 3893
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
附表四:计划开工日期、完工日期和施工进度横道图

编号

任务名称

开始时间

结束时间

1
施工准备及临建施工
2018-09-13 2018-09-20
2
半截沟镇腰站子村一斗渠渠道工程
2018-09-21 2018-10-20
3
半截沟镇腰站子村一斗渠渠道土建工程
2018-09-21 2018-09-25
4
2018-09-26 2018-10-10
5
半截沟镇腰站子村一斗渠渠系建筑物土建工程
2018-09-26 2018-09-30
6
2018-10-01 2018-10-15
7
半截沟镇腰站子村一斗渠渠系建筑物安装工程
2018-10-01 2018-10-20
8
半截沟镇中葛根17组渠道工程
2018-10-11 2018-10-31
9
半截沟镇中葛根17组渠道土建工程
2018-10-11 2018-10-15
10
2018-10-16 2018-10-20
11
半截沟镇中葛根17组渠系建筑物土建工程
2018-10-16 2018-10-20
12
2018-10-21 2018-10-25
13
半截沟镇中葛根17组渠系建筑物安装工程
2018-10-21 2018-10-31
14
吉布库镇西槽子底沟渠渠道工程
2018-09-21 2018-10-20
15
吉布库镇西槽子底沟渠渠道土建工程
2018-09-21 2018-09-25
16
2018-09-26 2018-10-10
17
吉布库镇西槽子底沟渠渠系建筑物土建工程
2018-09-26 2018-09-30
18
2018-10-01 2018-10-15
19
吉布库镇西槽子底沟渠渠系建筑物安装工程
2018-10-01 2018-10-20
20
老奇台镇牛王宫十二组至八组斗渠四农渠工程
2018-10-11 2018-10-31
21
老奇台镇牛王宫十二组至八组斗渠四农渠土建工程
2018-10-11 2018-10-15
22
2018-10-16 2018-10-20
23
老奇台镇牛王宫十二组至八组斗渠四农渠渠系建筑物土建工程
2018-10-16 2018-10-20
24
2018-10-21 2018-10-25
25
老奇台镇牛王宫十二组至八组斗渠四农渠渠系建筑物安装工程
2018-10-21 2018-10-31
26
维护、清场
2018-11-01 2018-11-20
