 明发·海湾度假村 1~2#楼福朋喜来登酒店工程

明发·海湾度假村 1~2#楼福朋喜来登酒店工程

文件编号 12453 工期 525天 开始时间 2018-02-20 结束时间 2019-08-29
任务数 104K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

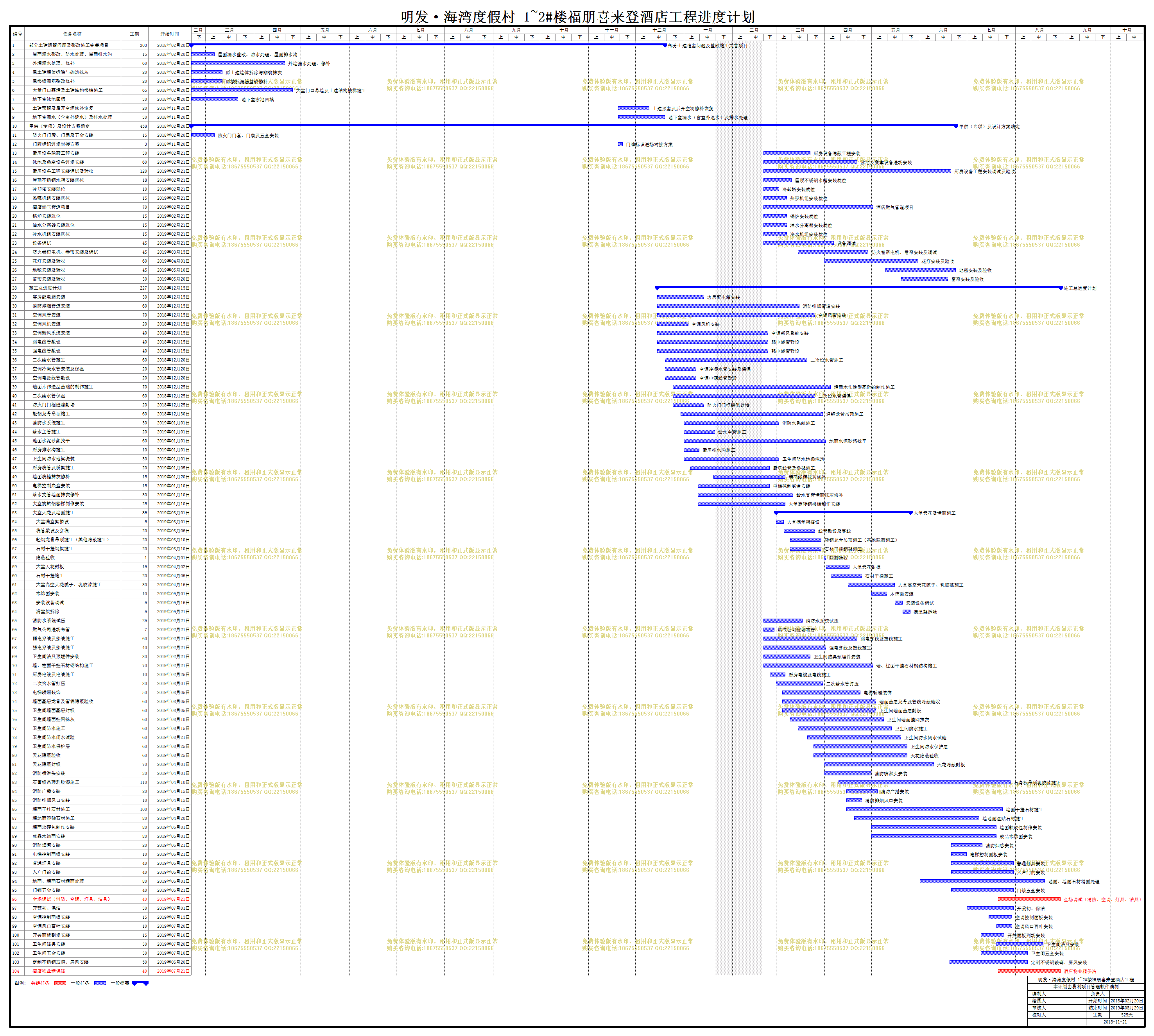

计划内容
明发·海湾度假村 1~2#楼福朋喜来登酒店工程

编号

任务名称

工期

开始时间

结束时间

1
部分土建遗留问题及整改施工完善项目
303天 2018年02月20日 2018年12月19日
2
屋面漏水整改、防水处理、屋面排水沟
15天 2018年02月20日 2018年03月06日
3
外墙漏水处理、修补
60天 2018年02月20日 2018年04月20日
4
原土建墙体拆除与砌筑抹灰
20天 2018年02月20日 2018年03月11日
5
原楼板漏筋整改修补
20天 2018年02月20日 2018年03月11日
6
大堂门口幕墙及土建结构楼梯施工
65天 2018年02月20日 2018年04月25日
7
地下室泳池回填
30天 2018年02月20日 2018年03月21日
8
土建预留及后开空洞修补恢复
20天 2018年11月20日 2018年12月09日
9
地下室漏水(含室外返水)及排水处理
30天 2018年11月20日 2018年12月19日
10
甲供(专项)及设计方案确定
458天 2018年02月20日 2019年06月23日
11
防火门门套、门扇及五金安装
15天 2018年02月20日 2018年03月06日
12
门牌标识进场对接方案
3天 2018年11月20日 2018年11月22日
13
厨房设备隐蔽工程安装
30天 2019年02月21日 2019年03月22日
14
泳池及桑拿设备进场安装
60天 2019年02月21日 2019年04月21日
15
厨房设备工程安装调试及验收
120天 2019年02月21日 2019年06月20日
16
屋顶不锈钢水箱安装就位
18天 2019年02月21日 2019年03月10日
17
冷却塔安装就位
10天 2019年02月21日 2019年03月02日
18
热泵机组安装就位
15天 2019年02月21日 2019年03月07日
19
酒店燃气管道项目
70天 2019年02月21日 2019年05月01日
20
锅炉安装就位
15天 2019年02月21日 2019年03月07日
21
油水分离器安装就位
15天 2019年02月21日 2019年03月07日
22
冷水机组安装就位
15天 2019年02月21日 2019年03月07日
23
设备调试
45天 2019年02月21日 2019年04月06日
24
防火卷帘电机、卷帘安装及调试
45天 2019年03月15日 2019年04月28日
25
花灯安装及验收
60天 2019年04月01日 2019年05月30日
26
地毯安装及验收
45天 2019年05月10日 2019年06月23日
27
窗帘安装及验收
30天 2019年05月20日 2019年06月18日
28
施工总进度计划
227天 2018年12月15日 2019年08月29日
29
客房配电箱安装
30天 2018年12月15日 2019年01月13日
30
消防排烟管道安装
60天 2018年12月15日 2019年03月15日
31
空调风管安装
70天 2018年12月15日 2019年03月25日
32
空调风机安装
20天 2018年12月15日 2019年01月03日
33
空调新风系统安装
40天 2018年12月15日 2019年02月23日
34
弱电线管敷设
40天 2018年12月15日 2019年02月23日
35
强电线管敷设
40天 2018年12月15日 2019年02月23日
36
二次给水管施工
60天 2018年12月20日 2019年03月20日
37
空调冷凝水管安装及保温
20天 2018年12月20日 2019年01月08日
38
空调电源线管敷设
20天 2018年12月20日 2019年01月08日
39
墙面木作造型基础的制作施工
70天 2018年12月25日 2019年04月04日
40
二次给水管保温
60天 2018年12月25日 2019年03月25日
41
防火门门框缝隙封堵
20天 2018年12月25日 2019年01月13日
42
轻钢龙骨吊顶施工
60天 2018年12月30日 2019年03月30日
43
消防水系统施工
30天 2019年01月01日 2019年03月02日
44
给水主管施工
20天 2019年01月01日 2019年01月20日
45
地面水泥砂浆找平
60天 2019年01月01日 2019年04月01日
46
厨房排水沟施工
10天 2019年01月01日 2019年01月10日
47
卫生间防水地梁浇筑
30天 2019年01月01日 2019年03月02日
48
厨房线管及桥架施工
20天 2019年01月05日 2019年02月24日
49
墙面线槽抹灰修补
15天 2019年01月20日 2019年03月06日
50
电梯控制底盒安装
15天 2019年01月10日 2019年02月24日
51
给水支管墙面抹灰修补
30天 2019年01月10日 2019年03月11日
52
大堂旋转钢楼梯制作安装
25天 2019年01月10日 2019年03月06日
53
大堂天花及墙面施工
86天 2019年03月01日 2019年05月25日
54
大堂满堂架搭设
5天 2019年03月01日 2019年03月05日
55
线管敷设及穿线
20天 2019年03月06日 2019年03月25日
56
轻钢龙骨吊顶施工(其他隐蔽施工)
20天 2019年03月10日 2019年03月29日
57
石材干挂钢架施工
20天 2019年03月10日 2019年03月29日
58
隐蔽验收
1天 2019年04月01日 2019年04月01日
59
大堂天花封板
15天 2019年04月02日 2019年04月16日
60
石材干挂施工
20天 2019年04月05日 2019年04月24日
61
大堂高空天花腻子、乳胶漆施工
30天 2019年04月16日 2019年05月15日
62
木饰面安装
10天 2019年05月01日 2019年05月10日
63
安装设备调试
5天 2019年05月16日 2019年05月20日
64
满堂架拆除
5天 2019年05月21日 2019年05月25日
65
消防水系统试压
25天 2019年02月21日 2019年03月17日
66
燃气公司进场布管
7天 2019年02月21日 2019年02月27日
67
弱电穿线及接线施工
60天 2019年02月21日 2019年04月21日
68
强电穿线及接线施工
40天 2019年02月21日 2019年04月01日
69
卫生间洁具预埋件安装
30天 2019年02月21日 2019年03月22日
70
墙、柱面干挂石材钢结构施工
70天 2019年02月21日 2019年05月01日
71
厨房电缆及电线施工
10天 2019年02月25日 2019年03月06日
72
二次给水管打压
30天 2019年03月01日 2019年03月30日
73
电梯轿厢装饰
50天 2019年03月05日 2019年04月23日
74
墙面基层龙骨及管线隐蔽验收
60天 2019年03月05日 2019年05月03日
75
卫生间墙面基层封板
60天 2019年03月05日 2019年05月03日
76
卫生间墙面挂网抹灰
60天 2019年03月10日 2019年05月08日
77
卫生间防水施工
60天 2019年03月15日 2019年05月13日
78
卫生间防水闭水试验
60天 2019年03月21日 2019年05月19日
79
卫生间防水保护层
60天 2019年03月25日 2019年05月23日
80
天花隐蔽验收
60天 2019年03月25日 2019年05月23日
81
天花隐蔽封板
70天 2019年04月01日 2019年06月09日
82
消防喷淋头安装
30天 2019年04月01日 2019年04月30日
83
石膏板吊顶乳胶漆施工
110天 2019年04月10日 2019年07月28日
84
消防广播安装
20天 2019年04月15日 2019年05月04日
85
消防排烟风口安装
10天 2019年04月15日 2019年04月24日
86
墙面干挂石材施工
100天 2019年04月15日 2019年07月23日
87
墙地面湿贴石材施工
80天 2019年04月20日 2019年07月08日
88
墙面软硬包制作安装
80天 2019年05月01日 2019年07月19日
89
成品木饰面安装
80天 2019年05月01日 2019年07月19日
90
消防烟感安装
20天 2019年06月21日 2019年07月10日
91
电梯控制面板安装
10天 2019年06月21日 2019年06月30日
92
普通灯具安装
40天 2019年06月21日 2019年07月30日
93
入户门的安装
40天 2019年06月21日 2019年07月30日
94
地面、墙面石材精面处理
80天 2019年06月01日 2019年08月19日
95
门锁五金安装
40天 2019年06月21日 2019年07月30日
96
全场调试(消防、空调、灯具、洁具)
40天 2019年07月21日 2019年08月29日
97
开荒初、保洁
30天 2019年07月01日 2019年07月30日
98
空调控制面板安装
15天 2019年07月15日 2019年07月29日
99
空调风口百叶安装
10天 2019年07月20日 2019年07月29日
100
开关面板到场安装
15天 2019年07月10日 2019年07月24日
101
卫生间洁具安装
30天 2019年07月20日 2019年08月18日
102
卫生间五金安装
30天 2019年07月10日 2019年08月08日
103
定制不锈钢玻璃、屏风安装
50天 2019年06月20日 2019年08月08日
104
酒店物业精保洁
40天 2019年07月21日 2019年08月29日
