 立交桥进度计划

立交桥进度计划

文件编号 11993 工期 710天 开始时间 2010-06-01 结束时间 2012-05-10
任务数 27K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

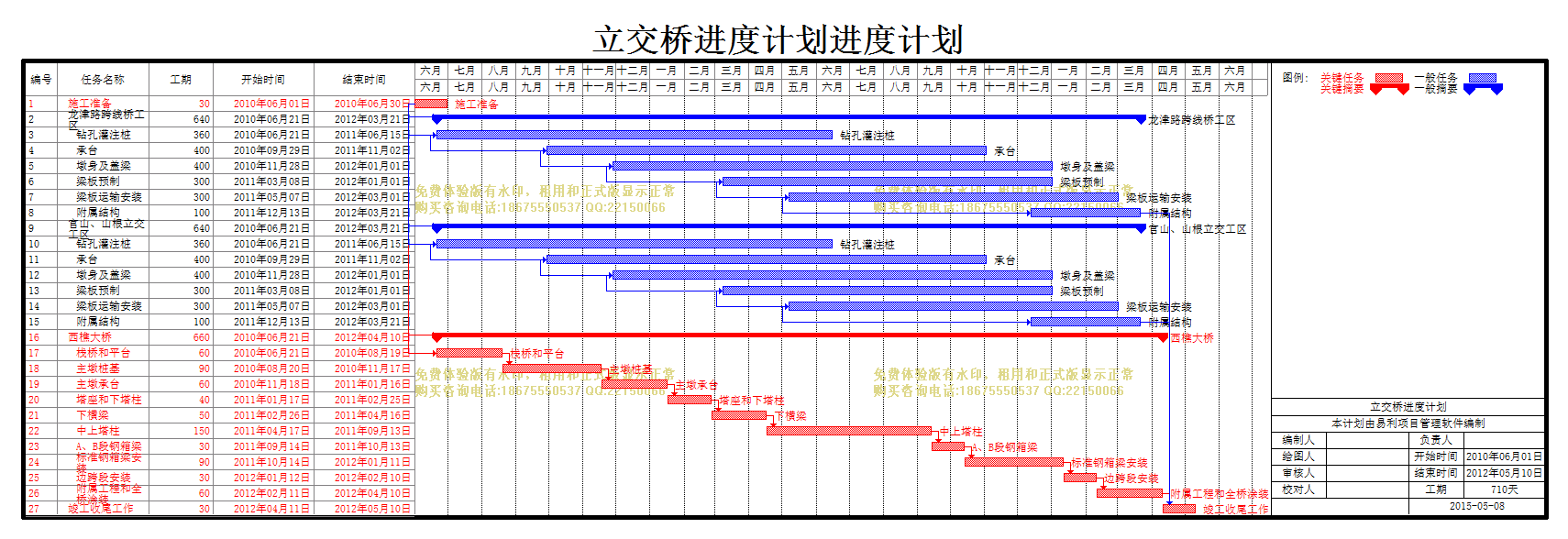

立交桥进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
30天 2010年06月01日 2010年06月30日
2
龙津路跨线桥工区
640天 2010年06月21日 2012年03月21日 1[SS+20]
3
钻孔灌注桩
360天 2010年06月21日 2011年06月15日 1[SS+20]
4
承台
400天 2010年09月29日 2011年11月02日 3[SS+100]
5
墩身及盖梁
400天 2010年11月28日 2012年01月01日 4[SS+60]
6
梁板预制
300天 2011年03月08日 2012年01月01日 5[SS+100]
7
梁板运输安装
300天 2011年05月07日 2012年03月01日 6[SS+60]
8
附属结构
100天 2011年12月13日 2012年03月21日 7[SS+220]
9
官山、山根立交工区
640天 2010年06月21日 2012年03月21日 1[SS+20]
10
钻孔灌注桩
360天 2010年06月21日 2011年06月15日 1[SS+20]
11
承台
400天 2010年09月29日 2011年11月02日 10[SS+100]
12
墩身及盖梁
400天 2010年11月28日 2012年01月01日 11[SS+60]
13
梁板预制
300天 2011年03月08日 2012年01月01日 12[SS+100]
14
梁板运输安装
300天 2011年05月07日 2012年03月01日 13[SS+60]
15
附属结构
100天 2011年12月13日 2012年03月21日 14[SS+220]
16
西樵大桥
660天 2010年06月21日 2012年04月10日 1[SS+20]
17
栈桥和平台
60天 2010年06月21日 2010年08月19日 1[SS+20]
18
主墩桩基
90天 2010年08月20日 2010年11月17日 17
19
主墩承台
60天 2010年11月18日 2011年01月16日 18
20
塔座和下塔柱
40天 2011年01月17日 2011年02月25日 19
21
下横梁
50天 2011年02月26日 2011年04月16日 20
22
中上塔柱
150天 2011年04月17日 2011年09月13日 21
23
A、B段钢箱梁
30天 2011年09月14日 2011年10月13日 22
24
标准钢箱梁安装
90天 2011年10月14日 2012年01月11日 23
25
边跨段安装
30天 2012年01月12日 2012年02月10日 24
26
附属工程和全桥涂装
60天 2012年02月11日 2012年04月10日 25
27
竣工收尾工作
30天 2012年04月11日 2012年05月10日 26,15,8
