 开息高速公路TJ-3标总体进度计划调整

开息高速公路TJ-3标总体进度计划调整

文件编号 11777 工期 254天 开始时间 2015-06-01 结束时间 2016-02-09
任务数 58K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

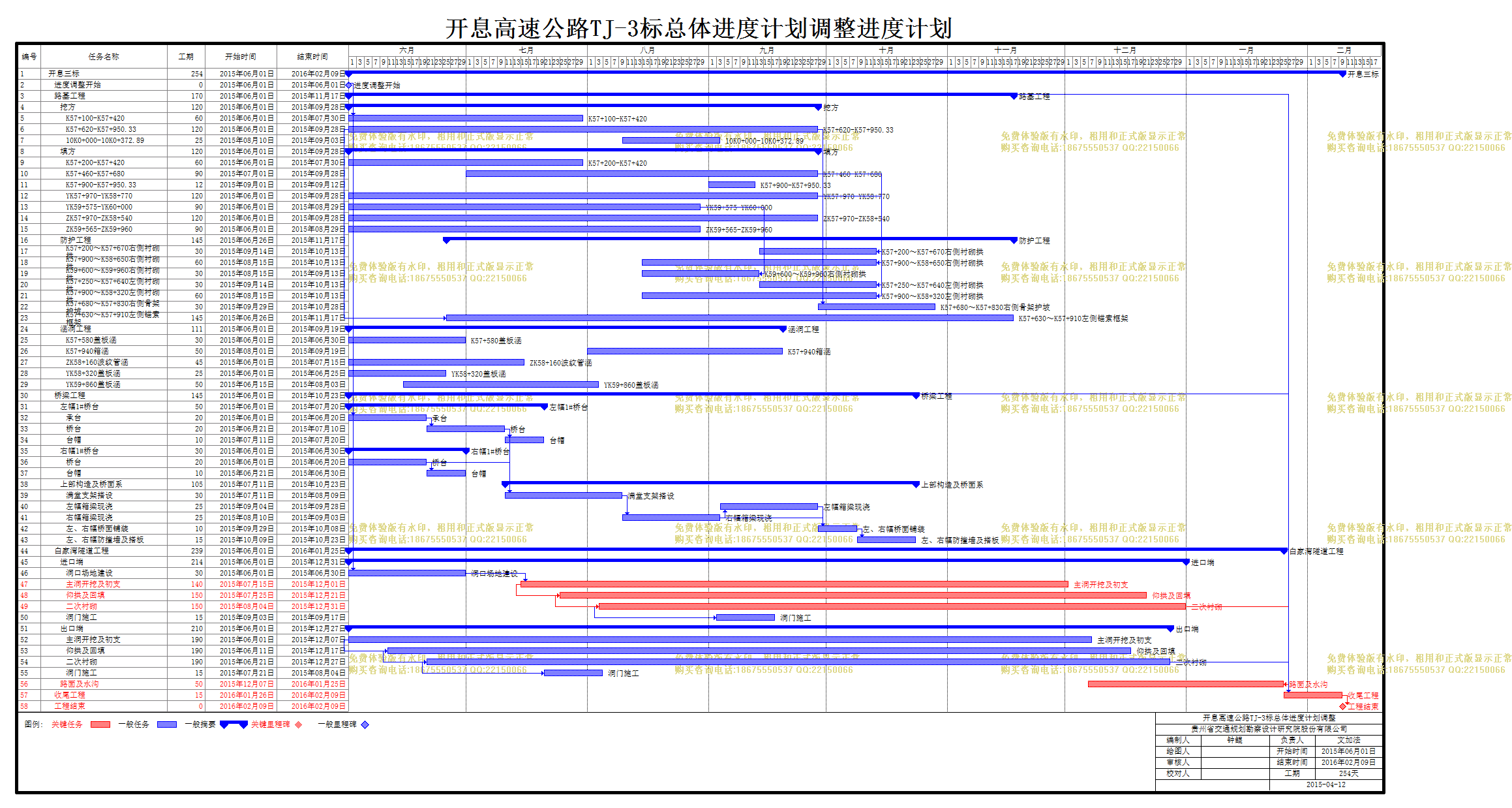

计划内容
开息高速公路TJ-3标总体进度计划调整

编号

任务名称

工期

开始时间

结束时间

计划总工程量

前置任务

1
开息三标
254天 2015年06月01日 2016年02月09日 0
2
进度调整开始
0天 2015年06月01日 2015年06月01日 0
3
路基工程
170天 2015年06月01日 2015年11月17日 0
4
挖方
120天 2015年06月01日 2015年09月28日 0
5
K57+100-K57+420
60天 2015年06月01日 2015年07月30日 67563 2
6
K57+620-K57+950.33
120天 2015年06月01日 2015年09月28日 239681
7
10K0+000-10K0+372.89
25天 2015年08月10日 2015年09月03日 18218
8
填方
120天 2015年06月01日 2015年09月28日 0
9
K57+200-K57+420
60天 2015年06月01日 2015年07月30日 46376
10
K57+460-K57+680
90天 2015年07月01日 2015年09月28日 106812
11
K57+900-K57+950.33
12天 2015年09月01日 2015年09月12日 12381
12
YK57+970-YK58+770
120天 2015年06月01日 2015年09月28日 240953
13
YK59+575-YK60+000
90天 2015年06月01日 2015年08月29日 87725
14
ZK57+970-ZK58+540
120天 2015年06月01日 2015年09月28日 98578
15
ZK59+565-ZK59+960
90天 2015年06月01日 2015年08月29日 23373
16
防护工程
145天 2015年06月26日 2015年11月17日 0
17
K57+200~K57+670右侧衬砌拱
30天 2015年09月14日 2015年10月13日 819 10[FF+15]
18
K57+900~K58+650右侧衬砌拱
60天 2015年08月15日 2015年10月13日 1671 12[FF+15]
19
K59+600~K59+960右侧衬砌拱
30天 2015年08月15日 2015年09月13日 676 13[FF+15]
20
K57+250~K57+640左侧衬砌拱
30天 2015年09月14日 2015年10月13日 528 10[FF+15]
21
K57+900~K58+320左侧衬砌拱
60天 2015年08月15日 2015年10月13日 735 12[FF+15]
22
K57+680~K57+830右侧骨架护坡
30天 2015年09月29日 2015年10月28日 238 6
23
K57+630~K57+910左侧锚索框架
145天 2015年06月26日 2015年11月17日 682 6[SS+25]
24
涵洞工程
111天 2015年06月01日 2015年09月19日 0
25
K57+580盖板涵
30天 2015年06月01日 2015年06月30日 65
26
K57+940箱涵
50天 2015年08月01日 2015年09月19日 30
27
ZK58+160波纹管涵
45天 2015年06月01日 2015年07月15日 82
28
YK58+320盖板涵
25天 2015年06月01日 2015年06月25日 42
29
YK59+860盖板涵
50天 2015年06月15日 2015年08月03日 34
30
桥梁工程
145天 2015年06月01日 2015年10月23日 0
31
左幅1#桥台
50天 2015年06月01日 2015年07月20日 0
32
承台
20天 2015年06月01日 2015年06月20日 190 2
33
桥台
20天 2015年06月21日 2015年07月10日 138 32
34
台帽
10天 2015年07月11日 2015年07月20日 5 33
35
右幅1#桥台
30天 2015年06月01日 2015年06月30日 0
36
桥台
20天 2015年06月01日 2015年06月20日 138
37
台帽
10天 2015年06月21日 2015年06月30日 5 36
38
上部构造及桥面系
105天 2015年07月11日 2015年10月23日 0
39
满堂支架搭设
30天 2015年07月11日 2015年08月09日 0 33,36
40
左幅箱梁现浇
25天 2015年09月04日 2015年09月28日 155 41
41
右幅箱梁现浇
25天 2015年08月10日 2015年09月03日 155 39
42
左、右幅桥面铺装
10天 2015年09月29日 2015年10月08日 60 40,41
43
左、右幅防撞墙及搭板
15天 2015年10月09日 2015年10月23日 122 42
44
白家湾隧道工程
239天 2015年06月01日 2016年01月25日 0
45
进口端
214天 2015年06月01日 2015年12月31日 0
46
洞口场地建设
30天 2015年06月01日 2015年06月30日 0 2
47
主洞开挖及初支
140天 2015年07月15日 2015年12月01日 760 46
48
仰拱及回填
150天 2015年07月25日 2015年12月21日 760 47[SS+10]
49
二次衬砌
150天 2015年08月04日 2015年12月31日 760 48[SS+10]
50
洞门施工
15天 2015年09月03日 2015年09月17日 0 49[SS+30]
51
出口端
210天 2015年06月01日 2015年12月27日 0
52
主洞开挖及初支
190天 2015年06月01日 2015年12月07日 840
53
仰拱及回填
190天 2015年06月11日 2015年12月17日 840 52[SS+10]
54
二次衬砌
190天 2015年06月21日 2015年12月27日 840 53[SS+10]
55
洞门施工
15天 2015年07月21日 2015年08月04日 0 54[SS+30]
56
路面及水沟
50天 2015年12月07日 2016年01月25日 1600 49[FF+25],54[FF+25]
57
收尾工程
15天 2016年01月26日 2016年02月09日 0 56,3,30,44
58
工程结束
0天 2016年02月09日 2016年02月09日 0 57

局部效果预览,详细内容请下载附件查看
