咨询QQ:1592397559 软件交流群④:160391824(高级群)
欢迎访问易利项目管理网!
 九龙新城5#楼

九龙新城5#楼

文件编号 11700 工期 548天 开始时间 2014-05-10 结束时间 2015-11-08
任务数 77K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

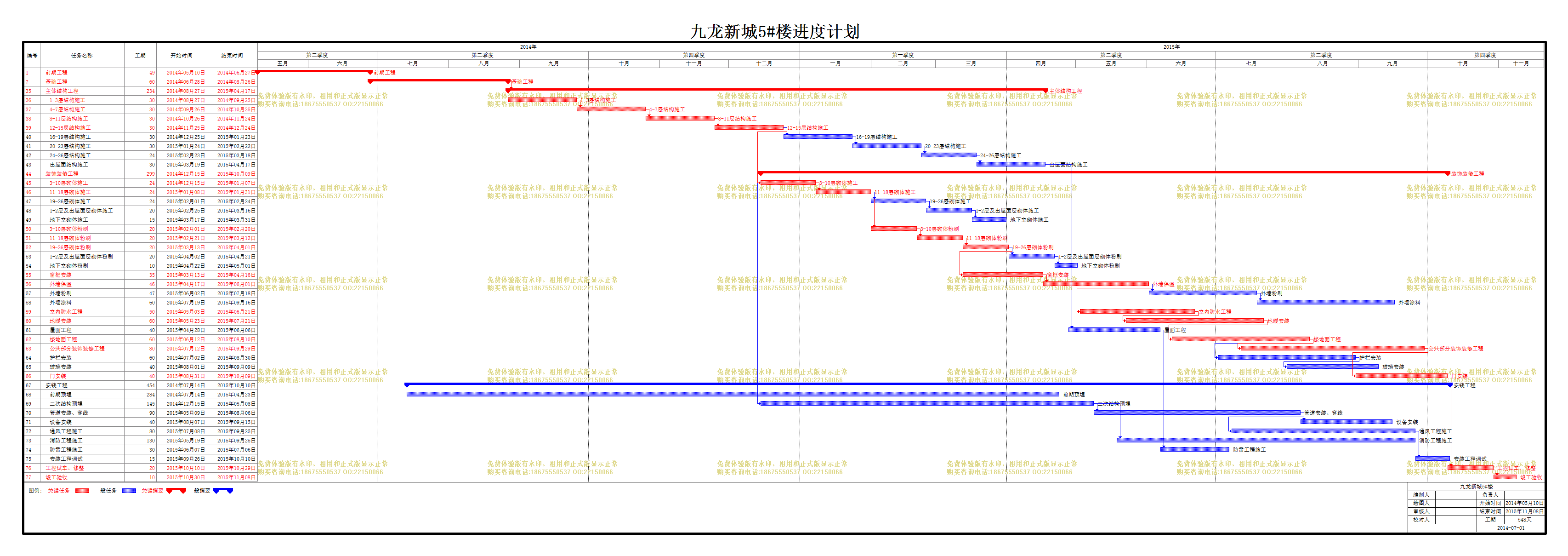

计划内容
九龙新城5#楼

编号

任务名称

工期

开始时间

结束时间

1
前期工程
49天 2014年05月10日 2014年06月27日
2
临设搭建
30天 2014年05月10日 2014年06月08日
3
土方开挖
18天 2014年05月10日 2014年05月27日
4
天然地基检测、处理
15天 2014年05月28日 2014年06月11日
5
基坑支护
10天 2014年06月12日 2014年06月21日
6
集水坑、电梯井基坑施工
6天 2014年06月22日 2014年06月27日
7
基础工程
60天 2014年06月28日 2014年08月26日
8
基础垫层砼浇筑
1天 2014年06月28日 2014年06月28日
9
筏板砖胎膜施工
2天 2014年06月29日 2014年06月30日
10
基础防水施工
5天 2014年07月01日 2014年07月05日
11
筏板、地下室墙柱放线
1天 2014年07月06日 2014年07月06日
12
筏板钢筋绑扎
7天 2014年07月07日 2014年07月13日
13
筏板模板安装
5天 2014年07月12日 2014年07月16日
14
筏板砼浇筑
1天 2014年07月17日 2014年07月17日
15
地下室东段剪力墙钢筋绑扎
5天 2014年07月18日 2014年07月22日
16
地下室东段剪力墙模板安装
6天 2014年07月23日 2014年07月28日
17
地下室东段剪力墙砼浇筑
1天 2014年07月29日 2014年07月29日
18
地下室西段剪力墙钢筋绑扎
5天 2014年07月23日 2014年07月27日
19
地下室西段剪力墙模板安装
6天 2014年07月31日 2014年08月05日
20
地下室西段剪力墙砼浇筑
1天 2014年08月06日 2014年08月06日
21
地下室东段顶板模板安装
2天 2014年08月01日 2014年08月02日
22
地下室东段顶板钢筋绑扎
3天 2014年08月02日 2014年08月04日
23
地下室西段顶板模板安装
2天 2014年08月09日 2014年08月10日
24
地下室西段顶板钢筋绑扎
3天 2014年08月10日 2014年08月12日
25
地下室东段、西段顶板砼浇筑
1天 2014年08月13日 2014年08月13日
26
管道层东段剪力墙钢筋绑扎
2天 2014年08月14日 2014年08月15日
27
管道层东段剪力墙模板安装
3天 2014年08月15日 2014年08月17日
28
管道层东段顶板模板安装
1天 2014年08月18日 2014年08月18日
29
管道层东段顶板钢筋绑扎
3天 2014年08月18日 2014年08月20日
30
管道层西段剪力墙钢筋绑扎
2天 2014年08月16日 2014年08月17日
31
管道层西段剪力墙模板安装
4天 2014年08月18日 2014年08月21日
32
管道层西段顶板模板安装
2天 2014年08月22日 2014年08月23日
33
管道层西段顶板钢筋绑扎
3天 2014年08月23日 2014年08月25日
34
管道层东段、西段顶板砼浇筑
1天 2014年08月26日 2014年08月26日
35
主体结构工程
234天 2014年08月27日 2015年04月17日
36
1-3层结构施工
30天 2014年08月27日 2014年09月25日
37
4-7层结构施工
30天 2014年09月26日 2014年10月25日
38
8-11层结构施工
30天 2014年10月26日 2014年11月24日
39
12-15层结构施工
30天 2014年11月25日 2014年12月24日
40
16-19层结构施工
30天 2014年12月25日 2015年01月23日
41
20-23层结构施工
30天 2015年01月24日 2015年02月22日
42
24-26层结构施工
24天 2015年02月23日 2015年03月18日
43
出屋面结构施工
30天 2015年03月19日 2015年04月17日
44
装饰装修工程
299天 2014年12月15日 2015年10月09日
45
3-10层砌体施工
24天 2014年12月15日 2015年01月07日
46
11-18层砌体施工
24天 2015年01月08日 2015年01月31日
47
19-26层砌体施工
24天 2015年02月01日 2015年02月24日
48
1-2层及出屋面层砌体施工
20天 2015年02月25日 2015年03月16日
49
地下室砌体施工
15天 2015年03月17日 2015年03月31日
50
3-10层砌体粉刷
20天 2015年02月01日 2015年02月20日
51
11-18层砌体粉刷
20天 2015年02月21日 2015年03月12日
52
19-26层砌体粉刷
20天 2015年03月13日 2015年04月01日
53
1-2层及出屋面层砌体粉刷
20天 2015年04月02日 2015年04月21日
54
地下室砌体粉刷
10天 2015年04月22日 2015年05月01日
55
窗框安装
35天 2015年03月13日 2015年04月16日
56
外墙保温
46天 2015年04月17日 2015年06月01日
57
外墙粉刷
47天 2015年06月02日 2015年07月18日
58
外墙涂料
60天 2015年07月19日 2015年09月16日
59
室内防水工程
50天 2015年05月03日 2015年06月21日
60
地暖安装
60天 2015年05月23日 2015年07月21日
61
屋面工程
40天 2015年04月28日 2015年06月06日
62
楼地面工程
60天 2015年06月12日 2015年08月10日
63
公共部分装饰装修工程
80天 2015年07月12日 2015年09月29日
64
护栏安装
60天 2015年07月02日 2015年08月30日
65
玻璃安装
40天 2015年08月01日 2015年09月09日
66
门安装
40天 2015年08月31日 2015年10月09日
67
安装工程
454天 2014年07月14日 2015年10月10日
68
前期预埋
284天 2014年07月14日 2015年04月23日
69
二次结构预埋
145天 2014年12月15日 2015年05月08日
70
管道安装、穿线
90天 2015年05月09日 2015年08月06日
71
设备安装
40天 2015年08月07日 2015年09月15日
72
通风工程施工
80天 2015年07月08日 2015年09月25日
73
消防工程施工
130天 2015年05月19日 2015年09月25日
74
防雷工程施工
30天 2015年06月07日 2015年07月06日
75
安装工程调试
15天 2015年09月26日 2015年10月10日
76
工程试车、修整
20天 2015年10月10日 2015年10月29日
77
竣工验收
10天 2015年10月30日 2015年11月08日

局部效果预览,详细内容请下载附件查看
